年产年产 1010 万辆乘用车合资项目—冲万辆乘用车合资项目—冲焊联合厂房期焊联合厂房期 钢钢板板桩桩围围护护施施工工方方案案编制人: 职务(职称): 审核人: 职务(职称): 批准人: 职务(职称): 编制单位: 编制时间: 钢板桩围护施工方案第一节 工程概况xxx 汽车有限公司拟新建年产 10 万辆乘用车项目,拟建场地位于xxx 市
本工程基坑为冲焊联合厂房内拟建研配机模板、试模机模板

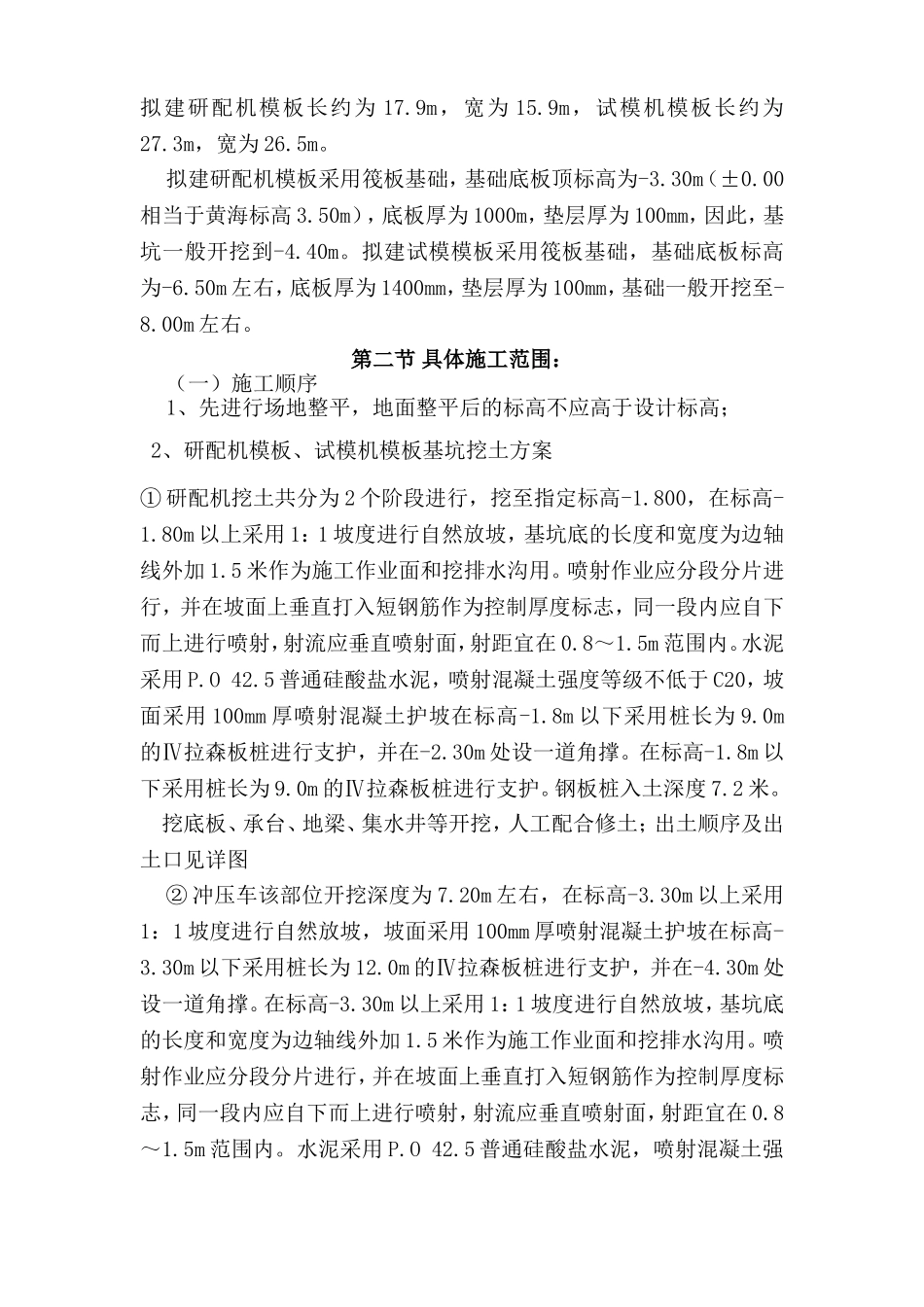

拟建研配机模板长约为 17
9m,宽为 15
9m,试模机模板长约为27
3m,宽为 26
拟建研配机模板采用筏板基础,基础底板顶标高为-3
30m(±0
00相当于黄海标高 3
50m),底板厚为 1000m,垫层厚为 100mm,因此,基坑一般开挖到-4
拟建试模模板采用筏板基础,基础底板标高为-6
50m 左右,底板厚为 1400mm,垫层厚为 100mm,基础一般开挖至-8
00m 左右
第二节 具体施工范围:(一)施工顺序1、先进行场地整平,地面整平后的标高不应高于设计标高;2、研配机模板、试模机模板基坑挖土方案① 研配机挖土共分为 2 个阶段进行,挖至指定标高-1
800,在标高-1
80m 以上采用 1:1 坡度进行自然放坡,基坑底的长度和宽度为边轴线外加 1
5 米作为施工作业面和挖排水沟用
喷射作业应分段分片进行,并在坡面上垂直打入短钢筋作为控制厚度标志,同一段内应自下而上进行喷射,射流应垂直喷射面,射距宜在 0
5m 范围内
水泥采用 P
5 普通硅酸盐水泥,喷射混凝土强度等级不低于 C20,坡面采用 100mm 厚喷射混凝土护坡在标高-1
8m 以下采用桩长为 9
0m的Ⅳ拉森板桩进行支护,并在-2
30m 处设一道角撑
8m 以下采用桩长为 9
0m 的Ⅳ拉森板桩进行支护
钢板桩入土深度 7
挖底板、承台、地梁
