市 政 排 水 管 道 工 程监理细则1
监理细则编制依据1
1 已审核的监理规划1
2 有关设计图纸、资料、施工组织设计方案
3 有关国家、地方专业现行技术标准 给水排水管道工程施工验收规范 GB50268—97 市政排水管渠工程质量检验评定标准 CJJ3—90 给水排水构筑物施工及验收规范 CBJ141—902
本专业特点2
1 工序划分:沟槽、平基、管座、安管、接口、顶管、检查井、闭水、回填、渠道、泵站沉井、模板、钢筋、现场浇筑砼结构、砖砌结构、构件安装、水电设备安装、铸铁管安装、钢管安装
2 分类:测量管道、沟槽、泵站
3 质量等级评定2
主要检查项目(△)的合格率达 100%b
非主要检查项目的合格率达 70%2
符合合格标准条件b
全部检查项目合格率的平均值达 85%3
测量监理工作控制专业要点及验收质量标准
1 水准点闭塞差±12√L (mm) L:为水准点之间的水平距离,单位为 km3
2 导线方位角闭合差: ±40″√n n:为测站数3
3 直接丈量测距允差符合表 3
3序号固定测桩距离(m)允许偏差15001/200004
管道控制要点及质量标准4
1 槽底土壤严禁扰动及水浸泡,如超挖,严禁用土回填
12 人工挖槽时,堆土高度不宜超过 1
5m ,且距槽口边缘不宜小于 0
3 沟槽允差应符合表 4
2 规定 表 4
2序号项 目允差(mm)检验频率检验方法范围点数1槽底高程±20两井之间3用水准仪测量2槽底中线每侧宽度不少于规定两井之间6挂中心线用尺量每测计 3点3沟槽边坡不陡于规两井之间6用坡度尺检验每测计 3 点1定4

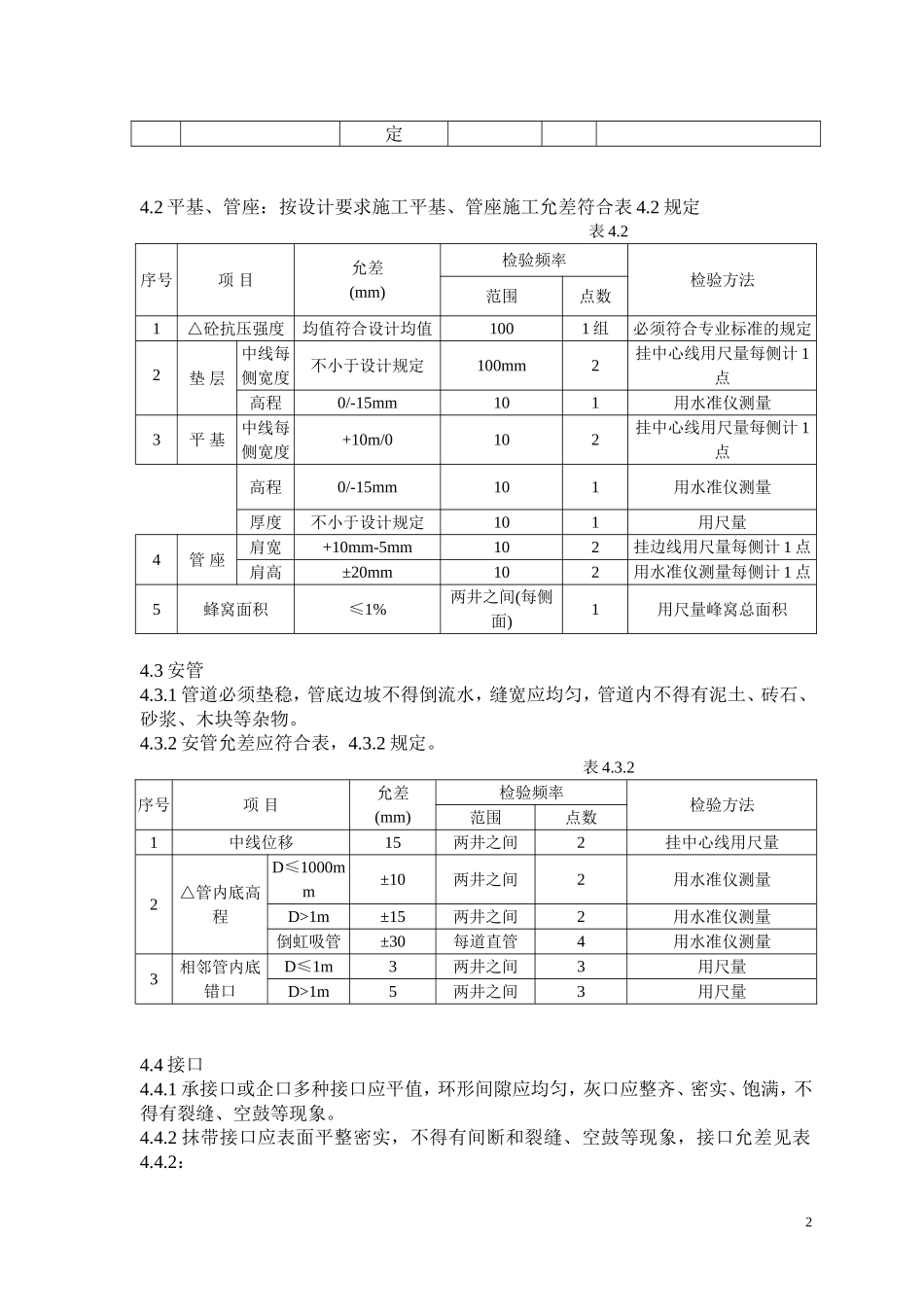

2 平基、管座:按设计要求施工平基、管座施工允差符合表 4
2 规定 表 4
2 序号项 目允差(mm)检验频率检验方法范
