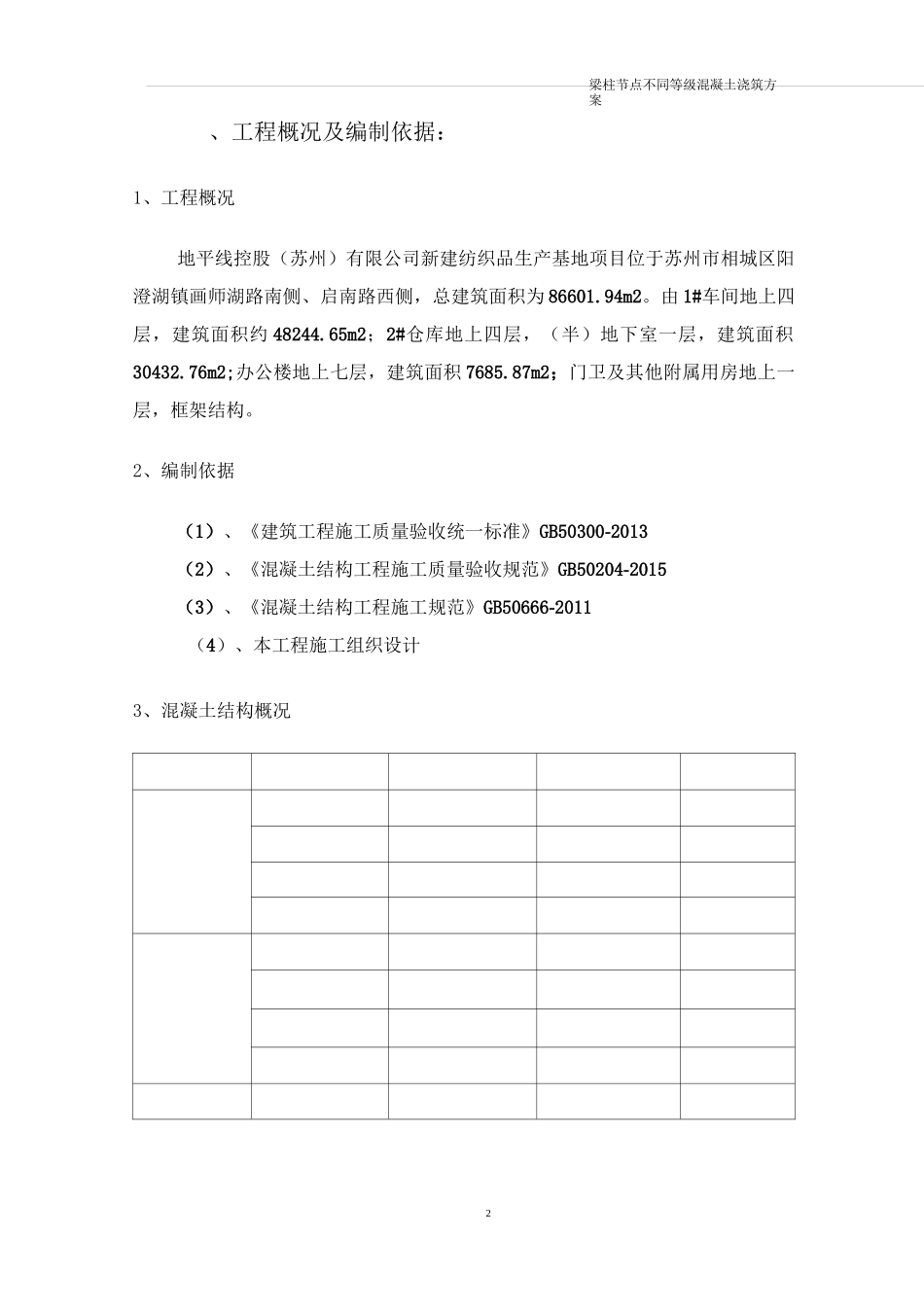

地平线控股(苏州)有限公司办公楼、1#车间、2#成品仓库、门卫及消控室梁柱节点不同等级混凝土浇筑方案苏州建筑工程集团有限公司2020 年 04 月梁柱节点不同等级混凝土浇筑方案3目录梁柱节点不同等级混凝土浇筑方案2、工程概况及编制依据:1、工程概况地平线控股(苏州)有限公司新建纺织品生产基地项目位于苏州市相城区阳澄湖镇画师湖路南侧、启南路西侧,总建筑面积为 86601.94m2。由 1#车间地上四层,建筑面积约 48244.65m2;2#仓库地上四层,(半)地下室一层,建筑面积30432.76m2;办公楼地上七层,建筑面积 7685.87m2;门卫及其他附属用房地上一层,框架结构。2、编制依据(1)、《建筑工程施工质量验收统一标准》GB50300-2013(2)、《混凝土结构工程施工质量验收规范》GB50204-2015(3)、《混凝土结构工程施工规范》GB50666-2011(4)、本工程施工组织设计3、混凝土结构概况梁柱节点不同等级混凝土浇筑方案31、梁柱节点砼邻接面隔离措施框支柱梁柱节点区内混凝土按柱强度等级要求施工。框架柱梁柱节点区内的混凝:土强度等级相差 1 个等级之内时,可按低等级施工;当等级差异 2 个及 2 个以上等级时,按高等级施工(见下图)。2、梁柱节点核心区的混凝土浇捣方法事先作好技术交底和准备工作。施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣。在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。采用这种方法浇捣楼层柱、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面,不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。同时对梁柱节点钢筋密集的核心区,用小型插入振捣器加强振捣,杜绝漏振死角。对于钢筋确实过分密集的情况,应事先和设计单位联系,采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。梁柱节点不同等级混凝土浇筑方案4梁柱节点不同等级混凝土浇筑方案5梁柱节点不同等级混凝土浇筑方案621、在预留洞宽度大于 1 米的底洞,在洞底平模处开振捣口和观察口,避免出现缺灰或漏振现象。23、浇筑混凝土时,钢筋、模板工长要跟班作业,发现问题及时解决,同时派专人看钢筋、模板。24、浇筑前由质安部门经常注意天气变化,如遇有大雨应缓时开盘并及时通知搅拌站。如正...
