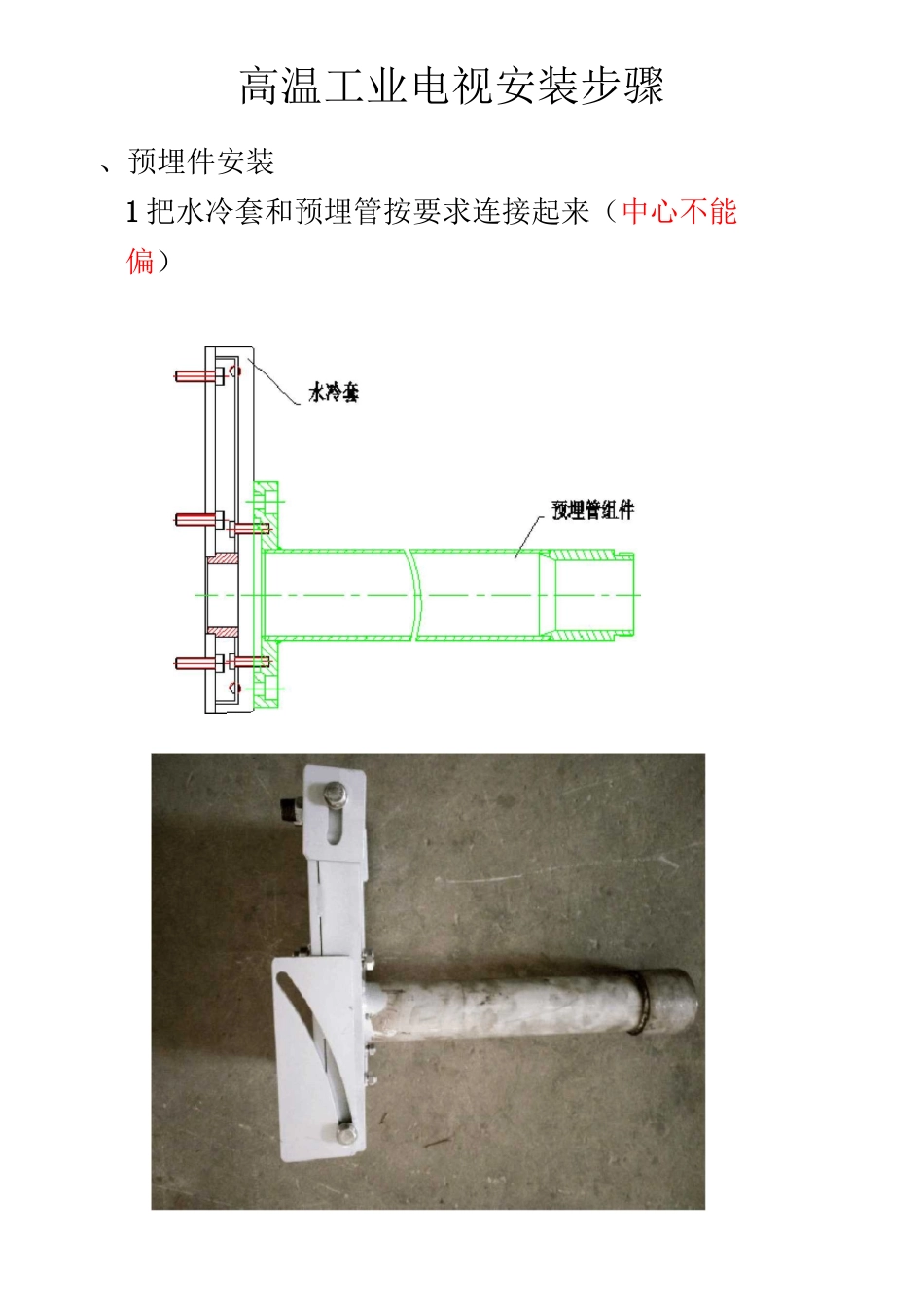

高温工业电视安装步骤、预埋件安装1 把水冷套和预埋管按要求连接起来(中心不能偏)2 按要求把预埋件固定在炉墙上(水冷套两侧各有两块与炉墙连接的调节板,与炉墙满焊)如下图所示,炉墙开孔直径 140mm,炉墙内侧开直径 400mm 喇叭口,喇叭口深度 50-100mm,预埋管的最前端与喇叭口内侧齐平,安装完成后预埋管与炉前之间的间隙用耐火材料填充

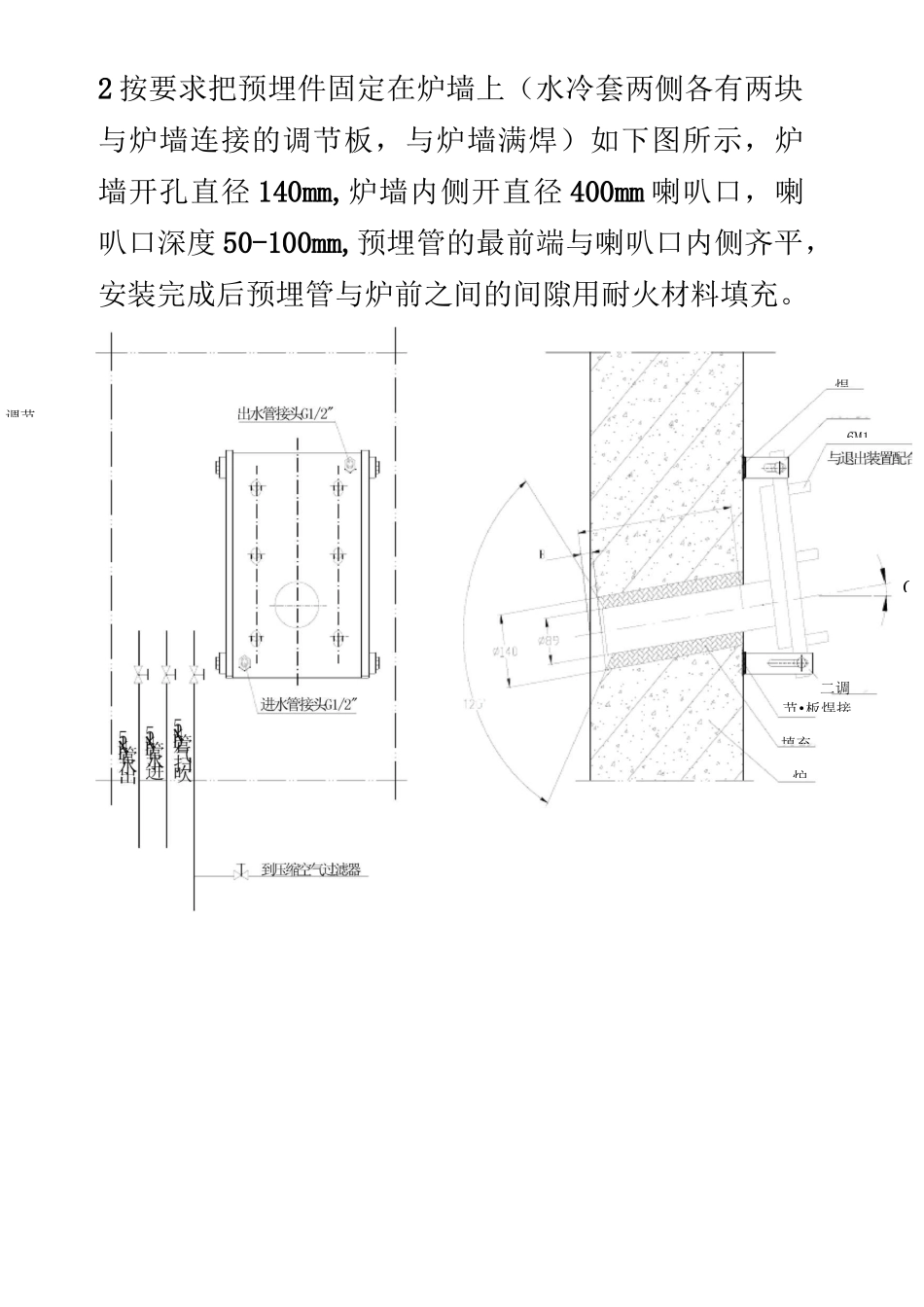

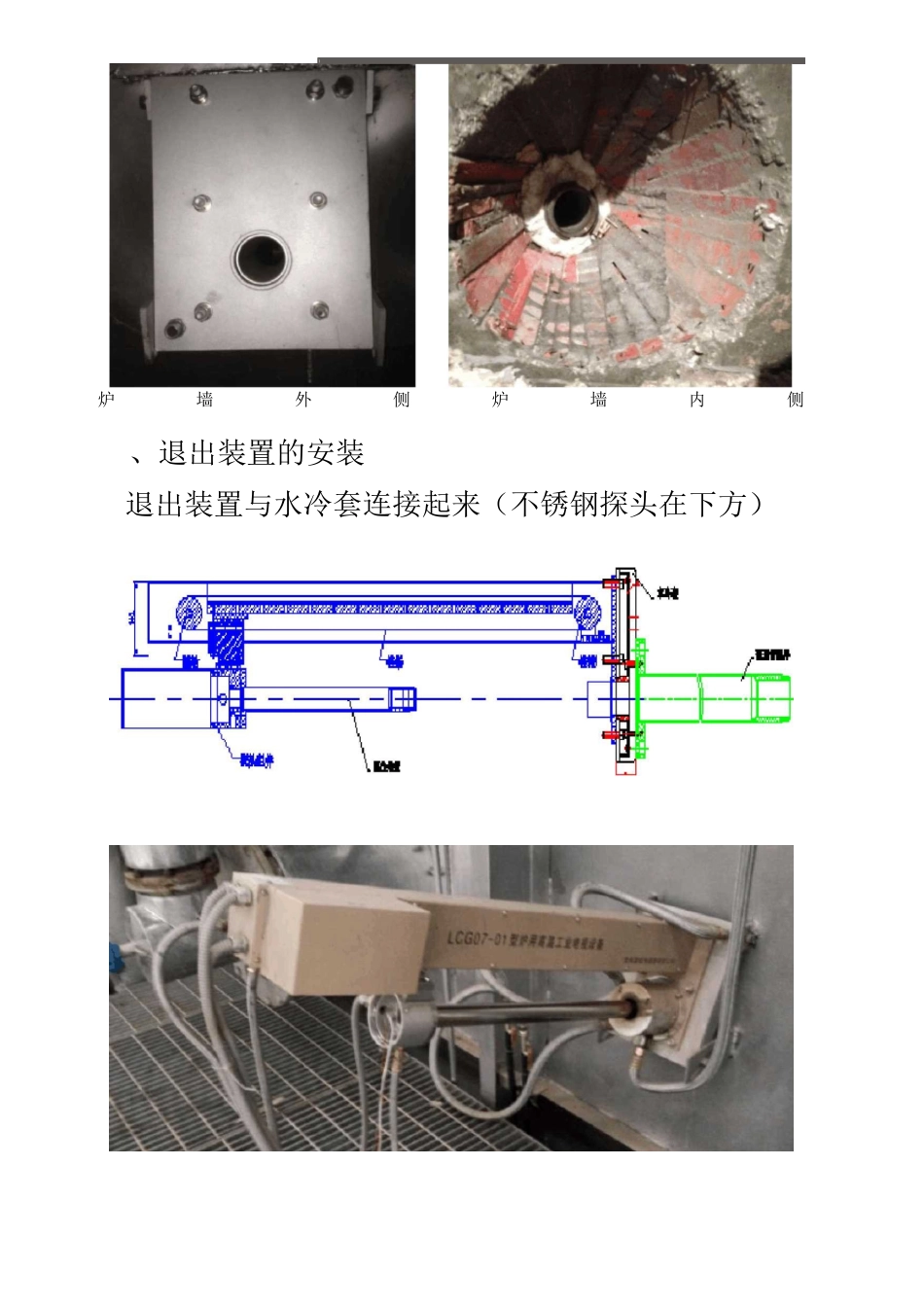

焊oI填充炉二调节•板焊接调节6M1I炉墙外侧炉墙内侧、退出装置的安装退出装置与水冷套连接起来(不锈钢探头在下方)三、电气控制箱和气源控制箱的安装电气箱和气源箱先固定在安装支架上,然后选择远离热源的地方(3 米范围)固定四、水管与气管的敷设1 水管从总管敷设 1/2”的镀锌管(进水与回水),到预埋件 0
8 米的范围内,按装上球阀,并用设备自带的 1/2”软管连接到水冷套(水冷套低为进水,高为回水)
2 气管需从总管上敷设两路 1/2”的镀锌管,一路敷设到预埋件 0・8 米的范围内,安装上球阀及对丝,并用 1/2”软管接炉门吹扫
另一路敷设到压缩空气过滤器 0・8 米范围内(压缩空气过滤器:低为进气,高为出气),安装上球阀及对丝,:/-:JH-:2:-
