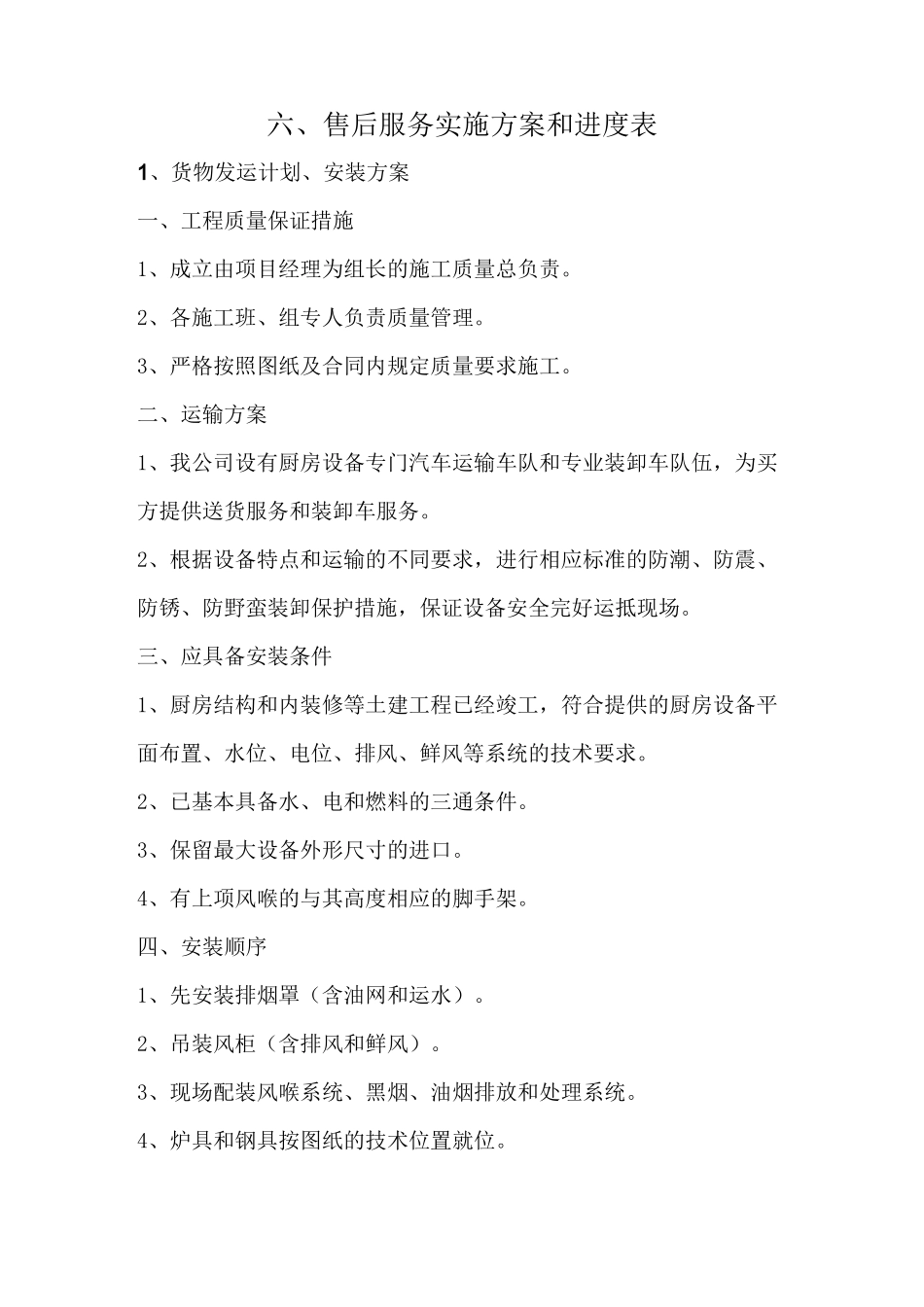

六、售后服务实施方案和进度表1、货物发运计划、安装方案一、工程质量保证措施1、成立由项目经理为组长的施工质量总负责
2、各施工班、组专人负责质量管理
3、严格按照图纸及合同内规定质量要求施工
二、运输方案1、我公司设有厨房设备专门汽车运输车队和专业装卸车队伍,为买方提供送货服务和装卸车服务
2、根据设备特点和运输的不同要求,进行相应标准的防潮、防震、防锈、防野蛮装卸保护措施,保证设备安全完好运抵现场
三、应具备安装条件1、厨房结构和内装修等土建工程已经竣工,符合提供的厨房设备平面布置、水位、电位、排风、鲜风等系统的技术要求
2、已基本具备水、电和燃料的三通条件
3、保留最大设备外形尺寸的进口
4、有上项风喉的与其高度相应的脚手架
四、安装顺序1、先安装排烟罩(含油网和运水)
2、吊装风柜(含排风和鲜风)
3、现场配装风喉系统、黑烟、油烟排放和处理系统
4、炉具和钢具按图纸的技术位置就位

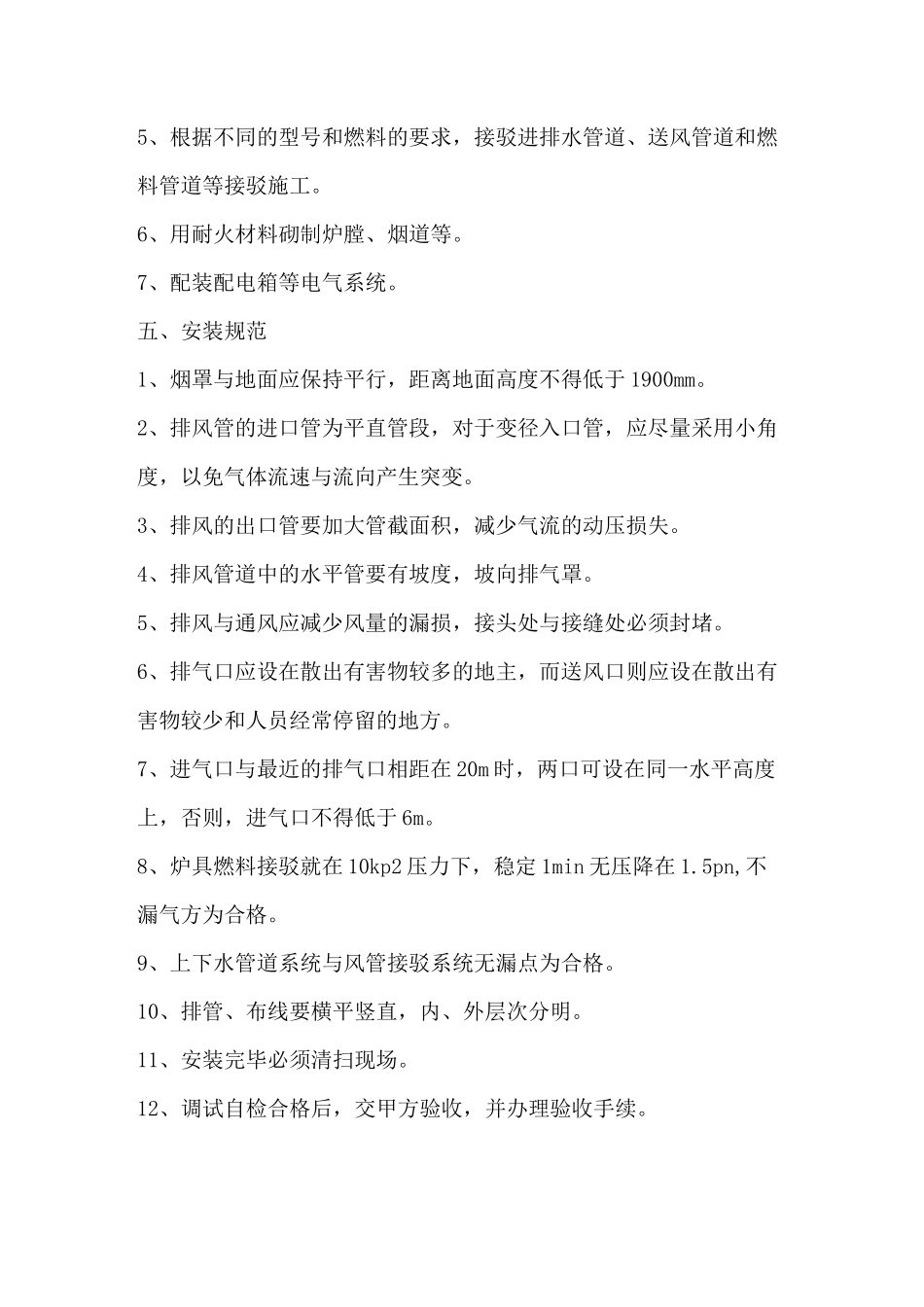

5、根据不同的型号和燃料的要求,接驳进排水管道、送风管道和燃料管道等接驳施工
6、用耐火材料砌制炉膛、烟道等
7、配装配电箱等电气系统
五、安装规范1、烟罩与地面应保持平行,距离地面高度不得低于 1900mm
2、排风管的进口管为平直管段,对于变径入口管,应尽量采用小角度,以免气体流速与流向产生突变
3、排风的出口管要加大管截面积,减少气流的动压损失
4、排风管道中的水平管要有坡度,坡向排气罩
5、排风与通风应减少风量的漏损,接头处与接缝处必须封堵
6、排气口应设在散出有害物较多的地主,而送风口则应设在散出有害物较少和人员经常停留的地方
7、进气口与最近的排气口相距在 20m 时,两口可设在同一水平高度上,否则,进气口不得低于 6m
8、炉具燃料接驳就在 10kp2 压力下,稳定 1min 无压降在 1
5pn,不漏气方为合格
9、上下水管道系统与风管接驳系统无漏点为合格
10、排管、布线要
