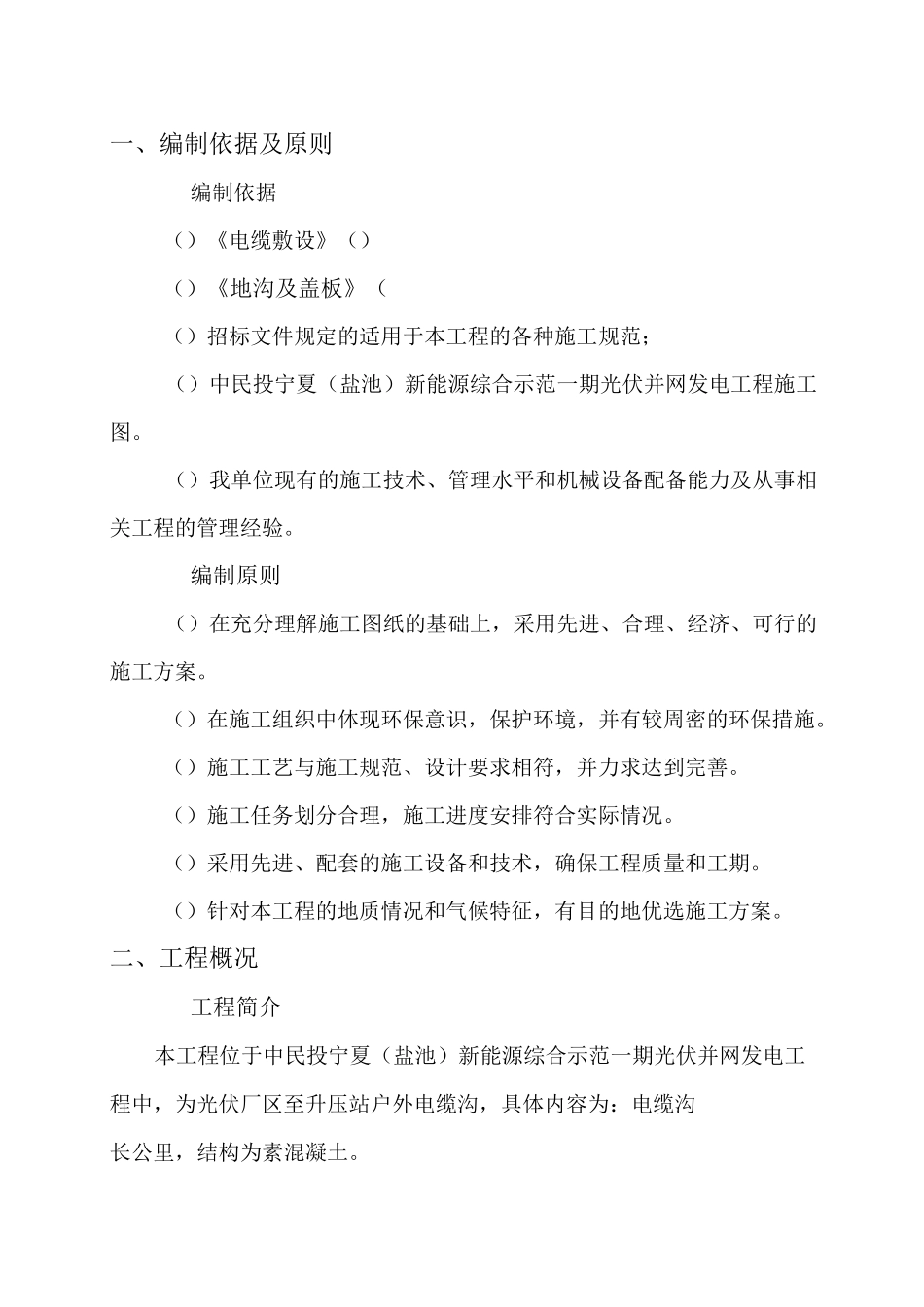

一、编制依据及原则编制依据()《电缆敷设》()()《地沟及盖板》(()招标文件规定的适用于本工程的各种施工规范;()中民投宁夏(盐池)新能源综合示范一期光伏并网发电工程施工图
()我单位现有的施工技术、管理水平和机械设备配备能力及从事相关工程的管理经验
编制原则()在充分理解施工图纸的基础上,采用先进、合理、经济、可行的施工方案
()在施工组织中体现环保意识,保护环境,并有较周密的环保措施
()施工工艺与施工规范、设计要求相符,并力求达到完善
()施工任务划分合理,施工进度安排符合实际情况
()采用先进、配套的施工设备和技术,确保工程质量和工期
()针对本工程的地质情况和气候特征,有目的地优选施工方案
二、工程概况工程简介本工程位于中民投宁夏(盐池)新能源综合示范一期光伏并网发电工程中,为光伏厂区至升压站户外电缆沟,具体内容为:电缆沟长公里,结构为素混凝土
三、施工安排施工进度安排计划施工时间天计划开工时间:年月日计划完工时间:年月曰施工任务的安排施工人员组织机构表序号工种名称计划人数砼工钢木工机操工普工合计主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷
主要施工机具、设备清单
拟投入的主要施工机械设备表序号机械或设备名称数量自有或租赁履带式挖掘机租赁自卸汽车租赁电动潜水泵自有柴油发电机自有砼拌和机自有序号名称单位数量规格型号备注水准仪台经纬仪台塔尺把检测尺把检测尺把钢卷尺把钢卷尺把钢板尺把水平尺把水平尺把电缆井及电缆沟插入式砼振动器自有平板振动器自有主要检验机具配置表四施工施工流程电缆沟井及过道路电缆沟:定位放线 f 沟槽开挖 f 垫层 f 模板安装 f底板混凝土浇捣一电缆沟壁模板安装一混凝土浇捣一拆模一电缆支架安装f—X 镀锌扁钢安装 f 电缆沟盖板覆盖
