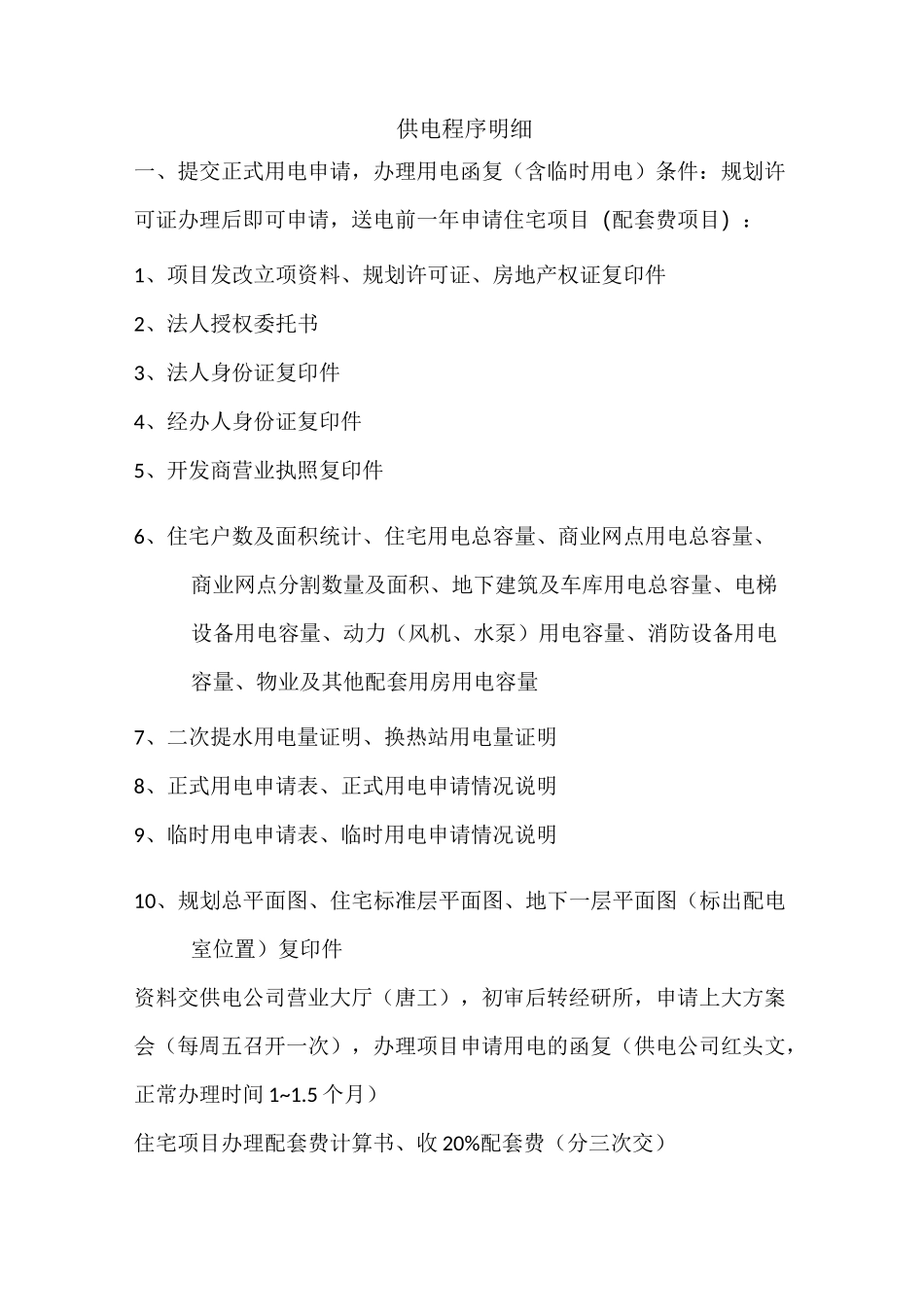

供电程序明细一、提交正式用电申请,办理用电函复(含临时用电)条件:规划许可证办理后即可申请,送电前一年申请住宅项目(配套费项目):1、项目发改立项资料、规划许可证、房地产权证复印件2、法人授权委托书3、法人身份证复印件4、经办人身份证复印件5、开发商营业执照复印件6、住宅户数及面积统计、住宅用电总容量、商业网点用电总容量、商业网点分割数量及面积、地下建筑及车库用电总容量、电梯设备用电容量、动力(风机、水泵)用电容量、消防设备用电容量、物业及其他配套用房用电容量7、二次提水用电量证明、换热站用电量证明8、正式用电申请表、正式用电申请情况说明9、临时用电申请表、临时用电申请情况说明10、规划总平面图、住宅标准层平面图、地下一层平面图(标出配电室位置)复印件资料交供电公司营业大厅(唐工),初审后转经研所,申请上大方案会(每周五召开一次),办理项目申请用电的函复(供电公司红头文,正常办理时间 1~1

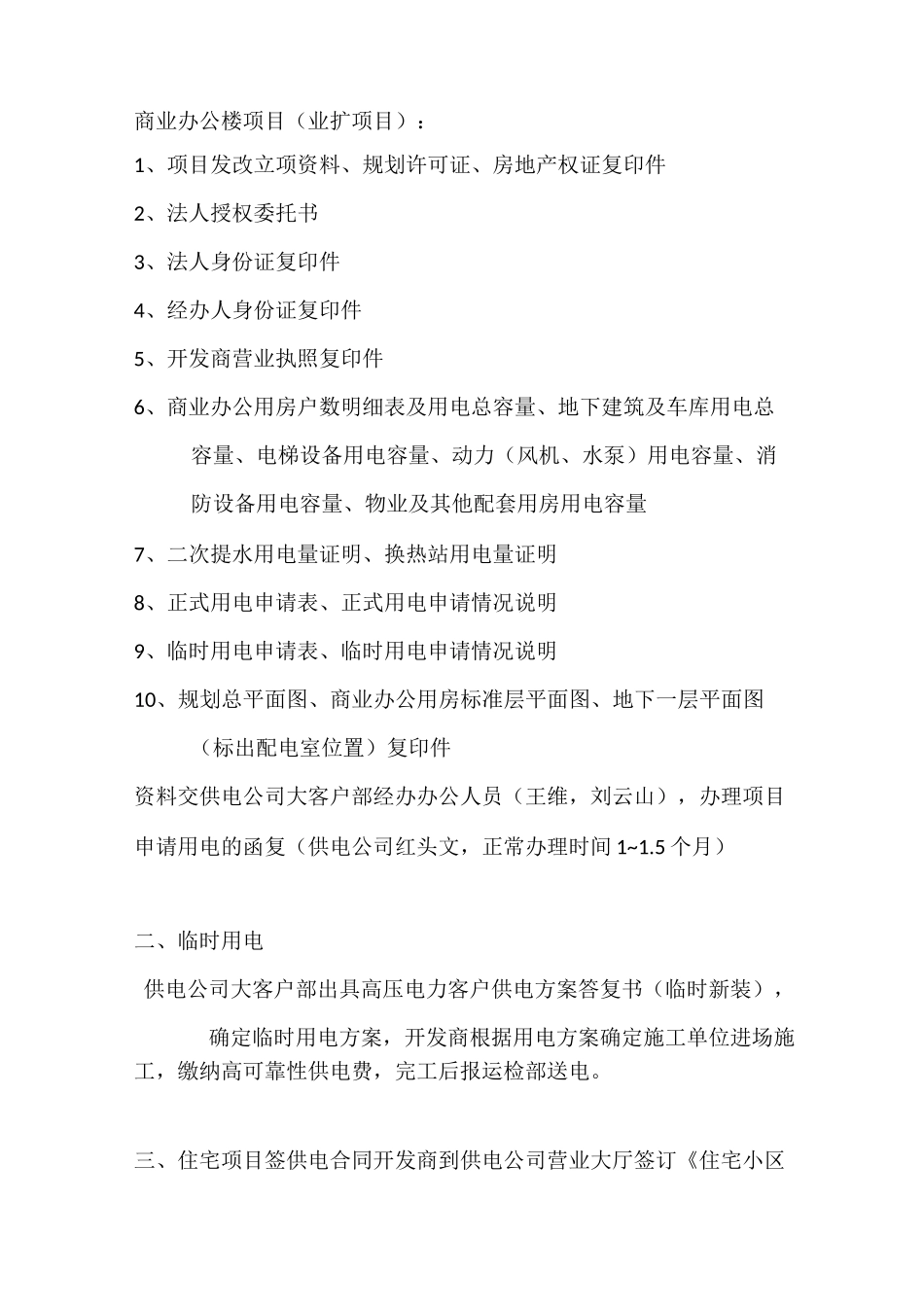

5 个月)住宅项目办理配套费计算书、收 20%配套费(分三次交)商业办公楼项目(业扩项目):1、项目发改立项资料、规划许可证、房地产权证复印件2、法人授权委托书3、法人身份证复印件4、经办人身份证复印件5、开发商营业执照复印件6、商业办公用房户数明细表及用电总容量、地下建筑及车库用电总容量、电梯设备用电容量、动力(风机、水泵)用电容量、消防设备用电容量、物业及其他配套用房用电容量7、二次提水用电量证明、换热站用电量证明8、正式用电申请表、正式用电申请情况说明9、临时用电申请表、临时用电申请情况说明10、规划总平面图、商业办公用房标准层平面图、地下一层平面图(标出配电室位置)复印件资料交供电公司大客户部经办办公人员(王维,刘云山),办理项目申请用电的函复(供电公司红头文,正常办理时间 1~1

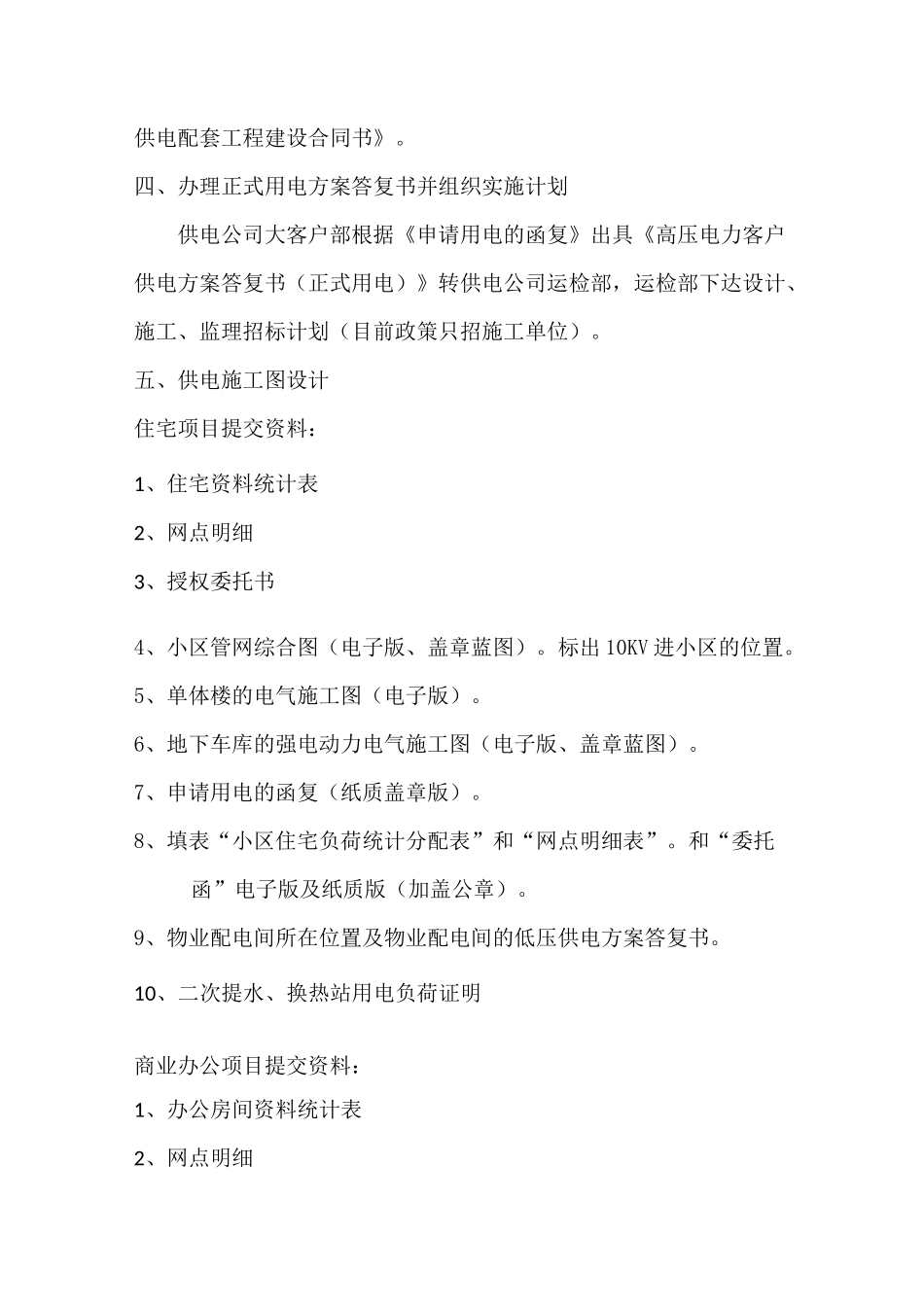

5 个月)二、临时用电供电公司大客户部出具高压电力客户供电方案答复书(临时新装),确定临时用电方
