监造工程师报表(ADSB1-3)时间2012-6-19 监造工程师张明、王文瑞、石敏地点烟台杰瑞监造项目名称压裂设备的监造、验收预计设备制造完成时间:1、 5 台压裂车 6 月 22 日前后具备发车条件
临牌每次只能办1 个月,最多办理3 次
2、 管汇车目前高压件缺口有半数以上,国外还未发货,交货期无法确定
3、混砂车第1 台 10 天左右装配完成,第2 台 7 月初装配完成
4、仪表车据说在外省制作箱体,6 月 30 日左右返回烟台,与混砂车进行联机调试
今日监造内容1、确定仪表车技术交流时间
2、汇总压裂车、混砂车、管汇车存在的问题
3、落实附加配件到货情况
4、压裂车泵头护板和电动润滑泵护罩的正在整改
5、混砂车监造
明日工作计划1、 确认高压件的到货情况和进口旋塞阀的证书
2、 继续落实整改压裂车存在的问题
3、混砂车现场监造
4、和仪表车研发人员进行技术交流
存 在 问题 及 解决方案1、压裂车两块表量程不够,库存无货,需要采购后更换
2、目前,张伟和曲志宝今天均出差了,随车配件清单(如管钳等)和高压件配件落实有一点滞后,待他们后天返回后,再进行确认;这两天暂时督促他们先电话与采购沟通,以加快配件的采购
3、压裂车三滤和压裂泵的易损件数量也不多,建议郄队那边抓紧做计划,进行采购和测绘加工

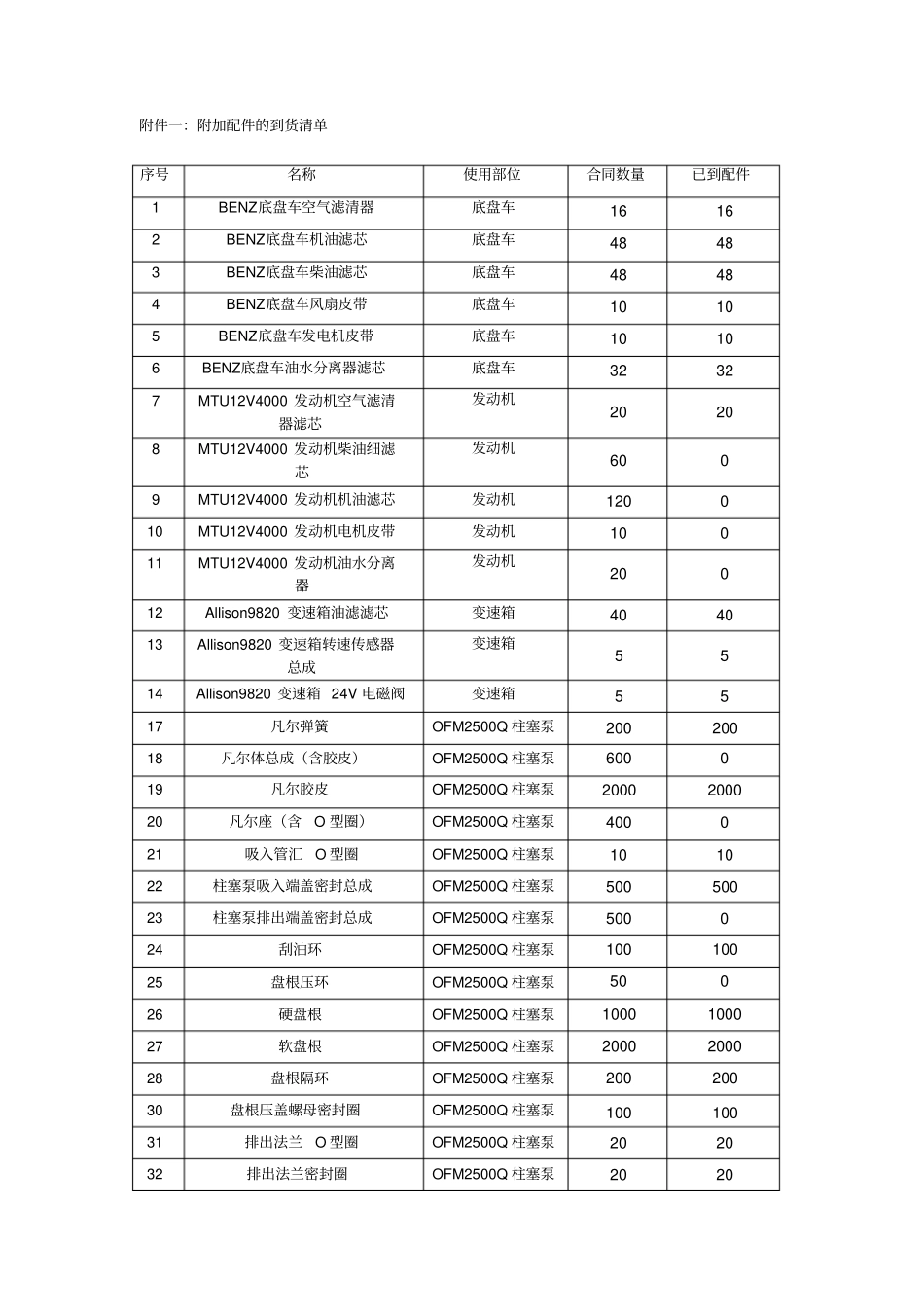

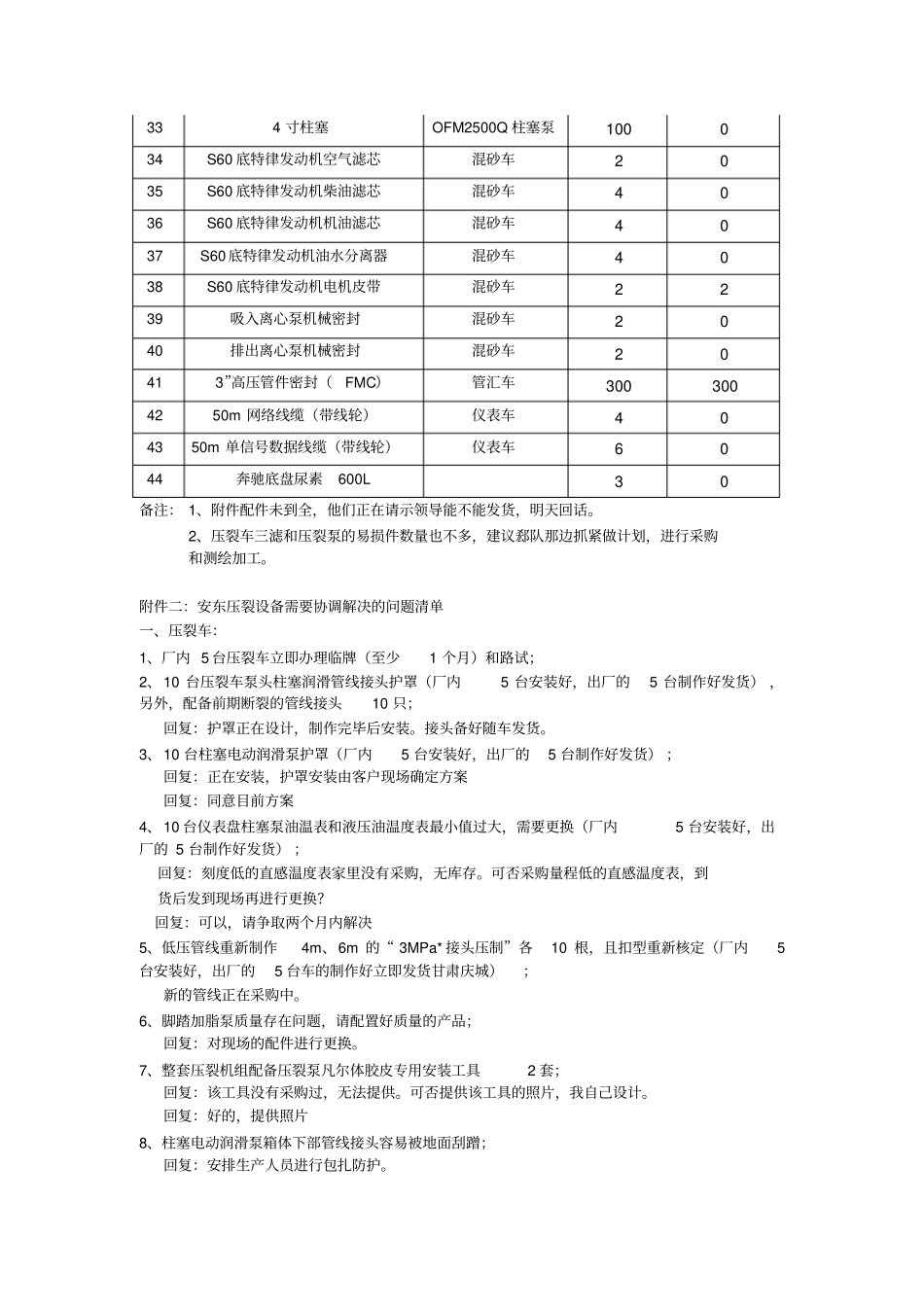

备注附件一:附加配件的到货清单序号名称使用部位合同数量已到配件1 BENZ底盘车空气滤清器底盘车16 16 2 BENZ底盘车机油滤芯底盘车48 48 3 BENZ底盘车柴油滤芯底盘车48 48 4 BENZ底盘车风扇皮带底盘车10 10 5 BENZ底盘车发电机皮带底盘车10 10 6 BENZ底盘车油水分离器滤芯底盘车32 32 7 MTU12V4000 发动机空气滤清器滤芯发动机20 20 8 MTU12V4000 发动机柴油细滤芯发动机60 0 9 MTU12V4000
