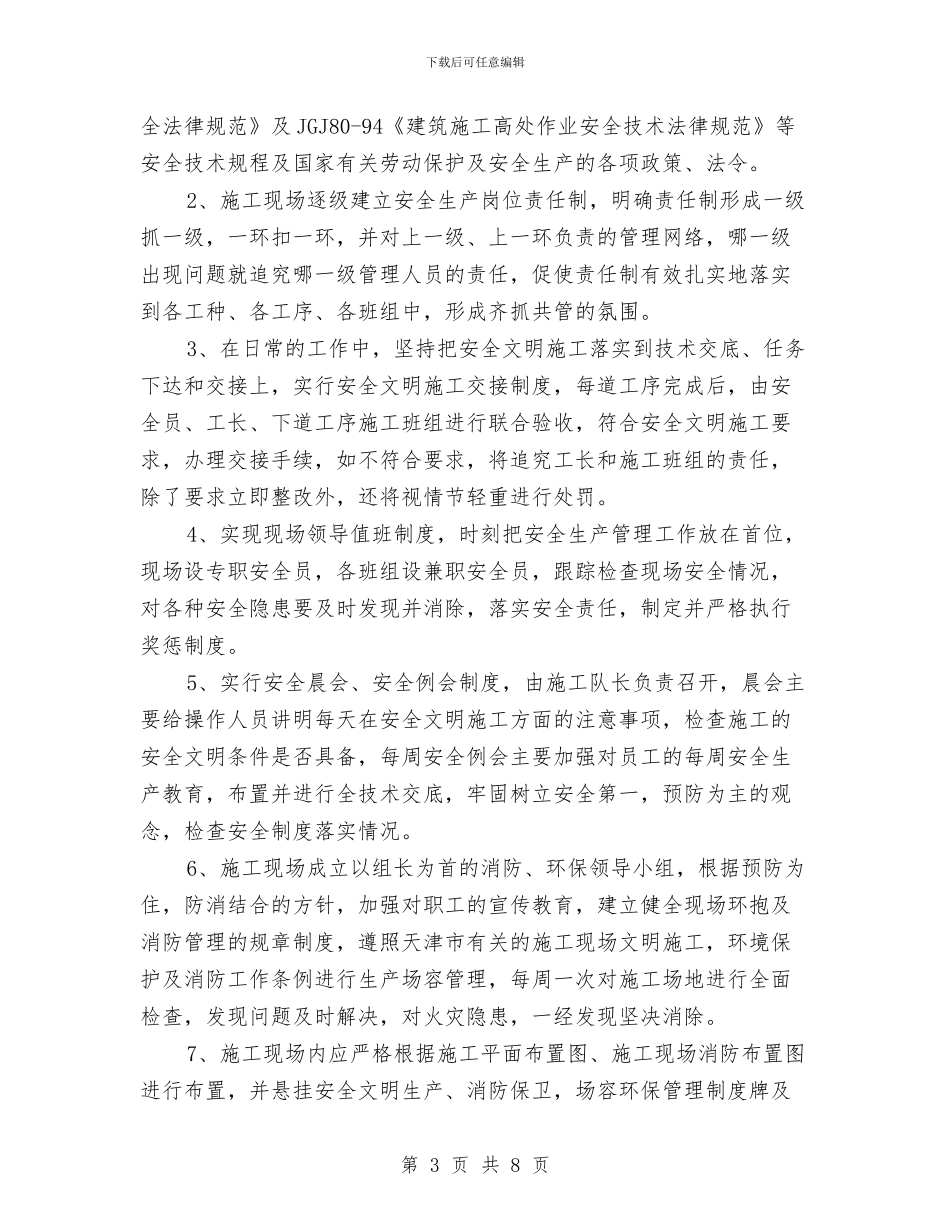

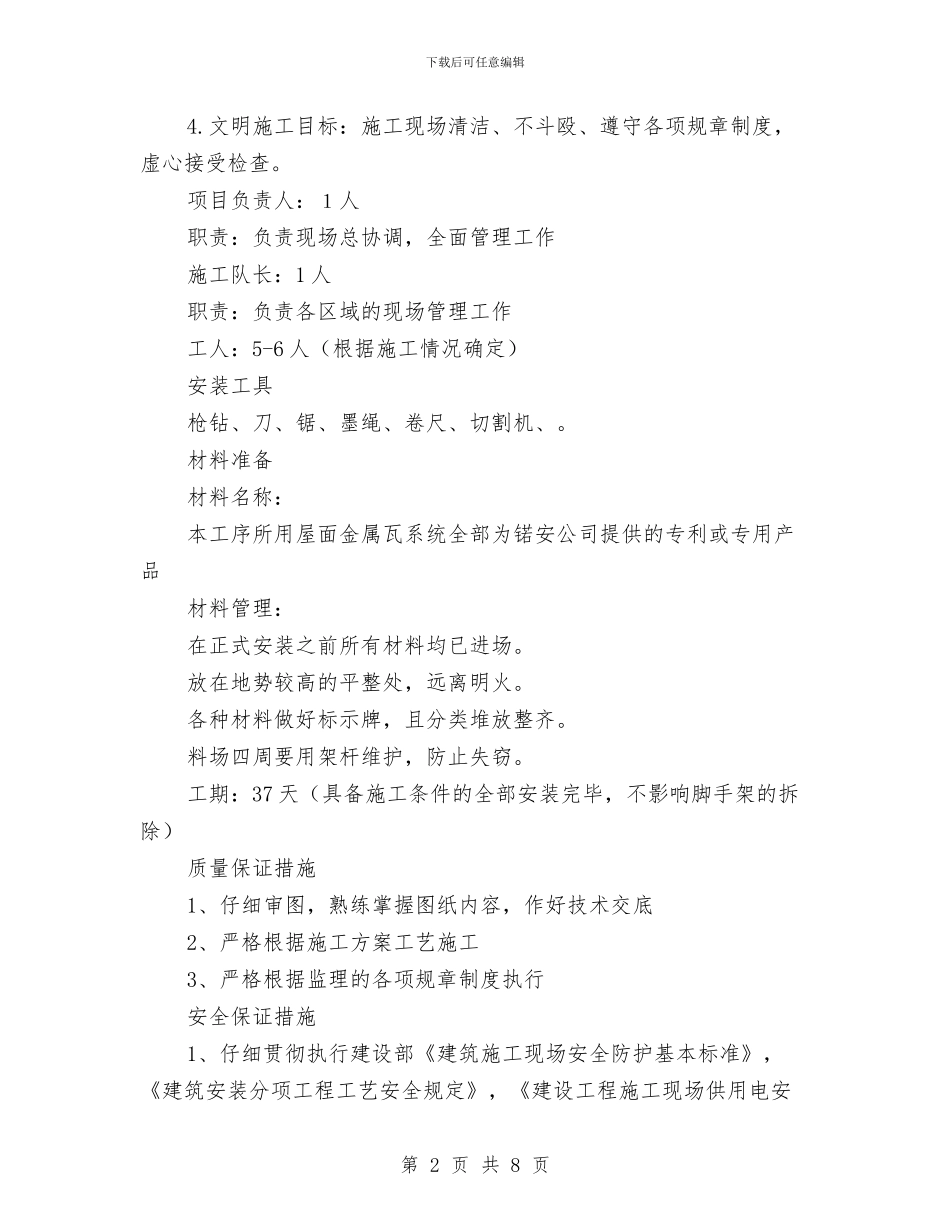

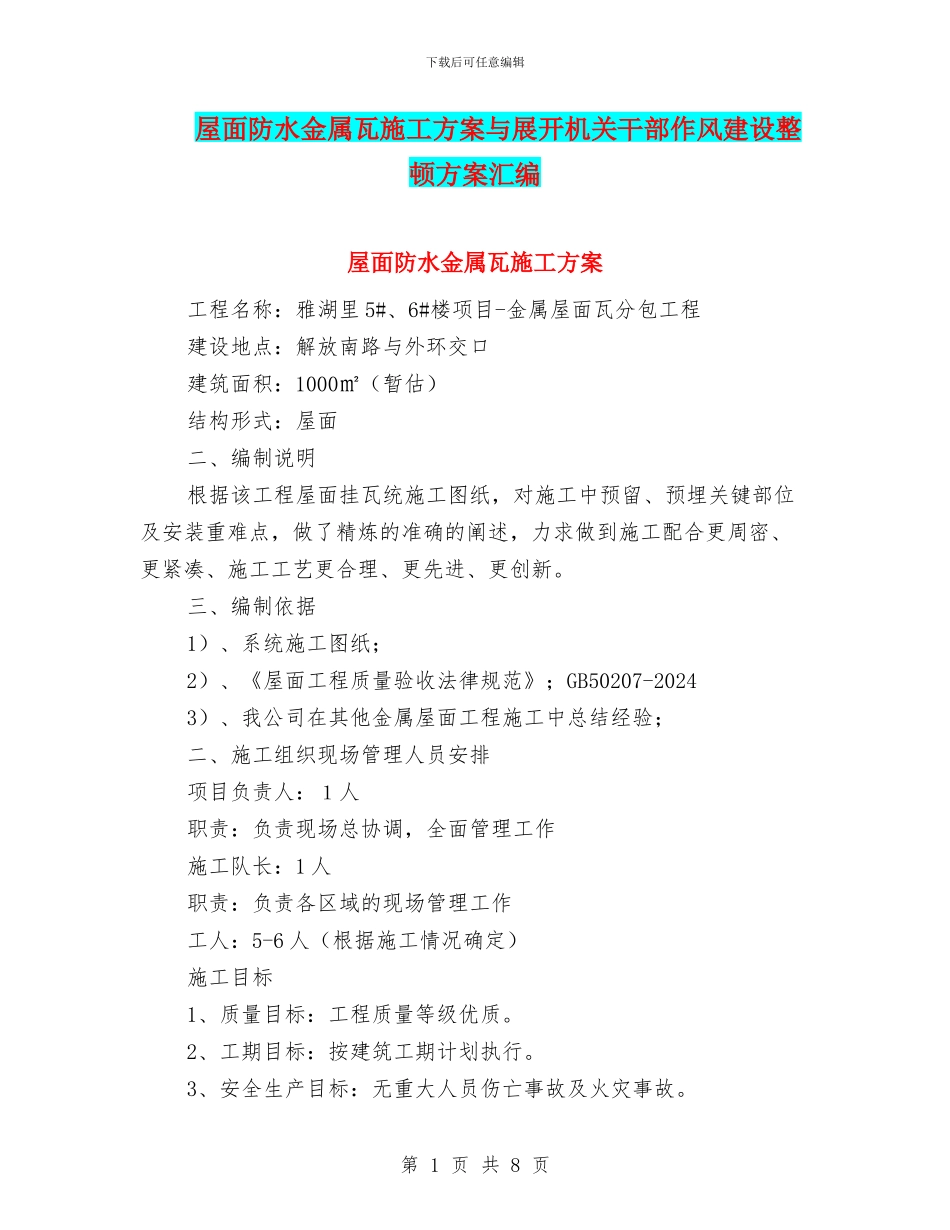

下载后可任意编辑屋面防水金属瓦施工方案与展开机关干部作风建设整顿方案汇编屋面防水金属瓦施工方案工程名称:雅湖里 5#、6#楼项目-金属屋面瓦分包工程建设地点:解放南路与外环交口建筑面积:1000㎡(暂估)结构形式:屋面二、编制说明根据该工程屋面挂瓦统施工图纸,对施工中预留、预埋关键部位及安装重难点,做了精炼的准确的阐述,力求做到施工配合更周密、更紧凑、施工工艺更合理、更先进、更创新
三、编制依据1)、系统施工图纸;2)、《屋面工程质量验收法律规范》;GB50207-20243)、我公司在其他金属屋面工程施工中总结经验;二、施工组织现场管理人员安排项目负责人:1人职责:负责现场总协调,全面管理工作施工队长:1 人职责:负责各区域的现场管理工作工人:5-6 人(根据施工情况确定)施工目标1、质量目标:工程质量等级优质
2、工期目标:按建筑工期计划执行
3、安全生产目标:无重大人员伤亡事故及火灾事故
第 1 页 共 8 页下载后可任意编辑4
文明施工目标:施工现场清洁、不斗殴、遵守各项规章制度,虚心接受检查
项目负责人:1人职责:负责现场总协调,全面管理工作施工队长:1 人职责:负责各区域的现场管理工作工人:5-6 人(根据施工情况确定)安装工具枪钻、刀、锯、墨绳、卷尺、切割机、
材料准备材料名称:本工序所用屋面金属瓦系统全部为锘安公司提供的专利或专用产品材料管理:在正式安装之前所有材料均已进场
放在地势较高的平整处,远离明火
各种材料做好标示牌,且分类堆放整齐
料场四周要用架杆维护,防止失窃
工期:37 天(具备施工条件的全部安装完毕,不影响脚手架的拆除)质量保证措施1、仔细审图,熟练掌握图纸内容,作好技术交底2、严格根据施工方案工艺施工3、严格根据监理的各项规章制度执行安全保证措施1、仔细贯彻执行建设部《建筑施工现场安全防护基本标准》,《建筑安装分项工程工艺安全规定》,《建设
