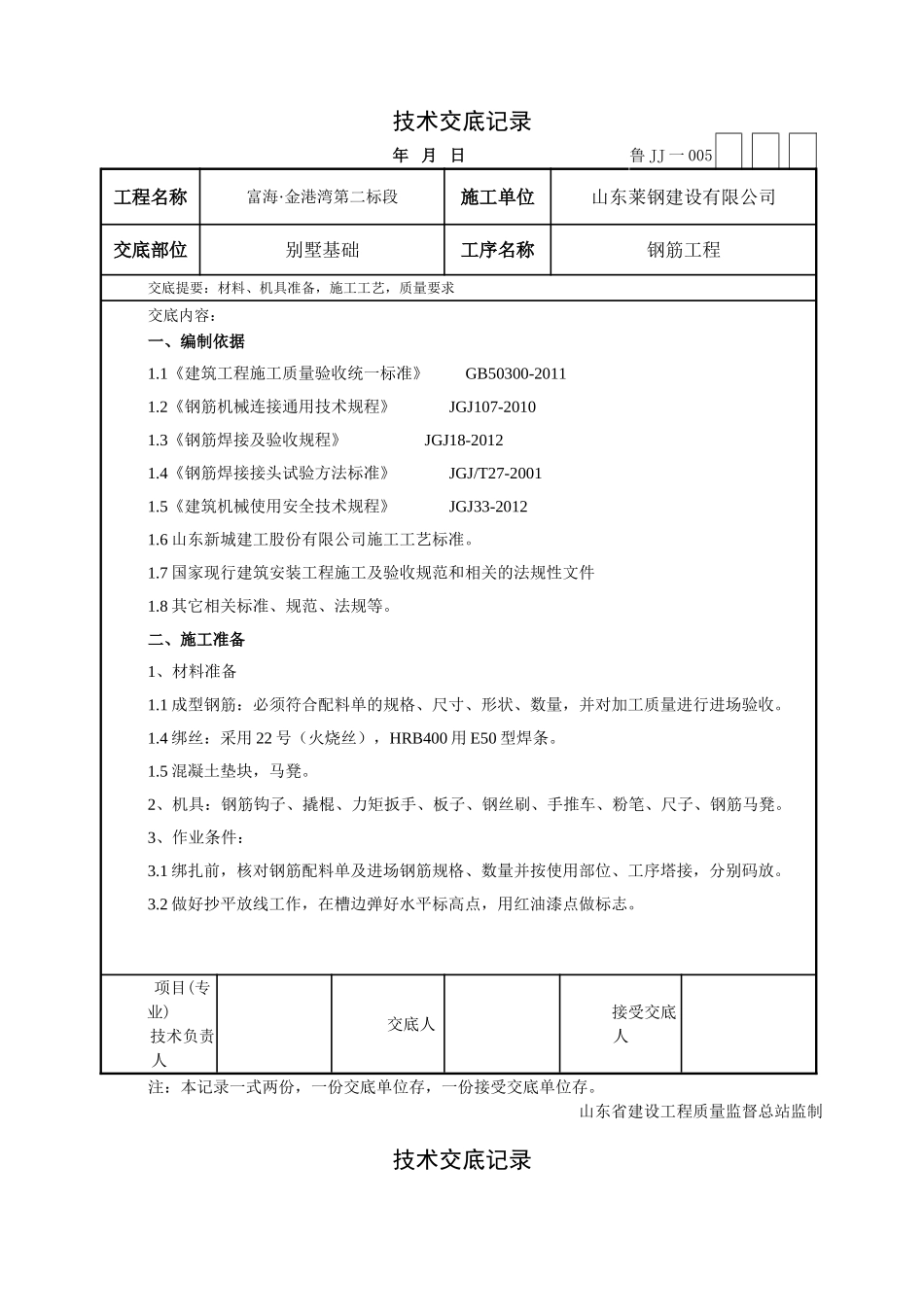

技术交底记录年月日鲁JJ一005工程名称富海·金港湾第二标段施工单位山东莱钢建设有限公司交底部位别墅基础工序名称钢筋工程交底提要:材料、机具准备,施工工艺,质量要求交底内容:一、编制依据1
1《建筑工程施工质量验收统一标准》GB50300-20111
2《钢筋机械连接通用技术规程》JGJ107-20101
3《钢筋焊接及验收规程》JGJ18-20121
4《钢筋焊接接头试验方法标准》JGJ/T27-20011
5《建筑机械使用安全技术规程》JGJ33-20121
6山东新城建工股份有限公司施工工艺标准
7国家现行建筑安装工程施工及验收规范和相关的法规性文件1
8其它相关标准、规范、法规等
二、施工准备1、材料准备1
1成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并对加工质量进行进场验收
4绑丝:采用22号(火烧丝),HRB400用E50型焊条
5混凝土垫块,马凳
2、机具:钢筋钩子、撬棍、力矩扳手、板子、钢丝刷、手推车、粉笔、尺子、钢筋马凳
3、作业条件:3
1绑扎前,核对钢筋配料单及进场钢筋规格、数量并按使用部位、工序塔接,分别码放
2做好抄平放线工作,在槽边弹好水平标高点,用红油漆点做标志
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存

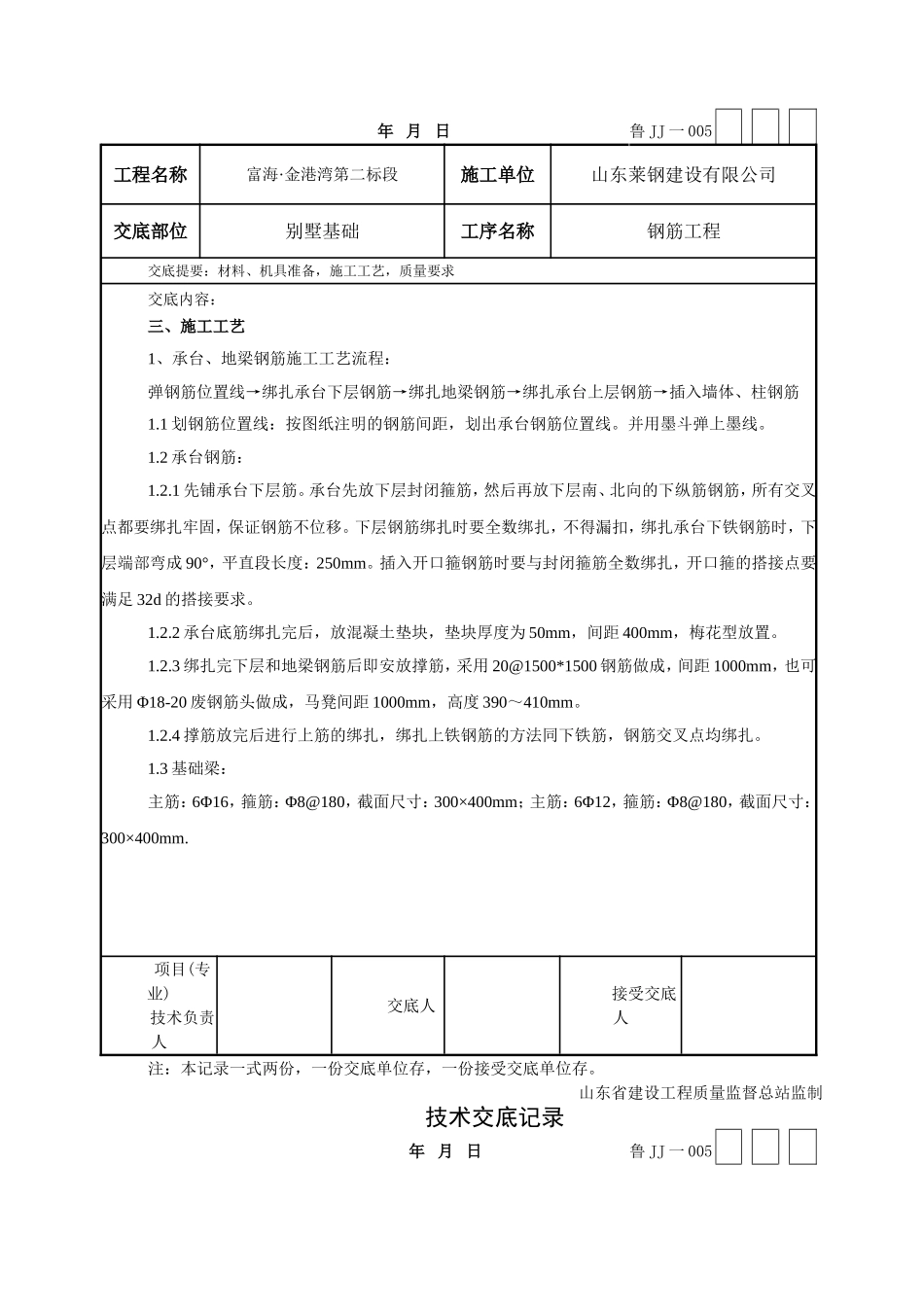

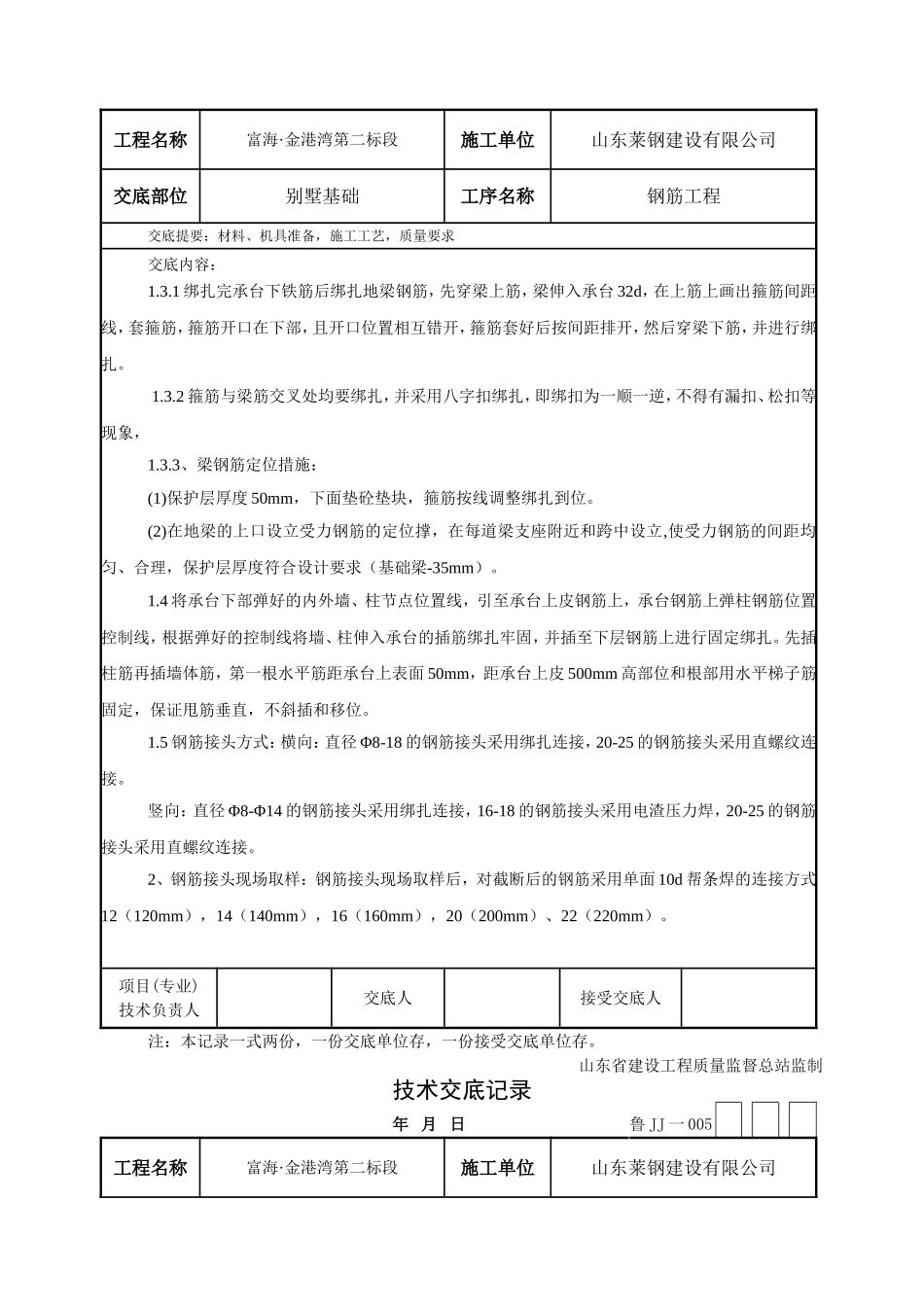

山东省建设工程质量监督总站监制技术交底记录年月日鲁JJ一005工程名称富海·金港湾第二标段施工单位山东莱钢建设有限公司交底部位别墅基础工序名称钢筋工程交底提要:材料、机具准备,施工工艺,质量要求交底内容:三、施工工艺1、承台、地梁钢筋施工工艺流程:弹钢筋位置线→绑扎承台下层钢筋→绑扎地梁钢筋→绑扎承台上层钢筋→插入墙体、柱钢筋1
1划钢筋位置线:按图纸注明的钢筋间距,划出承台钢筋位置线
并用墨斗弹上墨线
2承台钢筋:1
1先铺承台下层筋
承台先放下层封闭箍筋,然
