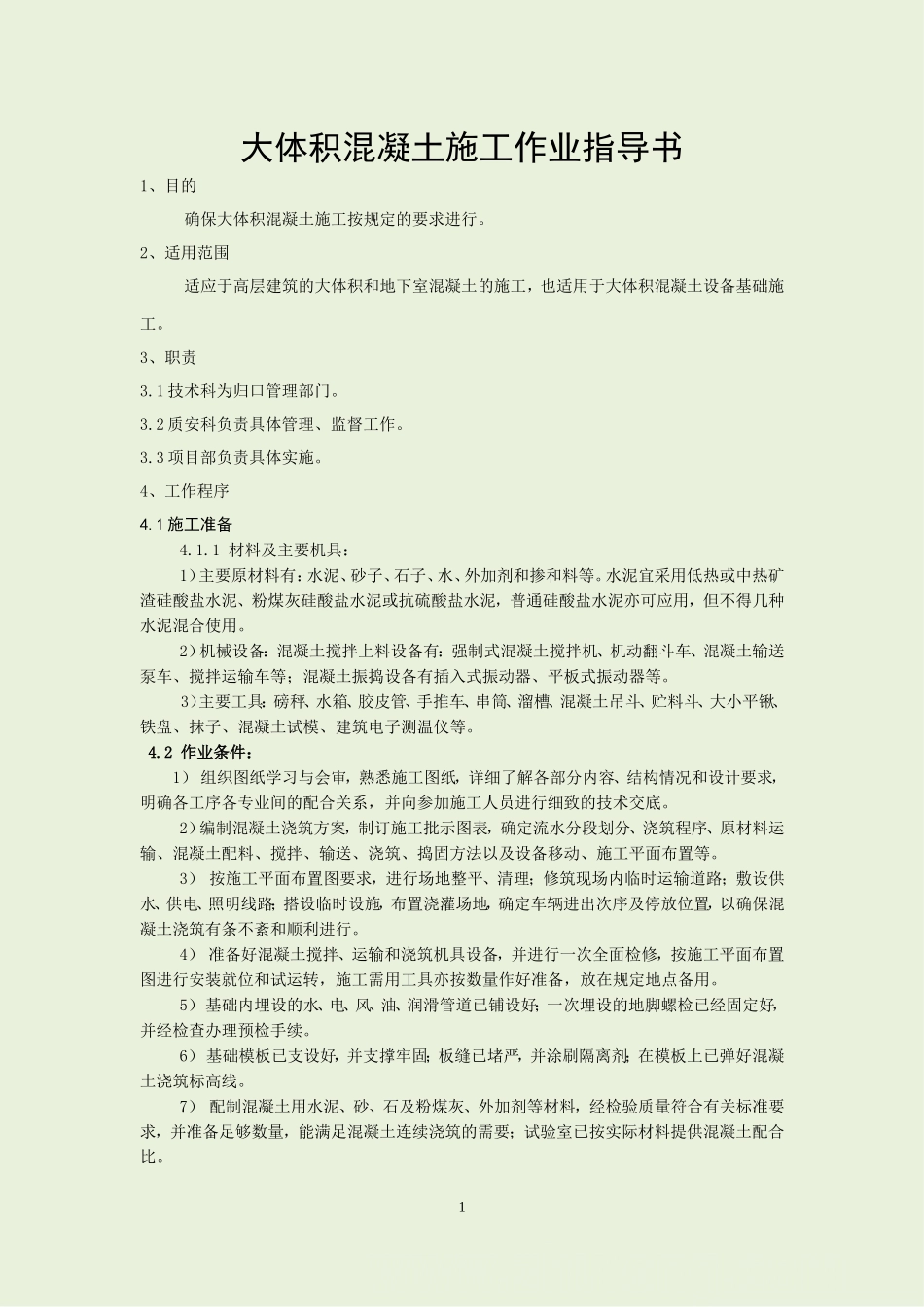

大体积混凝土 施工作业指导书大体积混凝土施工作业指导书1、目的确保大体积混凝土施工按规定的要求进行
2、适用范围适应于高层建筑的大体积和地下室混凝土的施工,也适用于大体积混凝土设备基础施工
1 技术科为归口管理部门
2 质安科负责具体管理、监督工作
3 项目部负责具体实施
4、工作程序4
1 施工准备4
1 材料及主要机具:1)主要原材料有:水泥、砂子、石子、水、外加剂和掺和料等
水泥宜采用低热或中热矿渣硅酸盐水泥、粉煤灰硅酸盐水泥或抗硫酸盐水泥,普通硅酸盐水泥亦可应用,但不得几种水泥混合使用
2)机械设备:混凝土搅拌上料设备有:强制式混凝土搅拌机、机动翻斗车、混凝土输送泵车、搅拌运输车等;混凝土振捣设备有插入式振动器、平板式振动器等
3)主要工具:磅秤、水箱、胶皮管、手推车、串筒、溜槽、混凝土吊斗、贮料斗、大小平锹、铁盘、抹子、混凝土试模、建筑电子测温仪等
2 作业条件:1) 组织图纸学习与会审,熟悉施工图纸,详细了解各部分内容、结构情况和设计要求,明确各工序各专业间的配合关系,并向参加施工人员进行细致的技术交底
2)编制混凝土浇筑方案,制订施工批示图表,确定流水分段划分、浇筑程序、原材料运输、混凝土配料、搅拌、输送、浇筑、捣固方法以及设备移动、施工平面布置等
3) 按施工平面布置图要求,进行场地整平、清理;修筑现场内临时运输道路;敷设供水、供电、照明线路;搭设临时设施,布置浇灌场地,确定车辆进出次序及停放位置,以确保混凝土浇筑有条不紊和顺利进行
4) 准备好混凝土搅拌、运输和浇筑机具设备,并进行一次全面检修,按施工平面布置图进行安装就位和试运转,施工需用工具亦按数量作好准备,放在规定地点备用
5) 基础内埋设的水、电、风、油、润滑管道已铺设好;一次埋设的地脚螺检已经固定好,并经检查办理预检手续

6) 基础模板已支设好,并支撑牢固;板缝已堵严
