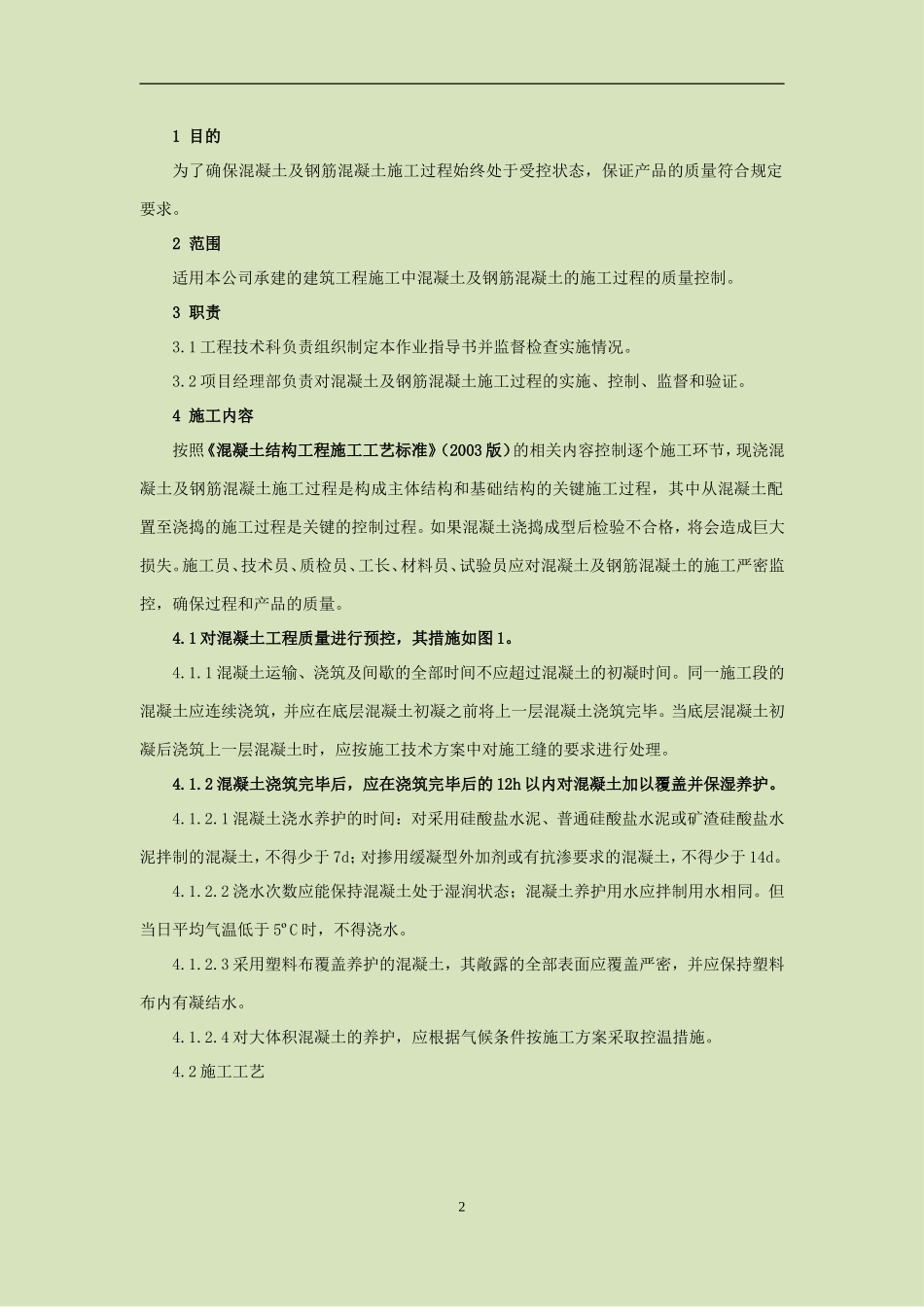

混凝土与钢筋混凝土 施工作业指导书 四川省 XX 市 XX 建筑工程有限公司混凝土与钢筋混凝土施工作业指导书文件编号:受控状态:分 发 号:编 制: 审 核:批 准:2004 年 月 日发布 2004 年 月 日实施 11 目的为了确保混凝土及钢筋混凝土施工过程始终处于受控状态,保证产品的质量符合规定要求。2 范围适用本公司承建的建筑工程施工中混凝土及钢筋混凝土的施工过程的质量控制。3 职责3.1 工程技术科负责组织制定本作业指导书并监督检查实施情况。3.2 项目经理部负责对混凝土及钢筋混凝土施工过程的实施、控制、监督和验证。4 施工内容按照《混凝土结构工程施工工艺标准》(2003 版)的相关内容控制逐个施工环节,现浇混凝土及钢筋混凝土施工过程是构成主体结构和基础结构的关键施工过程,其中从混凝土配置至浇捣的施工过程是关键的控制过程。如果混凝土浇捣成型后检验不合格,将会造成巨大损失。施工员、技术员、质检员、工长、材料员、试验员应对混凝土及钢筋混凝土的施工严密监控,确保过程和产品的质量。4.1 对混凝土工程质量进行预控,其措施如图 1。4.1.1 混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工缝的要求进行处理。4.1.2 混凝土浇筑完毕后,应在浇筑完毕后的 12h 以内对混凝土加以覆盖并保湿养护。4.1.2.1 混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于 7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于 14d。4.1.2.2 浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应拌制用水相同。但当日平均气温低于 5ºC 时,不得浇水。4.1.2.3 采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水。4.1.2.4 对大体积混凝土的养护,应根据气候条件按施工方案采取控温措施。4.2 施工工艺23学习图纸及技术资料对外准备,出具合格证,复查学习操作规程和质量标准准备工作申请混凝土配合比制订混凝土质量措施准备试模和塌度筒书面交底操作人员参加技术交底检查脚手架及道路垂直,水平机械准备专业会签申请浇灌令克服上道工序病的措施混凝土试块取样:每个工作班组不少于 1 组每拌制 100M3 混凝土不少于 1 组现浇楼层每层不少于 1 组浇...
