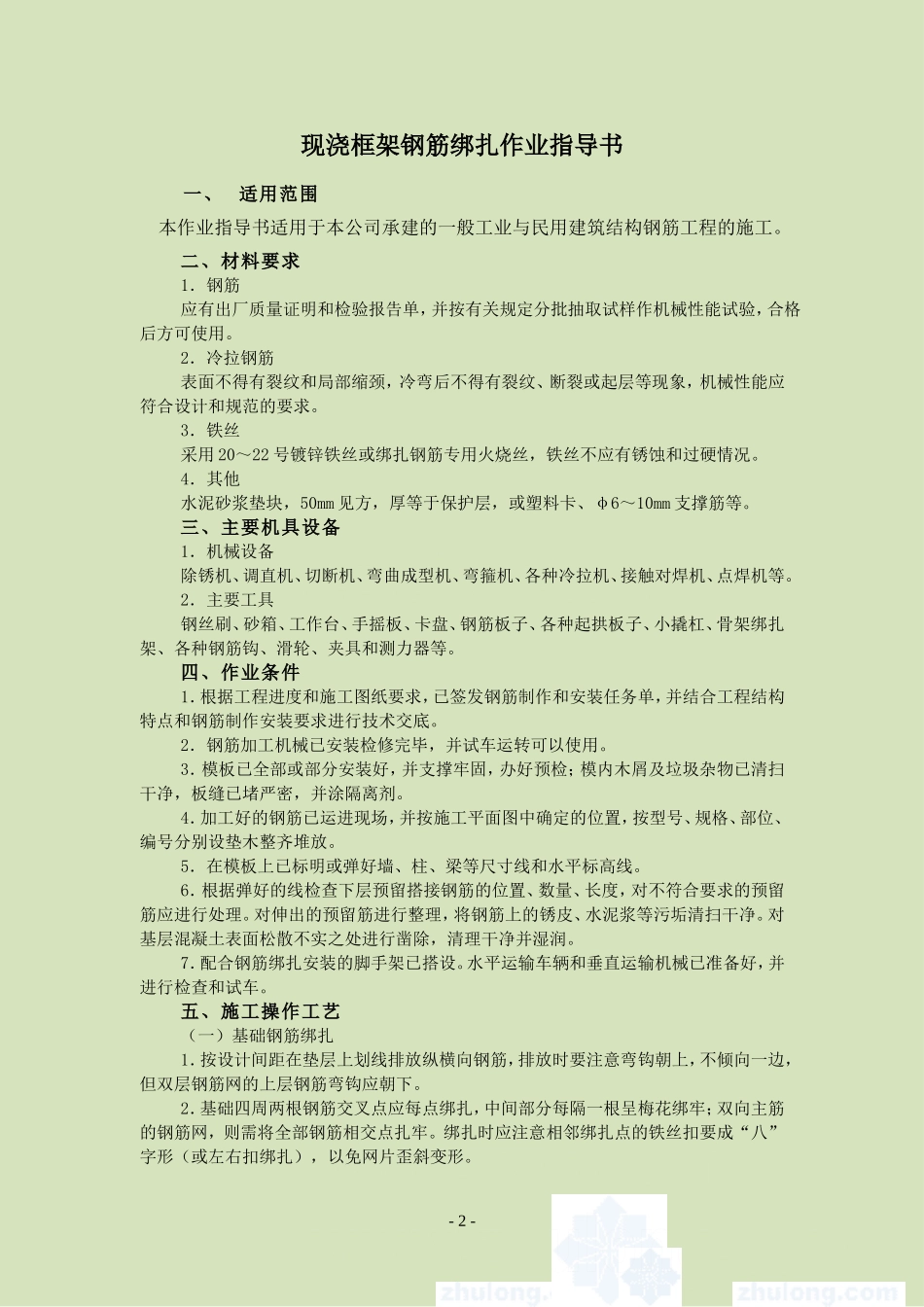

- 1 -天津市金厦建设装现浇框架钢筋绑扎作业指导书 现浇框架钢筋绑扎作业指导书一、适用范围本作业指导书适用于本公司承建的一般工业与民用建筑结构钢筋工程的施工
二、材料要求1.钢筋应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用
2.冷拉钢筋表面不得有裂纹和局部缩颈,冷弯后不得有裂纹、断裂或起层等现象,机械性能应符合设计和规范的要求
3.铁丝采用 20~22 号镀锌铁丝或绑扎钢筋专用火烧丝,铁丝不应有锈蚀和过硬情况
4.其他水泥砂浆垫块,50mm 见方,厚等于保护层,或塑料卡、φ6~10mm 支撑筋等
三、主要机具设备1.机械设备除锈机、调直机、切断机、弯曲成型机、弯箍机、各种冷拉机、接触对焊机、点焊机等
2.主要工具钢丝刷、砂箱、工作台、手摇板、卡盘、钢筋板子、各种起拱板子、小撬杠、骨架绑扎架、各种钢筋钩、滑轮、夹具和测力器等
四、作业条件1.根据工程进度和施工图纸要求,已签发钢筋制作和安装任务单,并结合工程结构特点和钢筋制作安装要求进行技术交底
2.钢筋加工机械已安装检修完毕,并试车运转可以使用
3.模板已全部或部分安装好,并支撑牢固,办好预检;模内木屑及垃圾杂物已清扫干净,板缝已堵严密,并涂隔离剂
4.加工好的钢筋已运进现场,并按施工平面图中确定的位置,按型号、规格、部位、编号分别设垫木整齐堆放
5.在模板上已标明或弹好墙、柱、梁等尺寸线和水平标高线
6.根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,对不符合要求的预留筋应进行处理
对伸出的预留筋进行整理,将钢筋上的锈皮、水泥浆等污垢清扫干净
对基层混凝土表面松散不实之处进行凿除,清理干净并湿润
7.配合钢筋绑扎安装的脚手架已搭设
水平运输车辆和垂直运输机械已准备好,并进行检查和试车

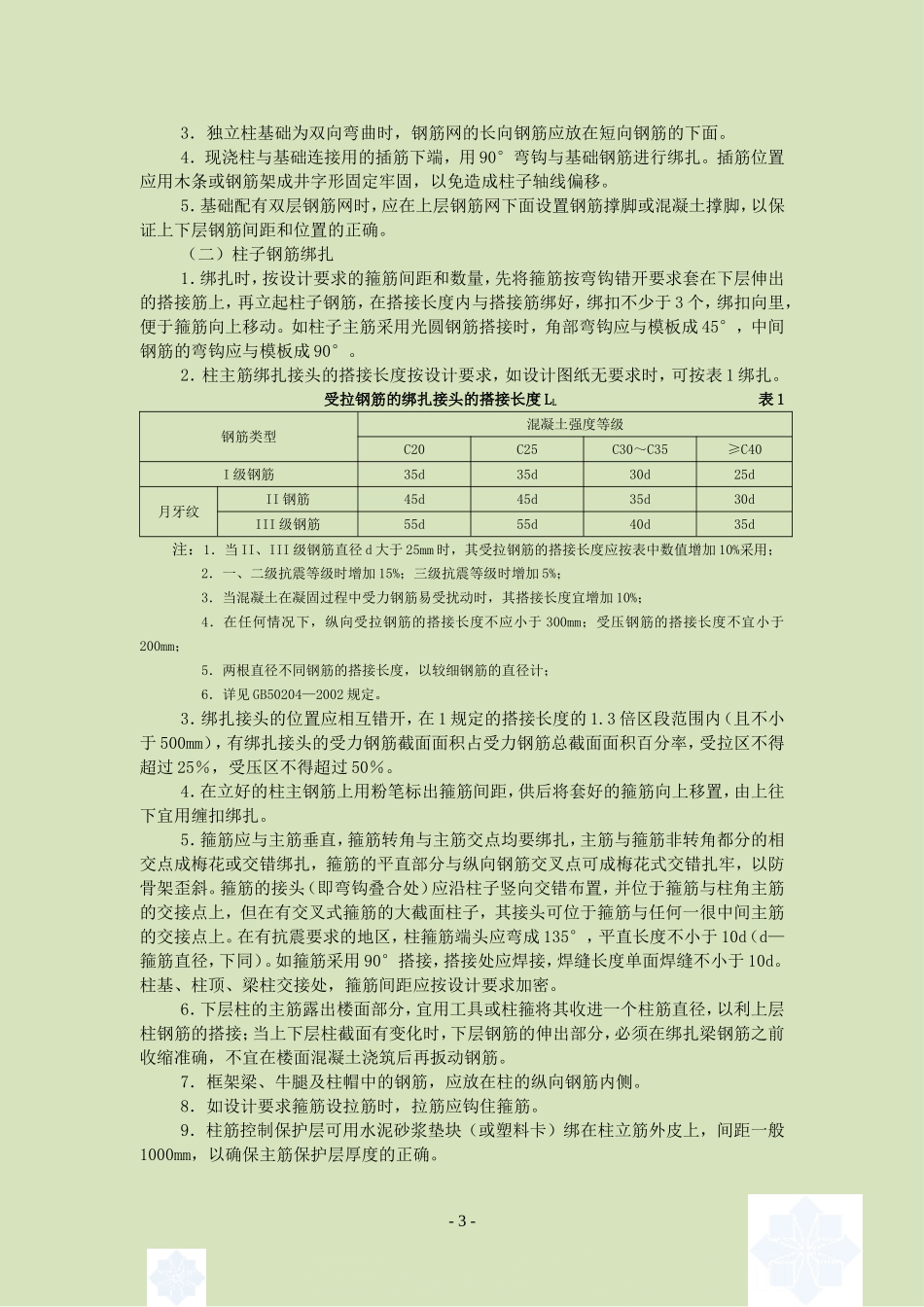

五、施工操作工艺(一)基础钢筋绑扎1.按设计间距在垫层上划线排放纵横向钢筋,排放时要注意弯钩朝
