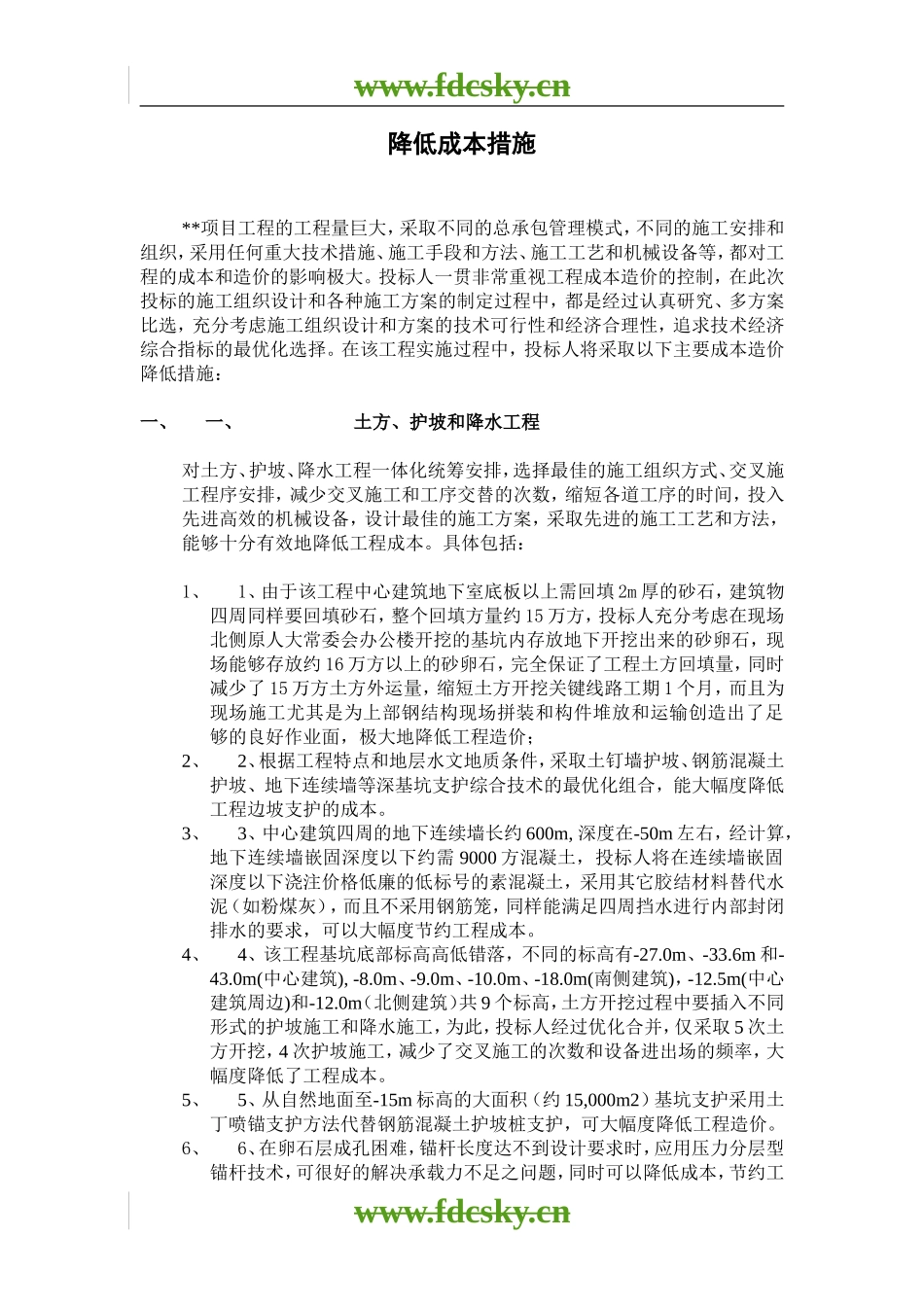

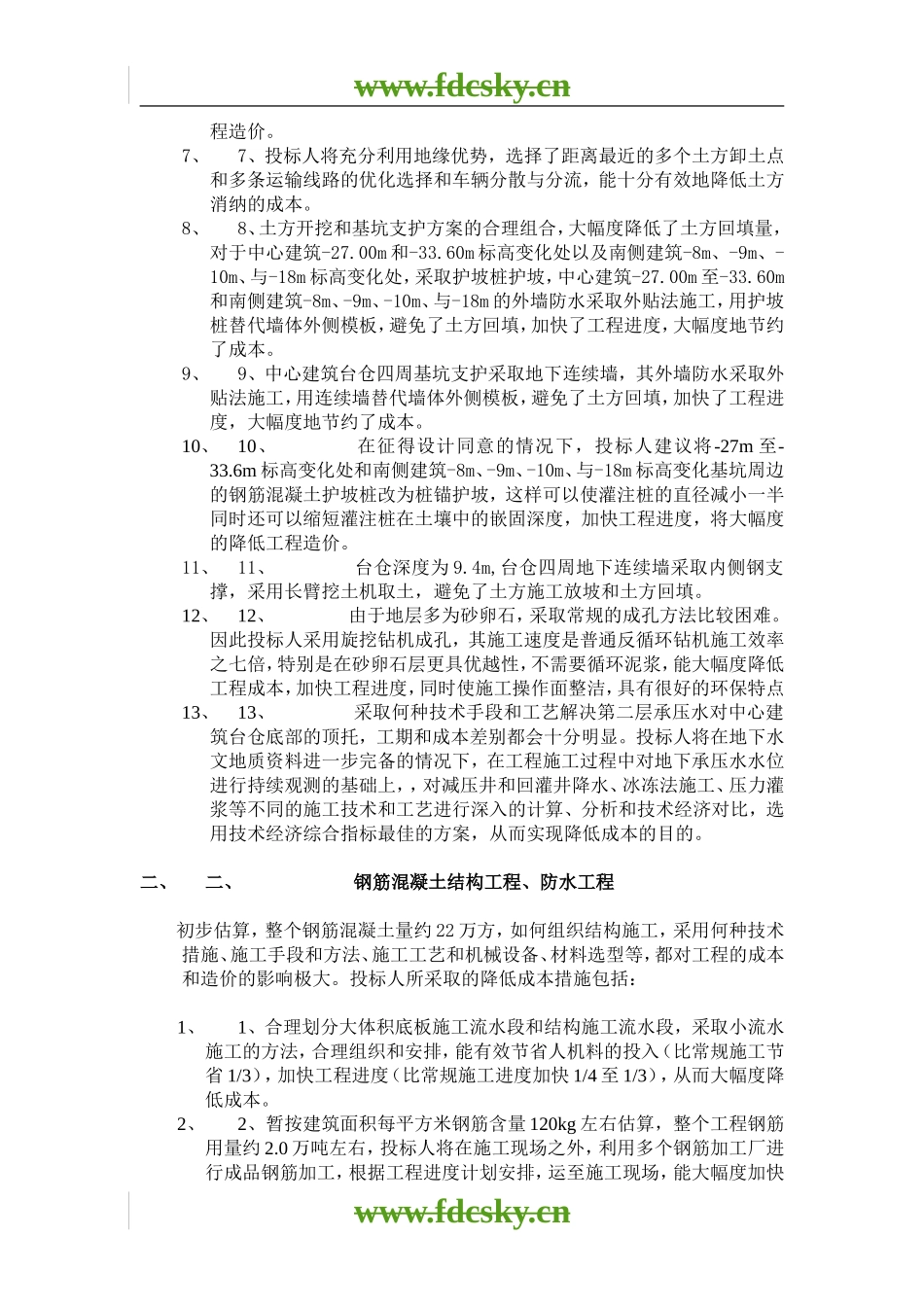

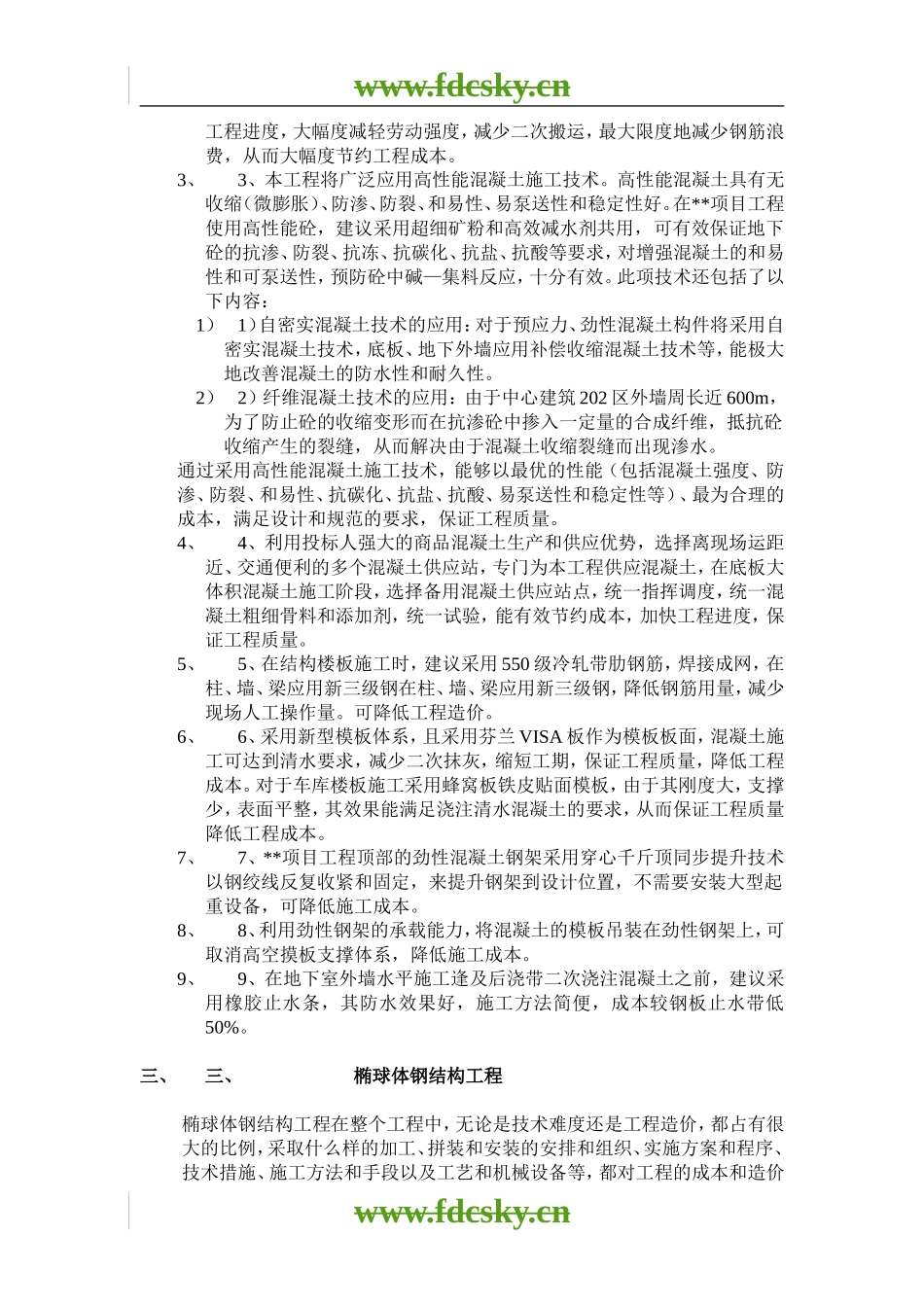

www.fdcsky.cn降低成本措施 **项目工程的工程量巨大,采取不同的总承包管理模式,不同的施工安排和组织,采用任何重大技术措施、施工手段和方法、施工工艺和机械设备等,都对工程的成本和造价的影响极大。投标人一贯非常重视工程成本造价的控制,在此次投标的施工组织设计和各种施工方案的制定过程中,都是经过认真研究、多方案比选,充分考虑施工组织设计和方案的技术可行性和经济合理性,追求技术经济综合指标的最优化选择。在该工程实施过程中,投标人将采取以下主要成本造价降低措施: 一、一、 土方、护坡和降水工程 对土方、护坡、降水工程一体化统筹安排,选择最佳的施工组织方式、交叉施工程序安排,减少交叉施工和工序交替的次数,缩短各道工序的时间,投入先进高效的机械设备,设计最佳的施工方案,采取先进的施工工艺和方法,能够十分有效地降低工程成本。具体包括: 1、1、由于该工程中心建筑地下室底板以上需回填 2m 厚的砂石,建筑物四周同样要回填砂石,整个回填方量约 15 万方,投标人充分考虑在现场北侧原人大常委会办公楼开挖的基坑内存放地下开挖出来的砂卵石,现场能够存放约 16 万方以上的砂卵石,完全保证了工程土方回填量,同时减少了 15 万方土方外运量,缩短土方开挖关键线路工期 1 个月,而且为现场施工尤其是为上部钢结构现场拼装和构件堆放和运输创造出了足够的良好作业面,极大地降低工程造价;2、2、根据工程特点和地层水文地质条件,采取土钉墙护坡、钢筋混凝土护坡、地下连续墙等深基坑支护综合技术的最优化组合,能大幅度降低工程边坡支护的成本。3、3、中心建筑四周的地下连续墙长约 600m, 深度在-50m 左右,经计算,地下连续墙嵌固深度以下约需 9000 方混凝土,投标人将在连续墙嵌固深度以下浇注价格低廉的低标号的素混凝土,采用其它胶结材料替代水泥(如粉煤灰),而且不采用钢筋笼,同样能满足四周挡水进行内部封闭排水的要求,可以大幅度节约工程成本。4、4、该工程基坑底部标高高低错落,不同的标高有-27.0m、-33.6m 和-43.0m(中心建筑), -8.0m、-9.0m、-10.0m、-18.0m(南侧建筑),-12.5m(中心建筑周边)和-12.0m(北侧建筑)共 9 个标高,土方开挖过程中要插入不同形式的护坡施工和降水施工,为此,投标人经过优化合并,仅采取 5 次土方开挖,4 次护坡施工,减少了交叉施工的次数和设备进出场的频率,大幅度降低了工程成本。5、5、从自然地面至-15m 标高的大面积(约 15,000...
