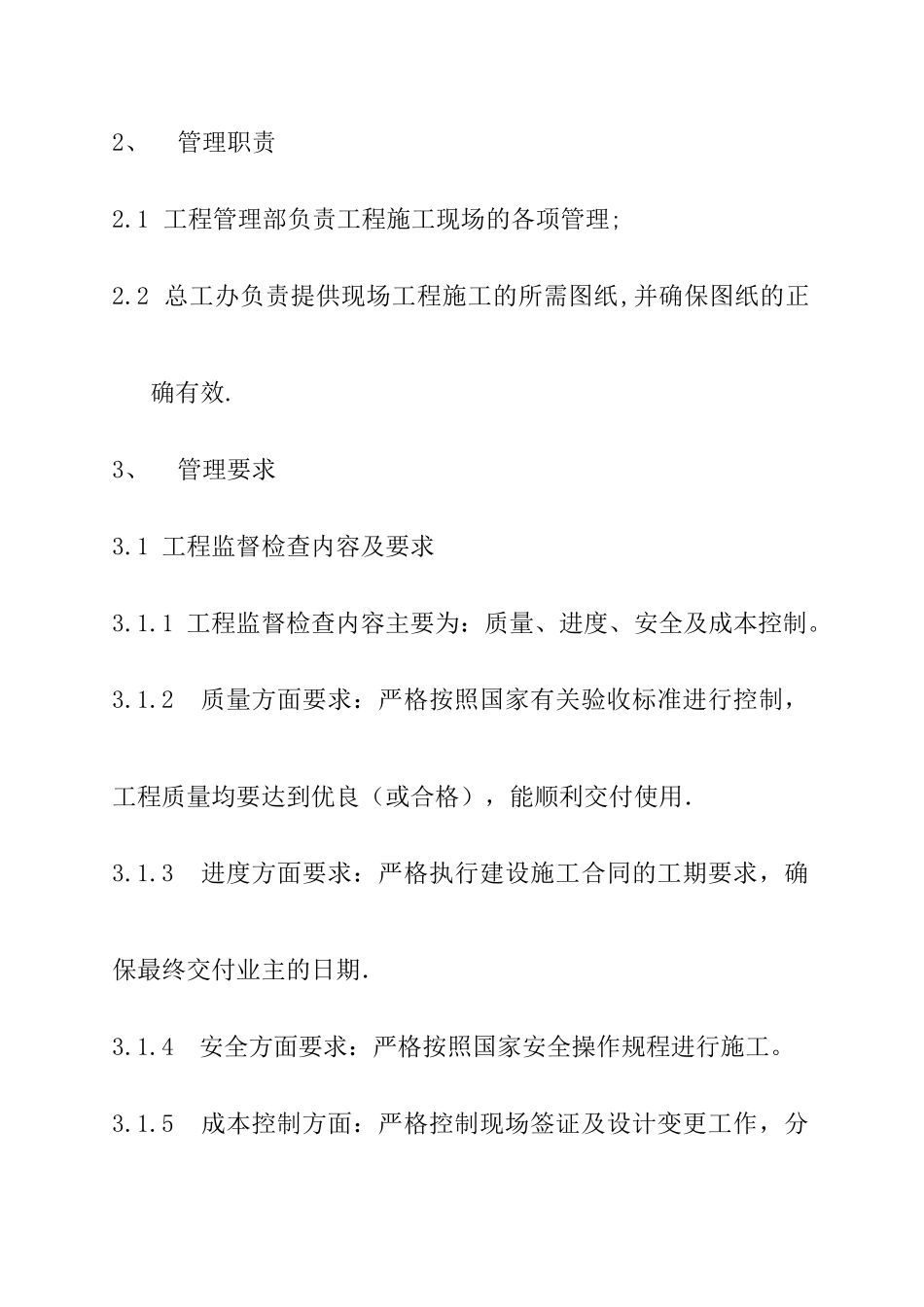

中宇地产工程施工验收管理办法1、范围本办法规定了工程施工现场各项管理的具体要求。本办法适用于公司工程施工现场的各项管理。2、管理职责2.1 工程管理部负责工程施工现场的各项管理;2.2 总工办负责提供现场工程施工的所需图纸,并确保图纸的正确有效.3、管理要求3.1 工程监督检查内容及要求3.1.1 工程监督检查内容主要为:质量、进度、安全及成本控制。3.1.2 质量方面要求:严格按照国家有关验收标准进行控制,工程质量均要达到优良(或合格),能顺利交付使用.3.1.3 进度方面要求:严格执行建设施工合同的工期要求,确保最终交付业主的日期.3.1.4 安全方面要求:严格按照国家安全操作规程进行施工。3.1.5 成本控制方面:严格控制现场签证及设计变更工作,分多级、多层次签字程序,有效降低总价外费用。3.2 工程进度、质量、安全和成本控制工作程序及内容3.2.1 工作程序采用多级、多层次管理方法,即(1)监理确认有:现场监理先认可后总监签认;(2)工程部签字认可有:现场管理人员、项目主管、工程部经理、副总经理分别签字认可;成本控制方面还需计划部复核签字认可。3.2.2 质量控制内容主要有:交点定位工作,各施工工序抽检工作,各分部、分项工程质量控制及评定,材料控制工作等。3.2.3 进度控制内容:按施工合同中要求的合同工期,制定出总进度计划及月进度计划、周计划,根据该计划监督其落实情况,找出未完成原因,然后解决问题,直至计划能按预定日期计划完成。3.2.4 成本控制:对现场签证及设计变更严格按多级、多层次签字程序有序控制成本。3.2.5 安全管理:工程例会上强调安全管理,每月组织一次安全大检查,并督促按检查结果整改。3.3 现场签证工作程序3.3.1凡施工单位在现场施工时发生工程合同范围外的变更或特殊情况,需现场签证时,应按下列程序办理:3.3.1.1 施工单位要如实填写签证单,一式四份,注明签证内容、详细位置、增减工程量大小,及时交给监理进行审核。3.3.1.2 由监理单位签署意见后提交建设单位工程管理部初审,如签证内容属实的,由工程管理部签署意见后提交计划部审核。3.3.1.3 签证单由施工单位、监理、工程部及计划部各保存一份。3.3.2 凡内容在 500 元以上的签证应及时报告工程部经理,5000元以上签证应及时报告公司分管领导。3.3.3 签证单必须在签证事宜发生三日内提交工程管理部指定的人员,签证应在三日内办理完毕,如属隐蔽工程签证应在工程隐蔽前将监理单位签署意见的签证单报...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某地产工程施工验收管理方法

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
