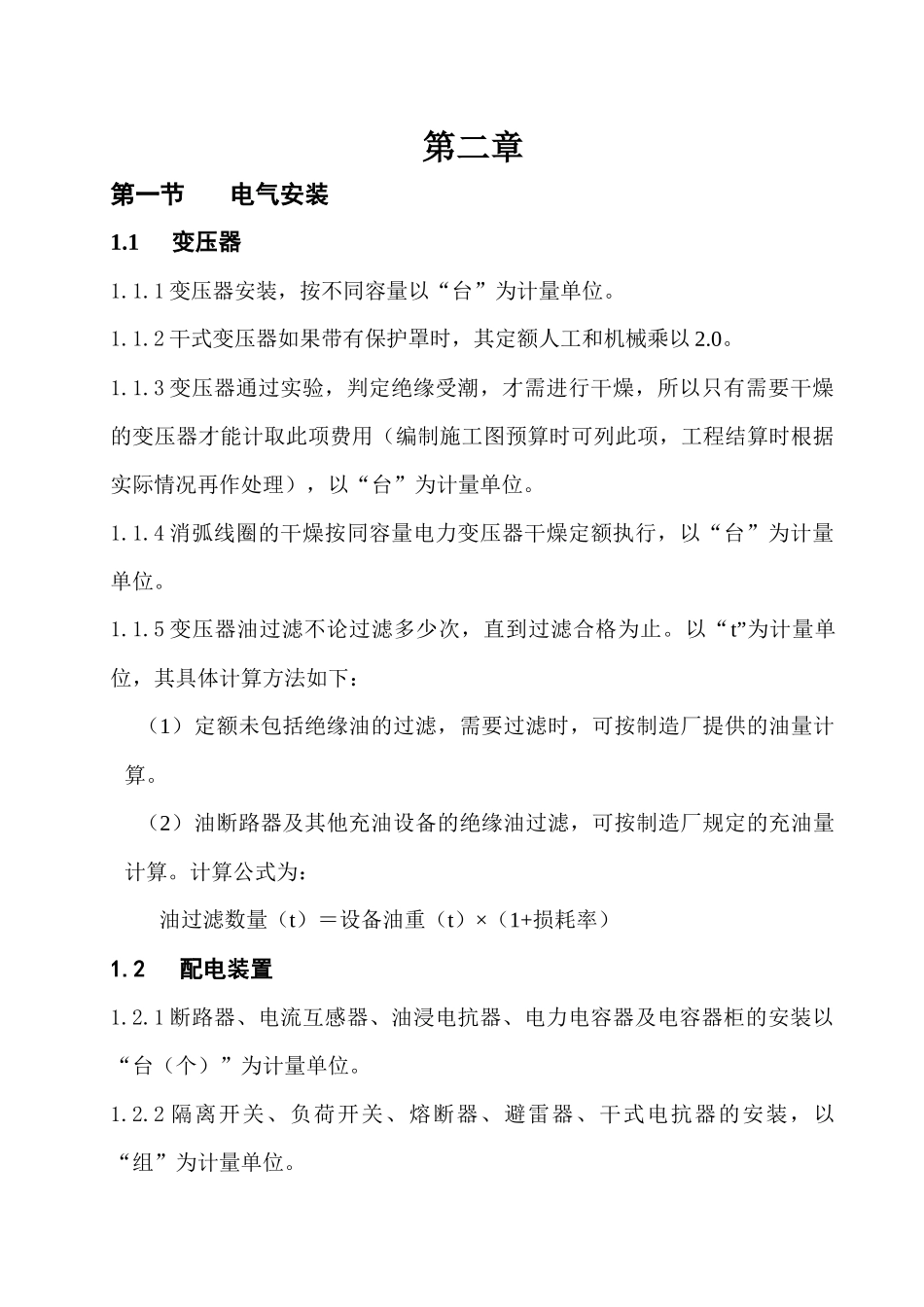

第二章第一节电气安装1
1 变压器1
1 变压器安装,按不同容量以“台”为计量单位
2 干式变压器如果带有保护罩时,其定额人工和机械乘以 2
3 变压器通过实验,判定绝缘受潮,才需进行干燥,所以只有需要干燥的变压器才能计取此项费用(编制施工图预算时可列此项,工程结算时根据实际情况再作处理),以“台”为计量单位
4 消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位
5 变压器油过滤不论过滤多少次,直到过滤合格为止
以“t”为计量单位,其具体计算方法如下:(1)定额未包括绝缘油的过滤,需要过滤时,可按制造厂提供的油量计算
(2)油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算
计算公式为: 油过滤数量(t)=设备油重(t)×(1+损耗率)1

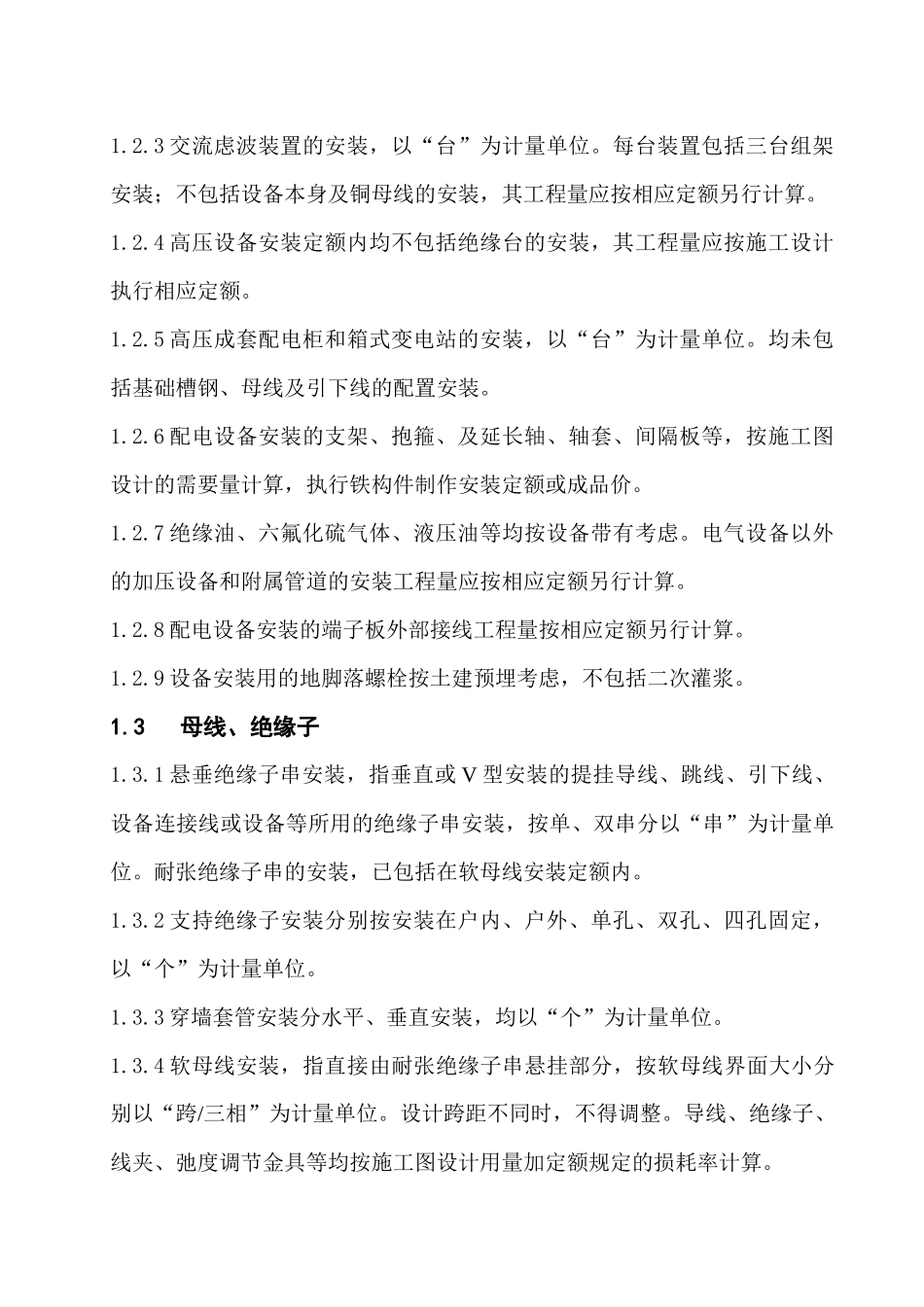

2 配电装置1
1 断路器、电流互感器、油浸电抗器、电力电容器及电容器柜的安装以“台(个)”为计量单位
2 隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装,以“组”为计量单位
3 交流虑波装置的安装,以“台”为计量单位
每台装置包括三台组架安装;不包括设备本身及铜母线的安装,其工程量应按相应定额另行计算
4 高压设备安装定额内均不包括绝缘台的安装,其工程量应按施工设计执行相应定额
5 高压成套配电柜和箱式变电站的安装,以“台”为计量单位
均未包括基础槽钢、母线及引下线的配置安装
6 配电设备安装的支架、抱箍、及延长轴、轴套、间隔板等,按施工图设计的需要量计算,执行铁构件制作安装定额或成品价
7 绝缘油、六氟化硫气体、液压油等均按设备带有考虑
电气设备以外的加压设备和附属管道的安装工程量应按相应定额另行计算
8 配电设备安装的端子板外部接线工程量按相应定额另行计算
9 设备安装用的地脚落螺栓按土建预埋
