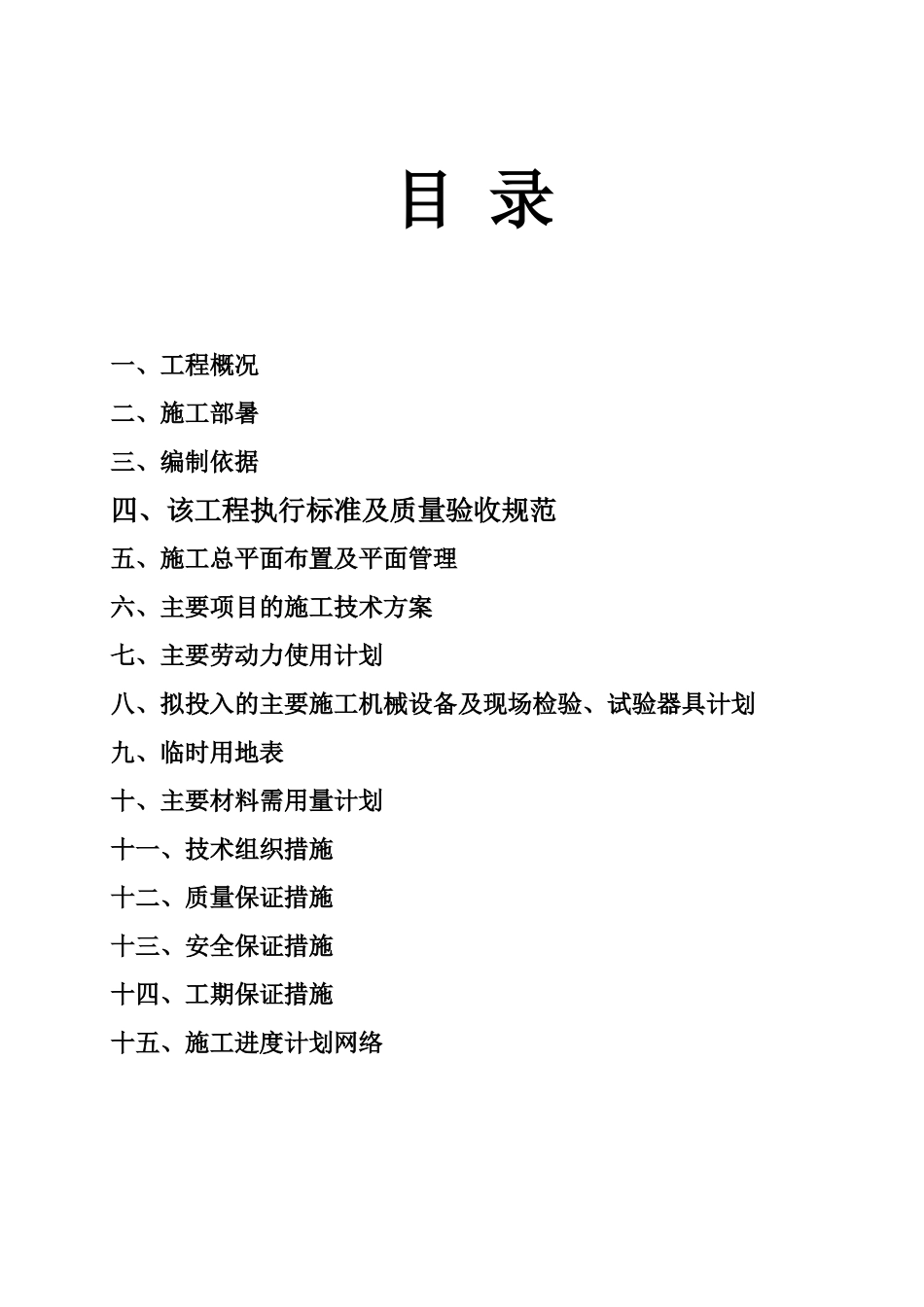

昆明工业职业技术学院学生公寓挡墙工程施工组织设计施工组织设计编制单位:昆钢机制建安工程公司编制者:日 期:2010 年 03 月 2 日目 录 一、工程概况二、施工部暑三、编制依据四、该工程执行标准及质量验收规范五、施工总平面布置及平面管理六、主要项目的施工技术方案七、主要劳动力使用计划八、拟投入的主要施工机械设备及现场检验、试验器具计划九、临时用地表十、主要材料需用量计划十一、技术组织措施十二、质量保证措施十三、安全保证措施十四、工期保证措施十五、施工进度计划网络一、 工程概况本工程属昆明职业技术学院学生公寓挡墙工程,位于昆钢建设东路
由于地形复杂,挡墙采用标准图集进行施工,场地西侧存在一滑坡,滑坡面长约100m,宽约 70m,滑动方向向东,周界明显,后续为陡坡,高约 3~7m,前沿为水塘,坡度较缓,为一浅层古滑坡
底下水埋深 0
4m,标高1885
43~1895
29m,地下水水质化学成分分析试验尚未结束
据该公司在场地附近所做多项勘察工程资料,地下水对混凝土结构及钢筋混凝土中的钢筋具微腐蚀性,对外露钢结构具弱腐蚀性
场地处于对建筑抗震不利地段
拟建场地基基本稳定,适宜建筑
建议采用人工挖孔桩
回填边坡建议采用重力式挡土墙进行支挡,1#公寓与规划路(1896m)边坡高差约 6m,建议采用重力式挡墙
该工程前期筹备工作已经就绪,场地平整土石方工程基本结束,已具备开工条件
二、施工部署1、本工程机构设置 根据公司项目法施工管理办法,结合本工程的实际情况,公司任命有资质和相当经历的人为项目经理,在公司内部抽调工程技术人员和管理骨干,组建项目部
项目部代表公司在此工程中行使权力,公司各职能部门将从生产、技术、质量、成本、安全等方面予以配套管理和全力配合
项目部组织机构图:(见下页)2、工期目标:80 天计划开工日期:2010 年 4 月 2 日开工,计划竣工日期 20
