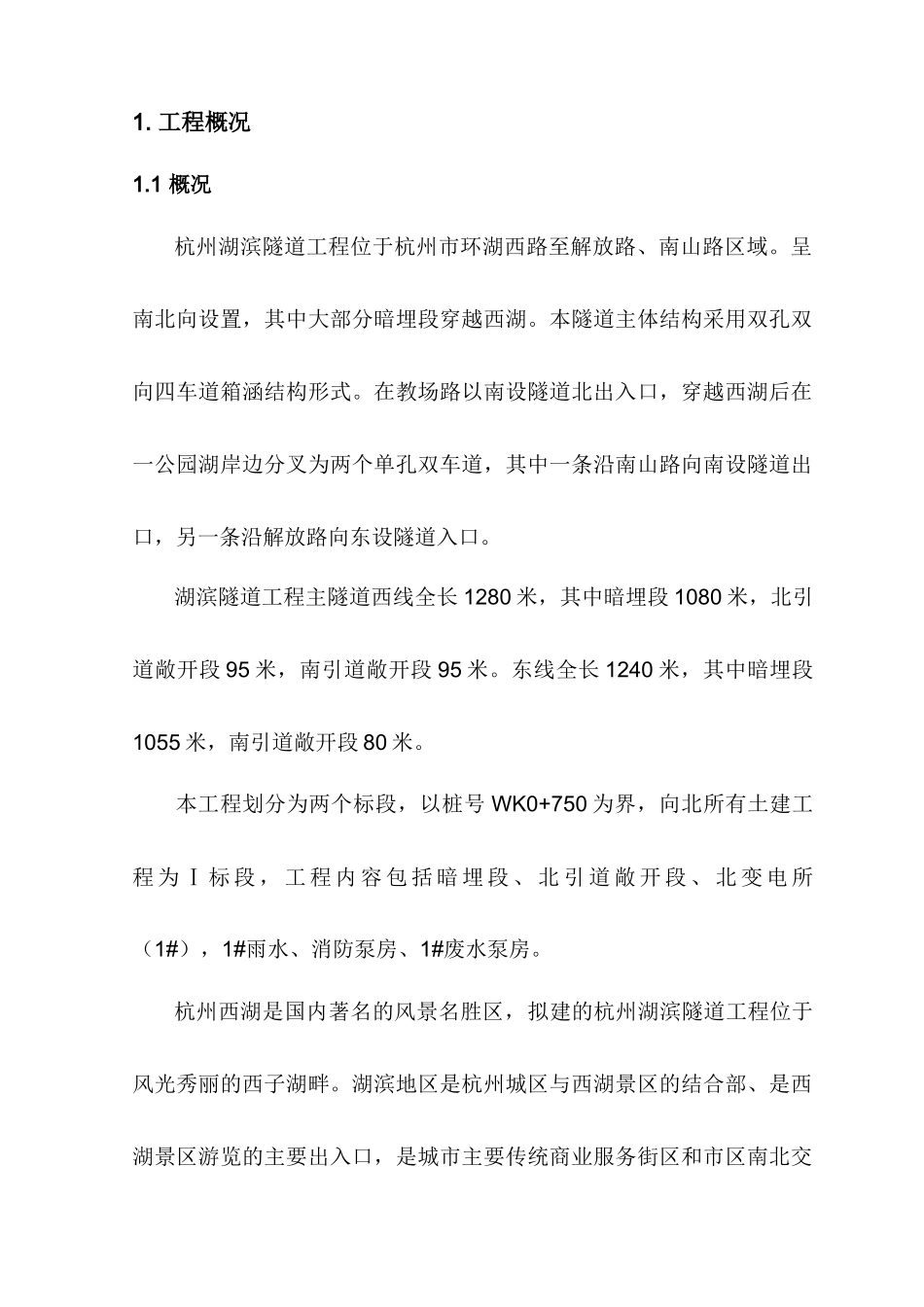

1 概况杭州湖滨隧道工程位于杭州市环湖西路至解放路、南山路区域
呈南北向设置,其中大部分暗埋段穿越西湖
本隧道主体结构采用双孔双向四车道箱涵结构形式
在教场路以南设隧道北出入口,穿越西湖后在一公园湖岸边分叉为两个单孔双车道,其中一条沿南山路向南设隧道出口,另一条沿解放路向东设隧道入口
湖滨隧道工程主隧道西线全长 1280 米,其中暗埋段 1080 米,北引道敞开段 95 米,南引道敞开段 95 米
东线全长 1240 米,其中暗埋段1055 米,南引道敞开段 80 米
本工程划分为两个标段,以桩号 WK0+750 为界,向北所有土建工程 为 Ⅰ 标 段 , 工 程 内 容 包 括 暗 埋 段 、 北 引 道 敞 开 段 、 北 变 电 所(1#),1#雨水、消防泵房、1#废水泵房
杭州西湖是国内著名的风景名胜区,拟建的杭州湖滨隧道工程位于风光秀丽的西子湖畔
湖滨地区是杭州城区与西湖景区的结合部、是西湖景区游览的主要出入口,是城市主要传统商业服务街区和市区南北交通的汇集点,交通非常繁忙

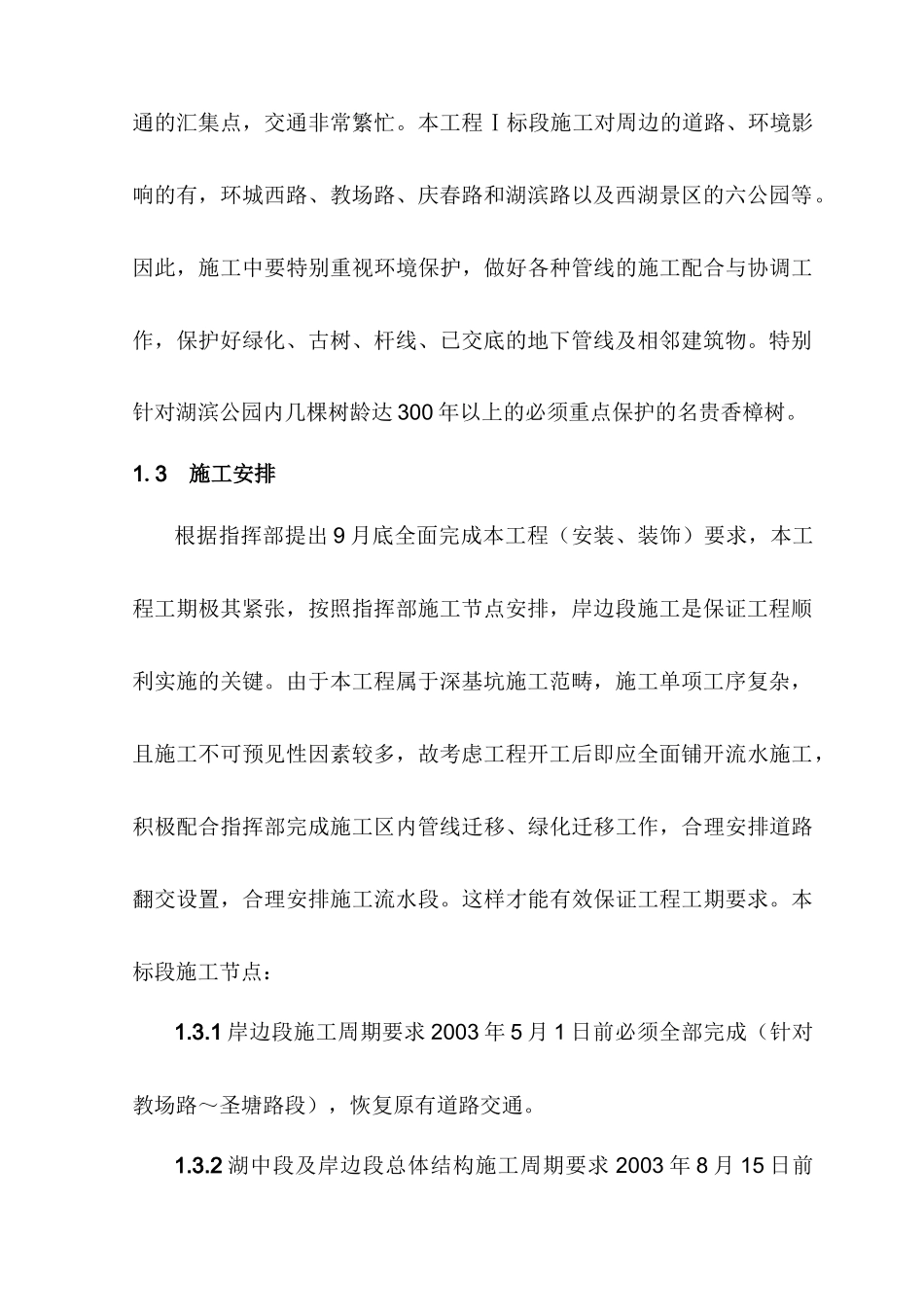

本工程Ⅰ标段施工对周边的道路、环境影响的有,环城西路、教场路、庆春路和湖滨路以及西湖景区的六公园等
因此,施工中要特别重视环境保护,做好各种管线的施工配合与协调工作,保护好绿化、古树、杆线、已交底的地下管线及相邻建筑物
特别针对湖滨公园内几棵树龄达 300 年以上的必须重点保护的名贵香樟树

3 施工安排根据指挥部提出 9 月底全面完成本工程(安装、装饰)要求,本工程工期极其紧张,按照指挥部施工节点安排,岸边段施工是保证工程顺利实施的关键
由于本工程属于深基坑施工范畴,施工单项工序复杂,且施工不可预见性因素较多,故考虑工程开工后即应全面铺开流水施工,积极配合指挥部完成施工区内管线迁移、绿化迁移工作,合理安排道路翻交设置,合理安排施工流水段
这样才能有效保证工程工期要求
