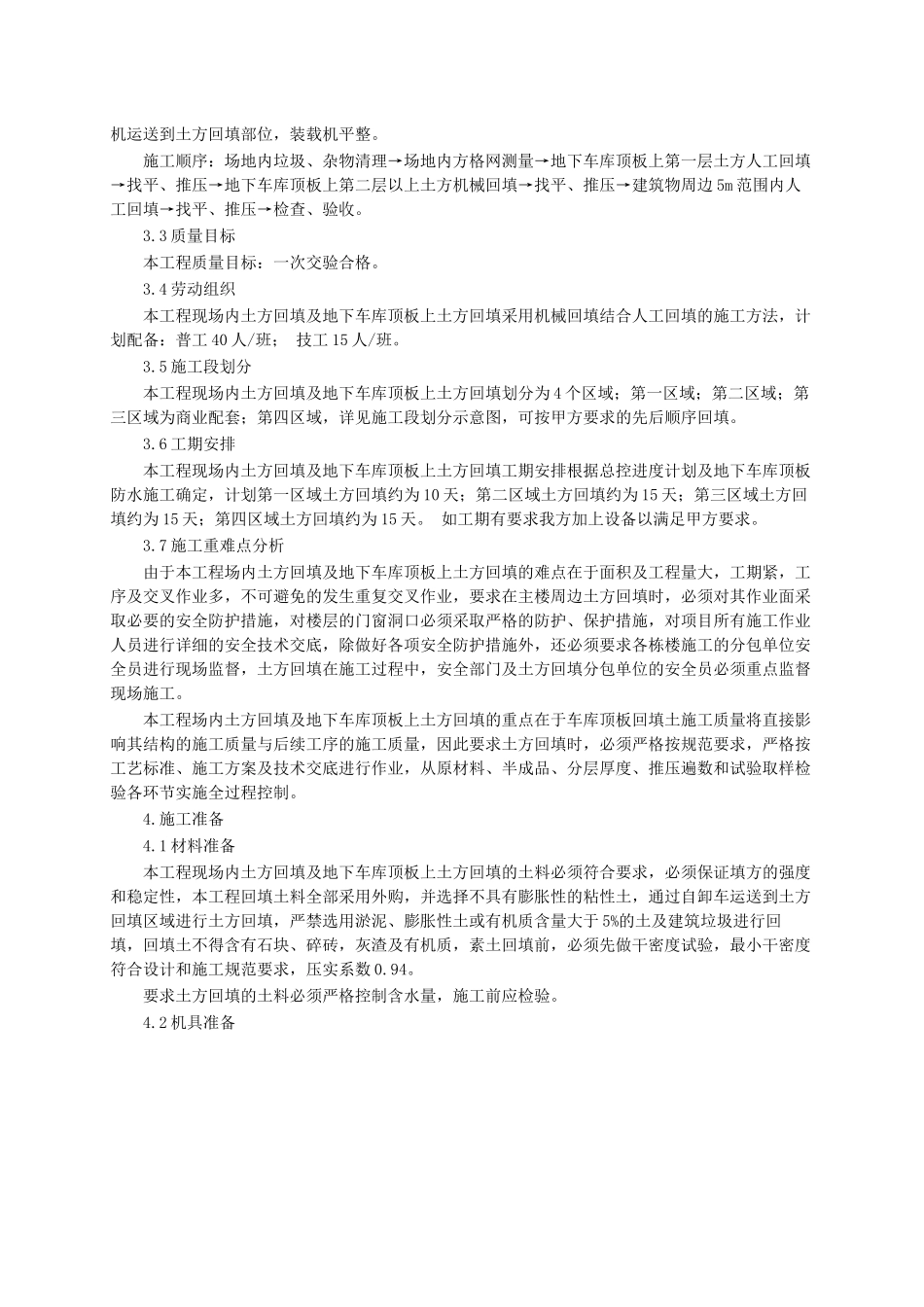

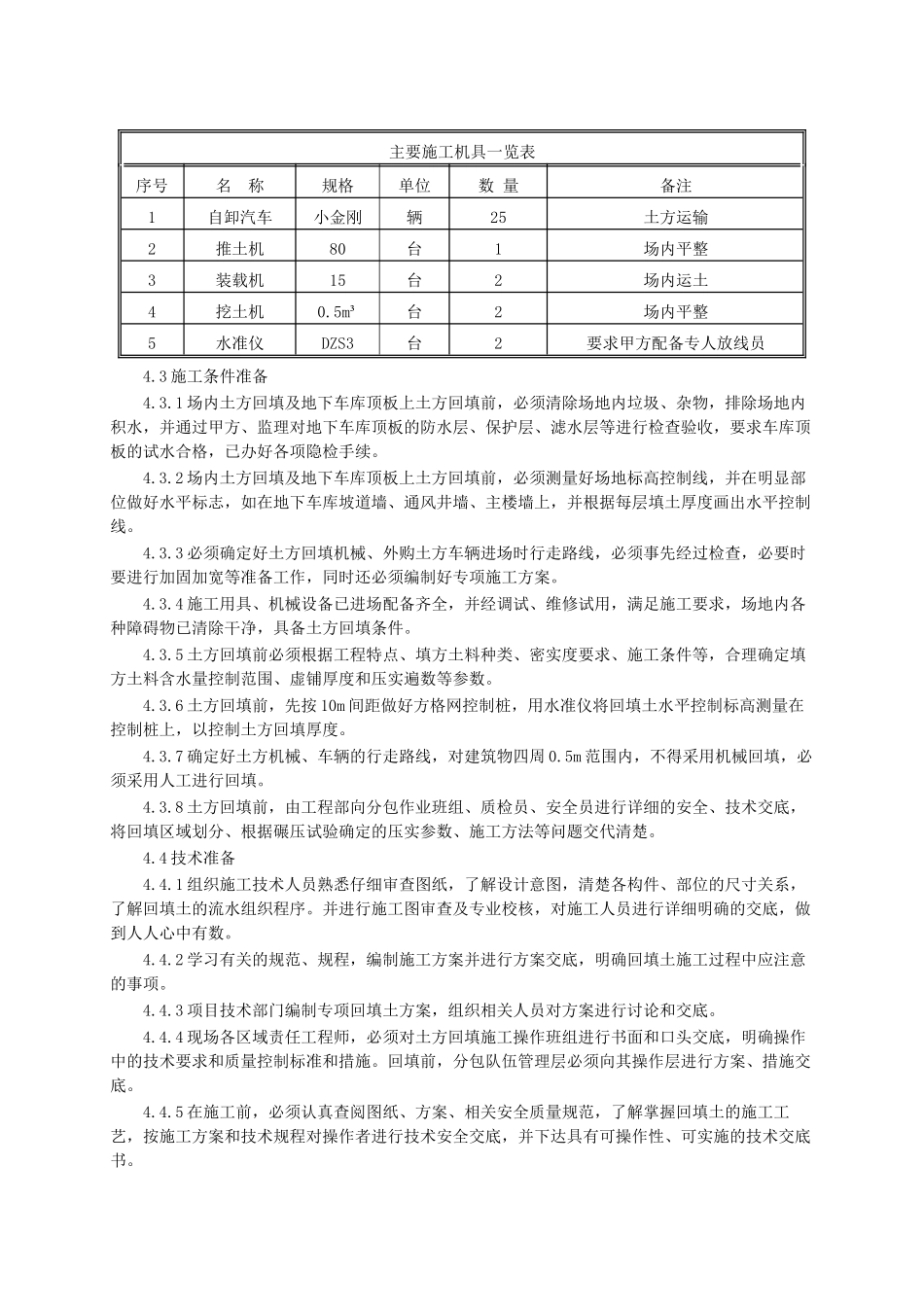

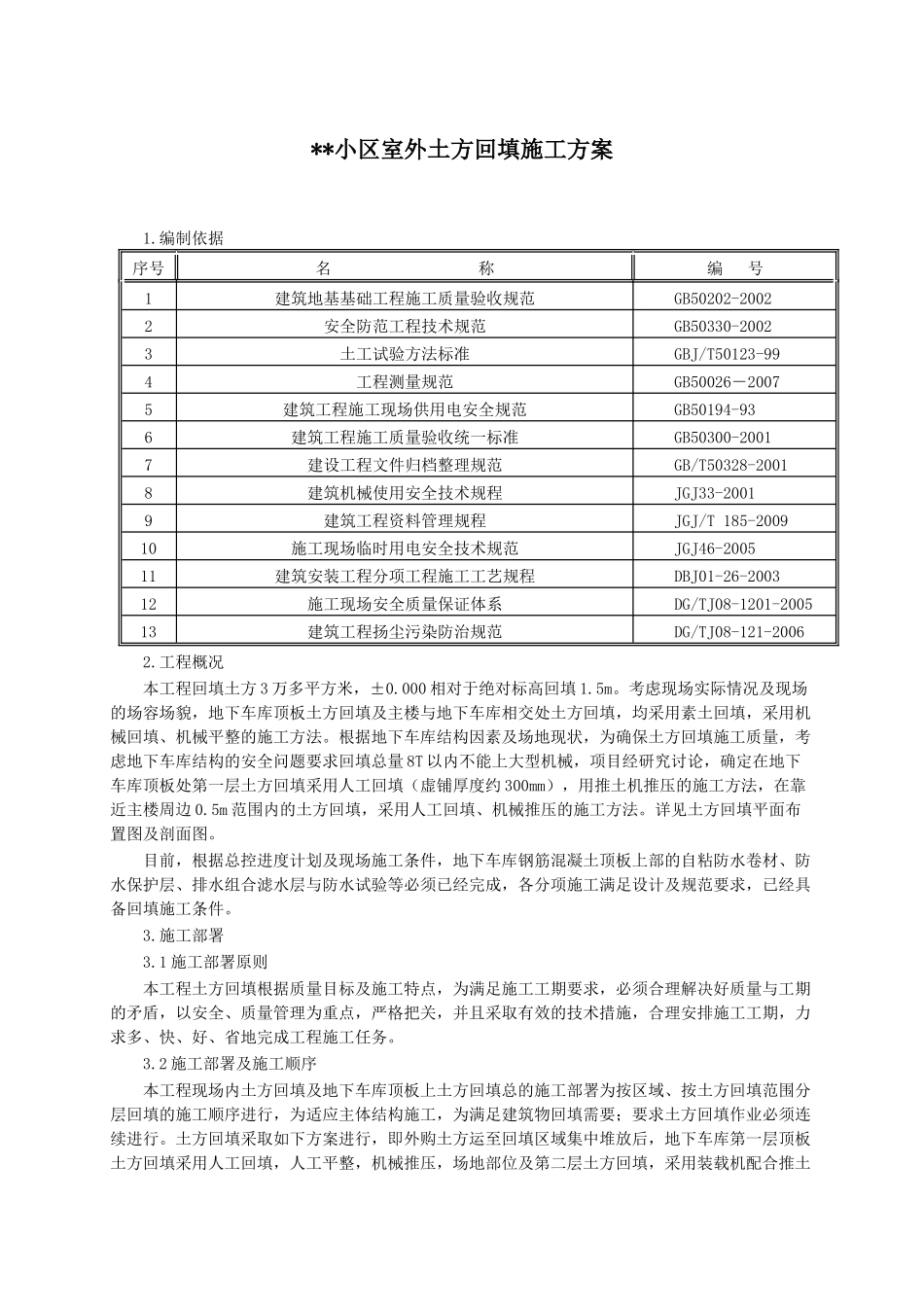

**小区室外土方回填施工方案1.编制依据序号名 称编 号1建筑地基基础工程施工质量验收规范GB50202-20022安全防范工程技术规范GB50330-20023土工试验方法标准GBJ/T50123-994工程测量规范GB50026-20075建筑工程施工现场供用电安全规范GB50194-936建筑工程施工质量验收统一标准GB50300-20017建设工程文件归档整理规范GB/T50328-20018建筑机械使用安全技术规程JGJ33-20019建筑工程资料管理规程JGJ/T 185-200910施工现场临时用电安全技术规范JGJ46-200511建筑安装工程分项工程施工工艺规程DBJ01-26-200312施工现场安全质量保证体系DG/TJ08-1201-200513建筑工程扬尘污染防治规范DG/TJ08-121-20062.工程概况本工程回填土方 3 万多平方米,±0.000 相对于绝对标高回填 1.5m。考虑现场实际情况及现场的场容场貌,地下车库顶板土方回填及主楼与地下车库相交处土方回填,均采用素土回填,采用机械回填、机械平整的施工方法。根据地下车库结构因素及场地现状,为确保土方回填施工质量,考虑地下车库结构的安全问题要求回填总量 8T 以内不能上大型机械,项目经研究讨论,确定在地下车库顶板处第一层土方回填采用人工回填(虚铺厚度约 300mm),用推土机推压的施工方法,在靠近主楼周边 0.5m 范围内的土方回填,采用人工回填、机械推压的施工方法。详见土方回填平面布置图及剖面图。目前,根据总控进度计划及现场施工条件,地下车库钢筋混凝土顶板上部的自粘防水卷材、防水保护层、排水组合滤水层与防水试验等必须已经完成,各分项施工满足设计及规范要求,已经具备回填施工条件。3.施工部署3.1 施工部署原则本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。3.2 施工部署及施工顺序本工程现场内土方回填及地下车库顶板上土方回填总的施工部署为按区域、按土方回填范围分层回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行。土方回填采取如下方案进行,即外购土方运至回填区域集中堆放后,地下车库第一层顶板土方回填采用人工回填,人工平整,机械推压,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。施工顺序:场地内垃圾、杂物清理→场地内方格网测量→地下车库顶板上第一层土方人工回填→找平...
