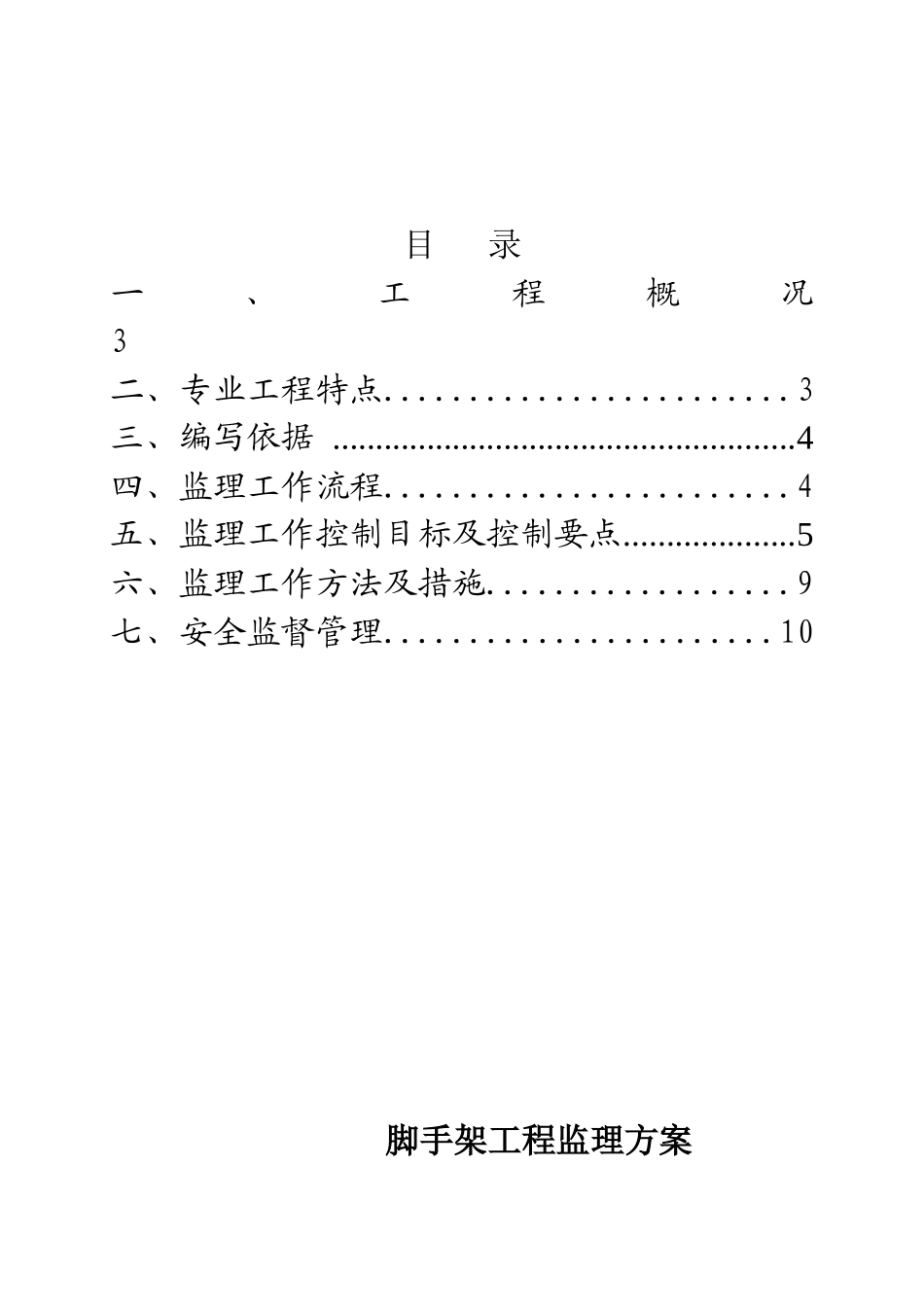

B13 工程落地、悬挑外脚手架监理方案 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 目 录一、工程概况 3二、专业工程特点
3三、编写依据
4四、监理工作流程
4五、监理工作控制目标及控制要点
5六、监理工作方法及措施
9七、安全监督管理

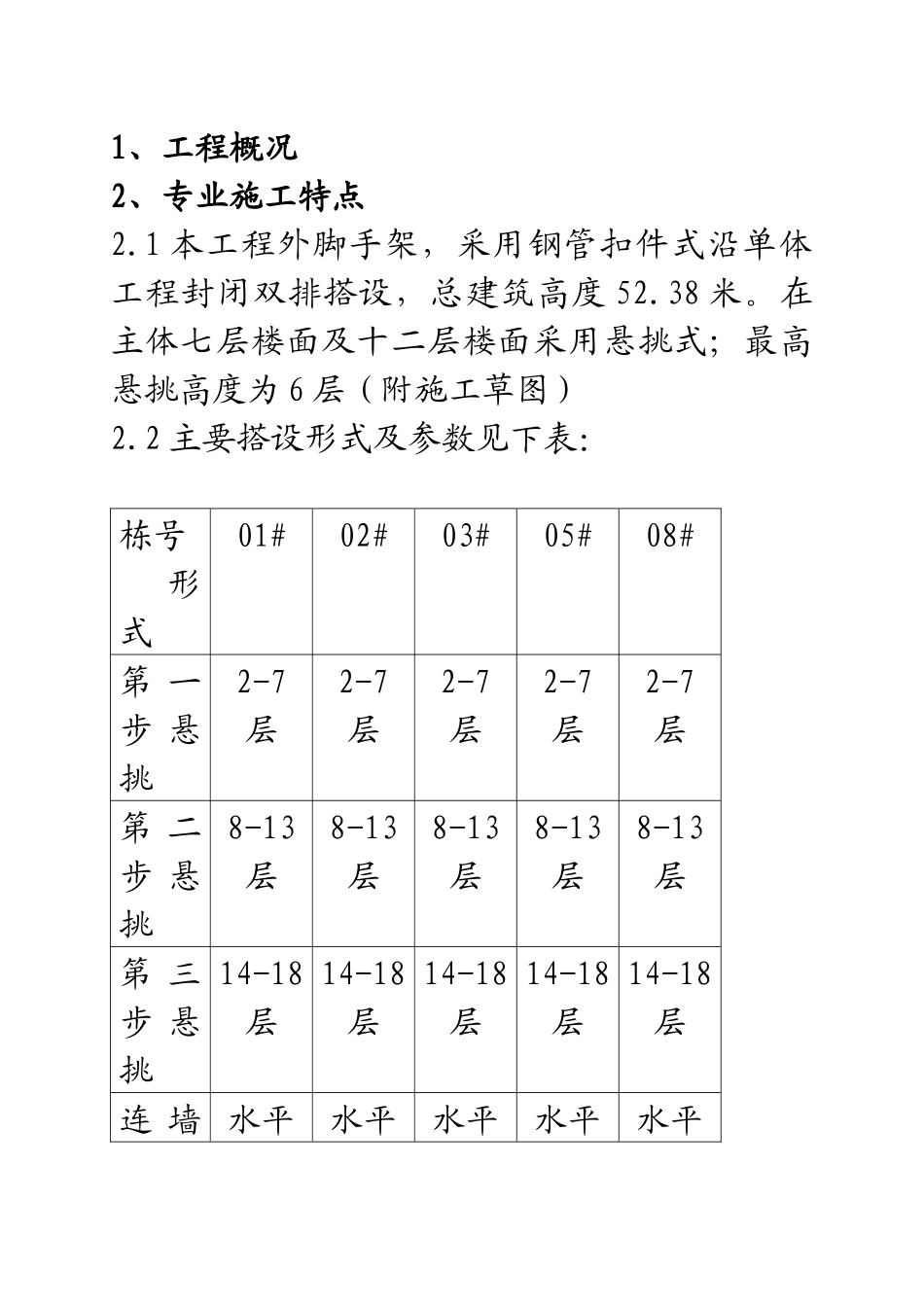

10脚手架工程监理方案1、工程概况2、专业施工特点2
1 本工程外脚手架,采用钢管扣件式沿单体工程封闭双排搭设,总建筑高度 52
在主体七层楼面及十二层楼面采用悬挑式;最高悬挑高度为 6 层(附施工草图)2
2 主要搭设形式及参数见下表:栋号形式01#02#03#05#08#第 一步 悬挑2-7层2-7层2-7层2-7层2-7层第 二步 悬挑8-13层8-13层8-13层8-13层8-13层第 三步 悬挑14-18层14-18层14-18层14-18层14-18层连 墙 水平水平水平水平水平件4-6米竖向同层高4-6米竖向同层高4-6米竖向同层高4-6米竖向同层高4-6米竖向同层高2
3 本地区地面粗糙度类别 B 类,基本风压 ω0 = 0
4 kN/m2;2
4 搭设尺寸为:立杆的纵距 1
50 米,立杆的横距 0
80 米,立杆的步距 1
80 米,内立杆距外墙面 0
5 施工均布荷载为 3
0kN/m2,同时施工 2 层,脚手板共铺设 4 层
6 悬挑水平钢梁采用 16#号工字钢,其中
