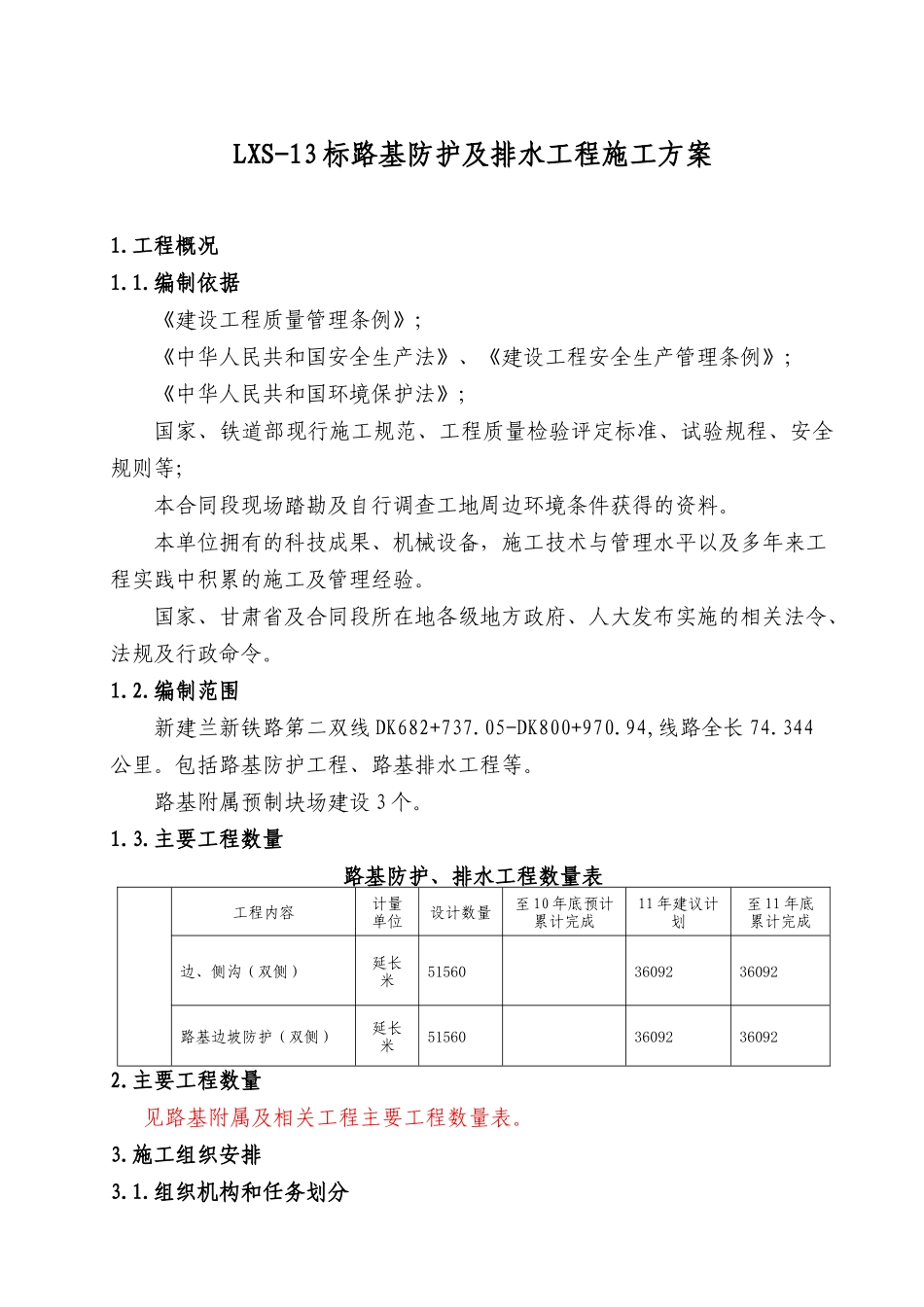

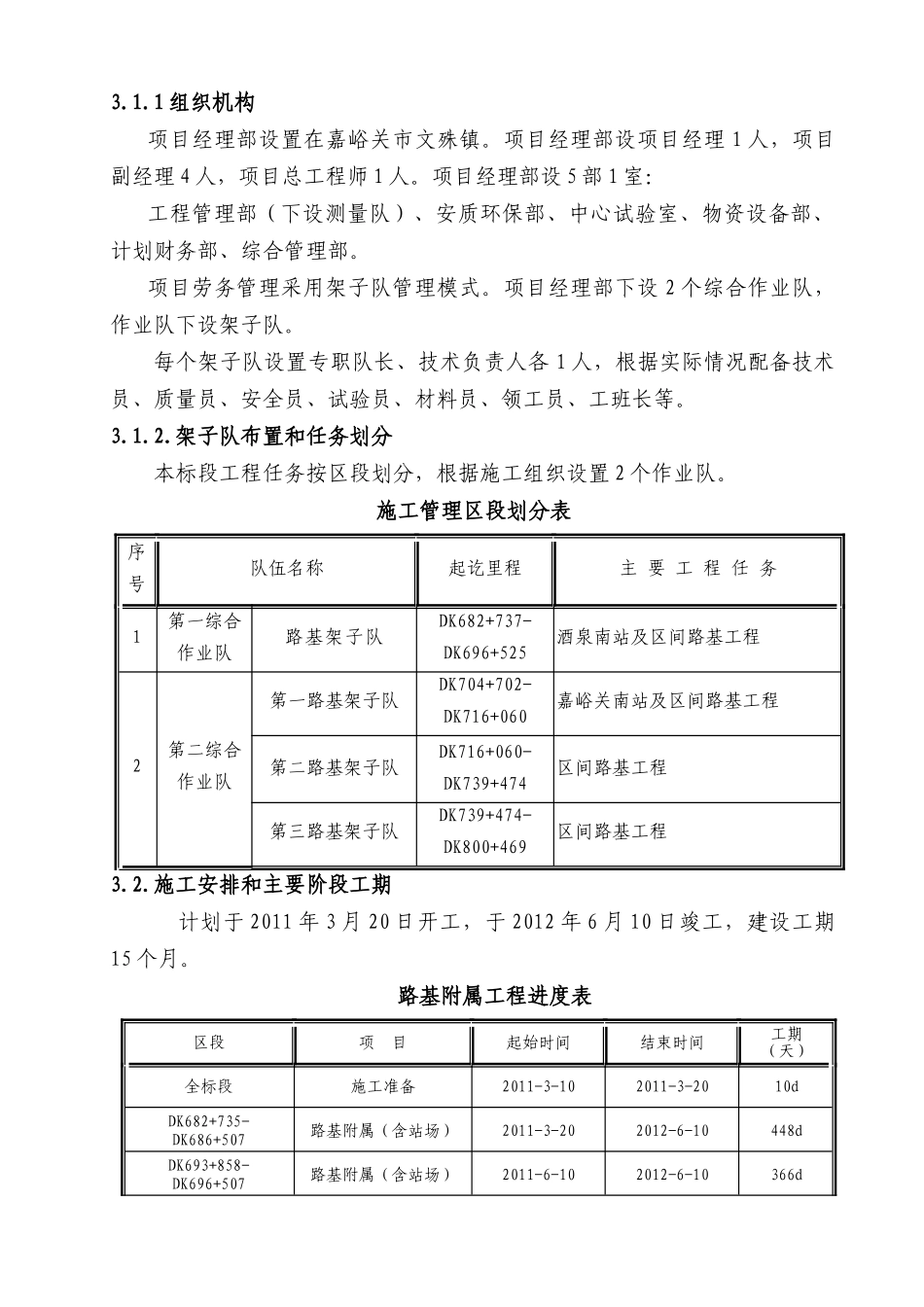

LXS-13 标路基防护及排水工程施工方案 1.工程概况 1.1.编制依据 《建设工程质量管理条例》; 《中华人民共和国安全生产法》、《建设工程安全生产管理条例》;《中华人民共和国环境保护法》; 国家、铁道部现行施工规范、工程质量检验评定标准、试验规程、安全规则等; 本合同段现场踏勘及自行调查工地周边环境条件获得的资料。本单位拥有的科技成果、机械设备,施工技术与管理水平以及多年来工程实践中积累的施工及管理经验。国家、甘肃省及合同段所在地各级地方政府、人大发布实施的相关法令、法规及行政命令。1.2.编制范围新建兰新铁路第二双线 DK682+737.05-DK800+970.94,线路全长 74.344公里。包括路基防护工程、路基排水工程等。 路基附属预制块场建设 3 个。1.3.主要工程数量路基防护、排水工程数量表工程内容计量单位设计数量至 10 年底预计累计完成11 年建议计划至 11 年底累计完成边、侧沟(双侧)延长米51560 3609236092路基边坡防护(双侧)延长米51560 36092360922.主要工程数量见路基附属及相关工程主要工程数量表。3.施工组织安排3.1.组织机构和任务划分3.1.1 组织机构项目经理部设置在嘉峪关市文殊镇。项目经理部设项目经理 1 人,项目副经理 4 人,项目总工程师 1 人。项目经理部设 5 部 1 室:工程管理部(下设测量队)、安质环保部、中心试验室、物资设备部、计划财务部、综合管理部。项目劳务管理采用架子队管理模式。项目经理部下设 2 个综合作业队,作业队下设架子队。每个架子队设置专职队长、技术负责人各 1 人,根据实际情况配备技术员、质量员、安全员、试验员、材料员、领工员、工班长等。3.1.2.架子队布置和任务划分本标段工程任务按区段划分,根据施工组织设置 2 个作业队。施工管理区段划分表序号队伍名称起讫里程主 要 工 程 任 务1第一综合作业队路基架子队DK682+737-DK696+525酒泉南站及区间路基工程2第二综合作业队第一路基架子队DK704+702-DK716+060嘉峪关南站及区间路基工程第二路基架子队DK716+060-DK739+474区间路基工程第三路基架子队DK739+474-DK800+469区间路基工程3.2.施工安排和主要阶段工期 计划于 2011 年 3 月 20 日开工,于 2012 年 6 月 10 日竣工,建设工期15 个月。路基附属工程进度表区段项 目起始时间结束时间工期(天)全标段施工准备2011-3-102011-3-2010dDK682+735-DK686+507路基附属(含站场)2011-3-202012-6-10448dDK693+858-D...
