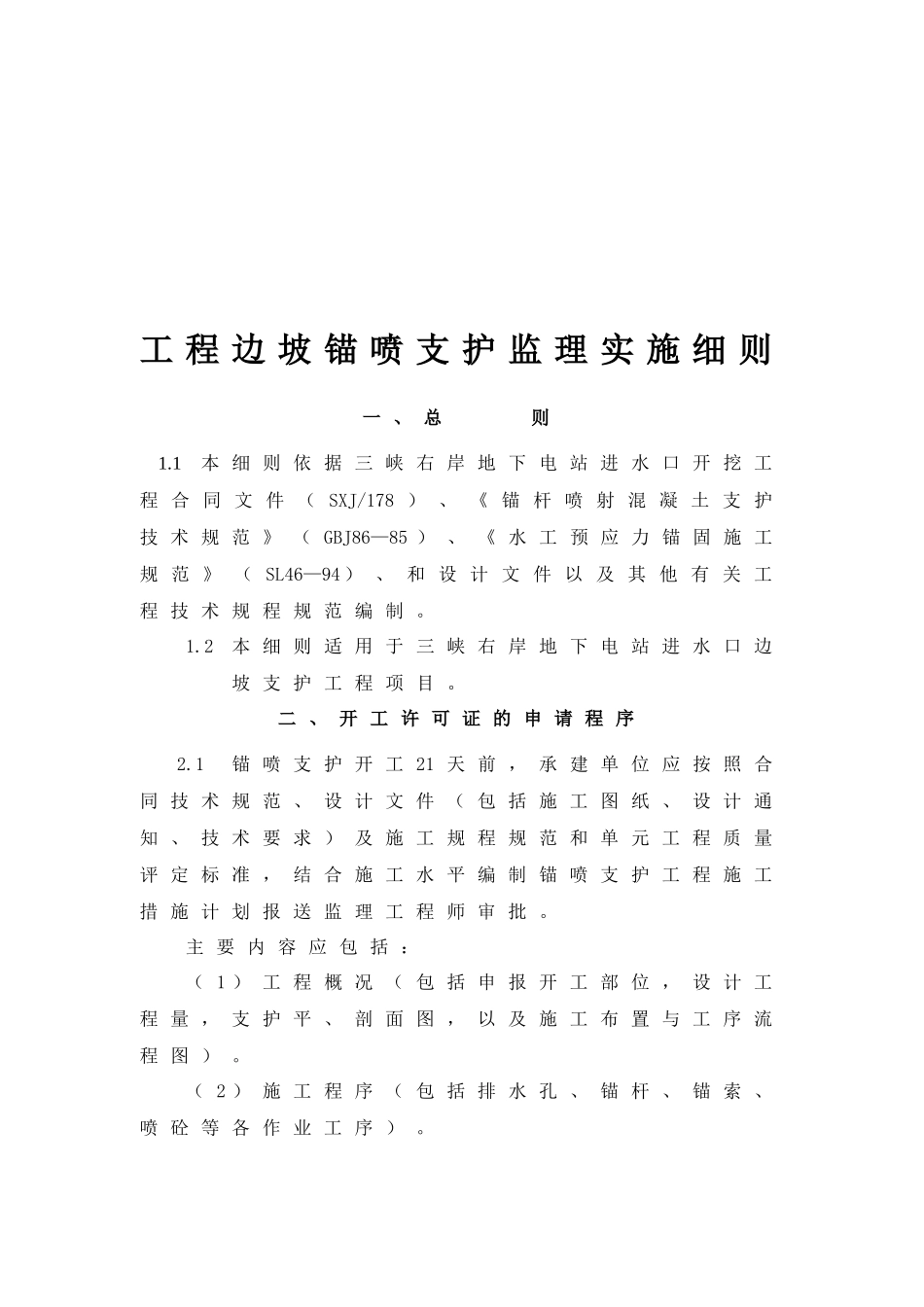

工 程 边 坡 锚 喷 支 护 监 理 实 施 细 则一 、 总 则 1
1 本 细 则 依 据 三 峡 右 岸 地 下 电 站 进 水 口 开 挖 工程 合 同 文 件 ( SXJ/178 ) 、 《 锚 杆 喷 射 混 凝 土 支 护技 术 规 范 》 ( GBJ86—85 ) 、 《 水 工 预 应 力 锚 固 施 工规 范 》 ( SL46—94 ) 、 和 设 计 文 件 以 及 其 他 有 关 工程 技 术 规 程 规 范 编 制
2本 细 则 适 用 于 三 峡 右 岸 地 下 电 站 进 水 口 边坡 支 护 工 程 项 目
二 、 开 工 许 可 证 的 申 请 程 序 2
1 锚 喷 支 护 开 工 21 天 前 , 承 建 单 位 应 按 照 合同 技 术 规 范 、 设 计 文 件 ( 包 括 施 工 图 纸 、 设 计 通知 、 技 术 要 求 ) 及 施 工 规 程 规 范 和 单 元 工 程 质 量评 定 标 准 , 结 合 施 工 水 平 编 制 锚 喷 支 护 工 程 施 工措 施 计 划 报 送 监 理 工 程 师 审 批
主 要 内 容 应 包 括 :( 1 ) 工 程 概 况 ( 包 括 申 报 开 工 部 位 , 设 计 工程 量 , 支 护 平 、 剖 面 图 , 以 及 施 工 布 置 与 工 序 流程 图 )
( 2 ) 施 工 程 序 ( 包 括 排 水 孔 、 锚 杆 、 锚 索 、喷 砼 等 各 作 业 工 序 )

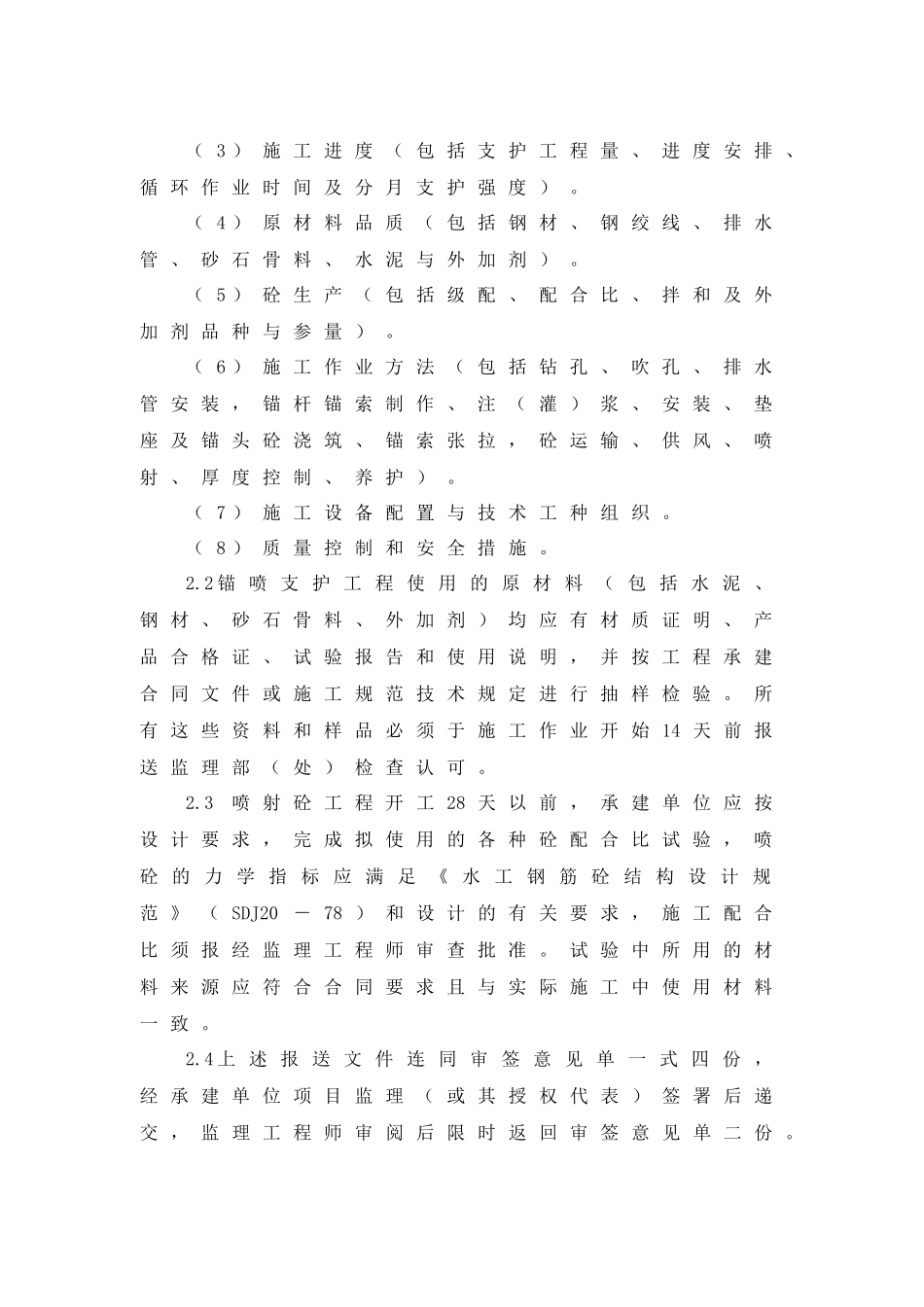

( 3 ) 施 工 进 度 ( 包 括 支 护 工 程 量 、 进 度 安 排 、循 环 作 业 时 间 及 分 月 支 护 强 度 )
( 4 ) 原 材 料 品 质 ( 包 括 钢 材 、 钢 绞 线 、 排 水管 、 砂 石 骨 料 、 水 泥 与 外 加 剂 )
( 5 ) 砼 生
