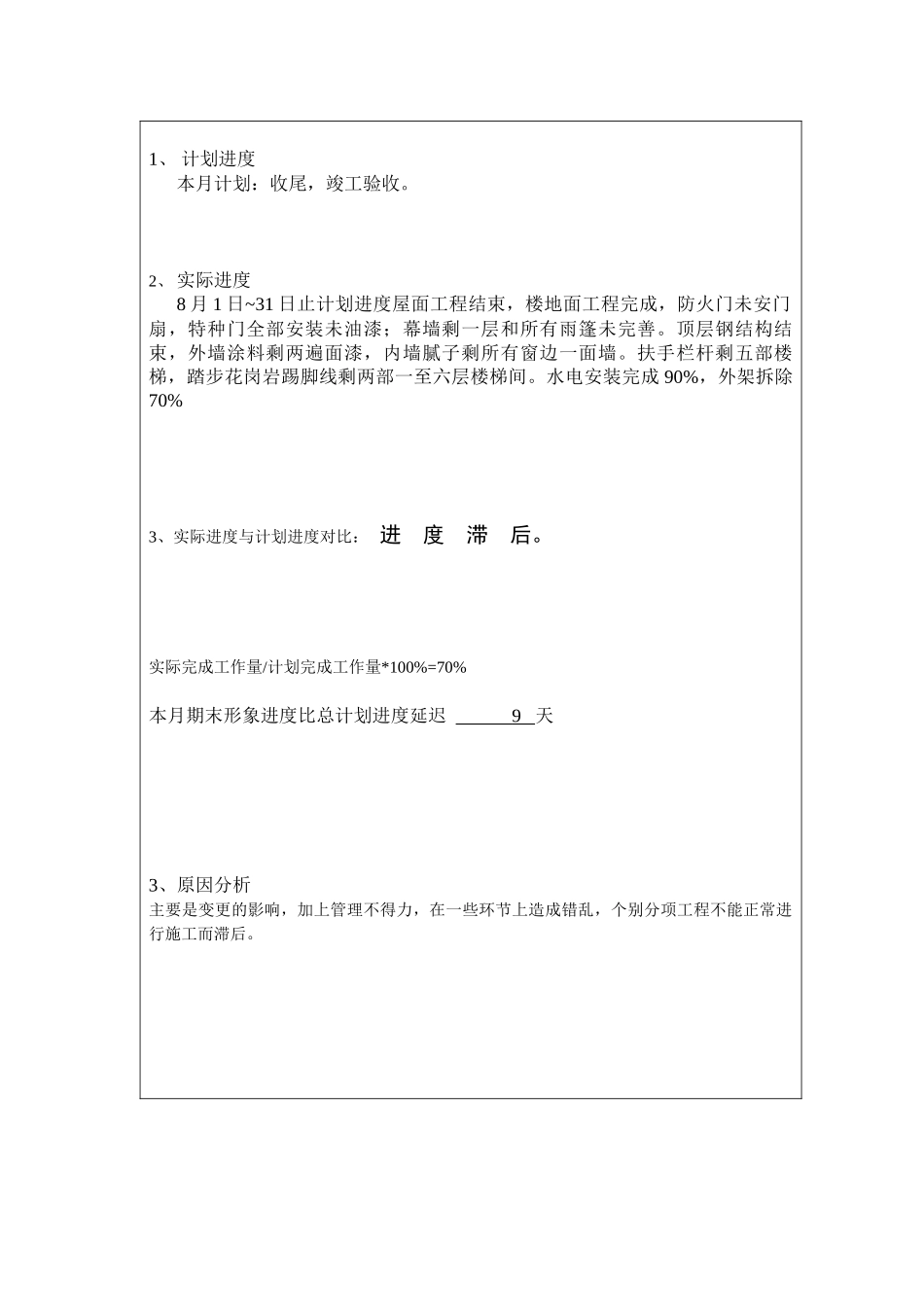

洞头新城商厦 工程建设监理月报 第 二十 期 2008 年 8 月 01 日 — 2008 年 8 月 31 日内容提要一、工程形象进度完成情况二、工程签证情况三、本月工程情况评述四、本月监理工作小结五、下月监理工作小结附表一 工程基本情况表附表二 本月实际进度与计划进度比较表项目监理机构(章): 总监理工程师: 一、工程形象进度完成情况(单位工程名称: 洞头新城商厦 ) 1、 计划进度本月计划:收尾,竣工验收
2、 实际进度8 月 1 日~31 日止计划进度屋面工程结束,楼地面工程完成,防火门未安门扇,特种门全部安装未油漆;幕墙剩一层和所有雨篷未完善
顶层钢结构结束,外墙涂料剩两遍面漆,内墙腻子剩所有窗边一面墙
扶手栏杆剩五部楼梯,踏步花岗岩踢脚线剩两部一至六层楼梯间
水电安装完成 90%,外架拆除70%3、实际进度与计划进度对比: 进 度 滞 后
实际完成工作量/计划完成工作量*100%=70%本月期末形象进度比总计划进度延迟 9 天3、原因分析主要是变更的影响,加上管理不得力,在一些环节上造成错乱,个别分项工程不能正常进行施工而滞后
二、工程签证情况(单位工程名称:)序号签 证 项 目 名 称次数备注本月开工以来累计1工程开工报审表(A1—1)12复工报审表(A1—2)3施工组织设计(专项施工方案)报审表(A2)54分包单位资格报审表(A3)5承包单位通知单(A4):分项、分部工程等验收通知6承包单位通知单(A4):需实施旁站监理通知7承包单位报审(通用)(A5):混凝土工程浇捣报审168承包单位报审(通用)(A5):混凝土主体结构拆模报审199承包单位报审(通用)(A5):施工安全检查报审12410主要施工机械设备报审表(A5—1)411施工测量放线报验申请表(A5—2)10012工程报验申请表(A5—3):隐蔽工程报验611113工程报验申请表(A5—3):检验
