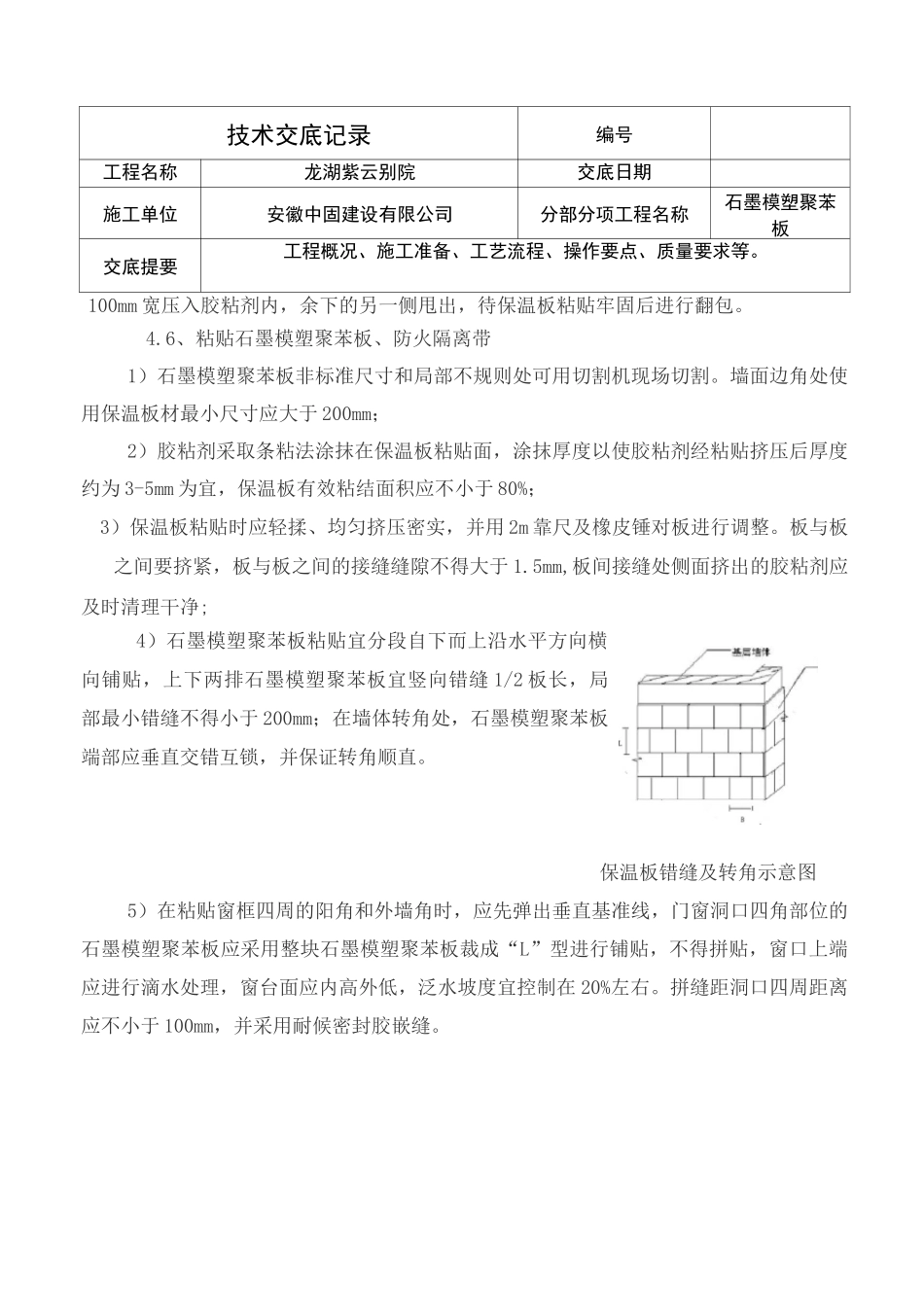

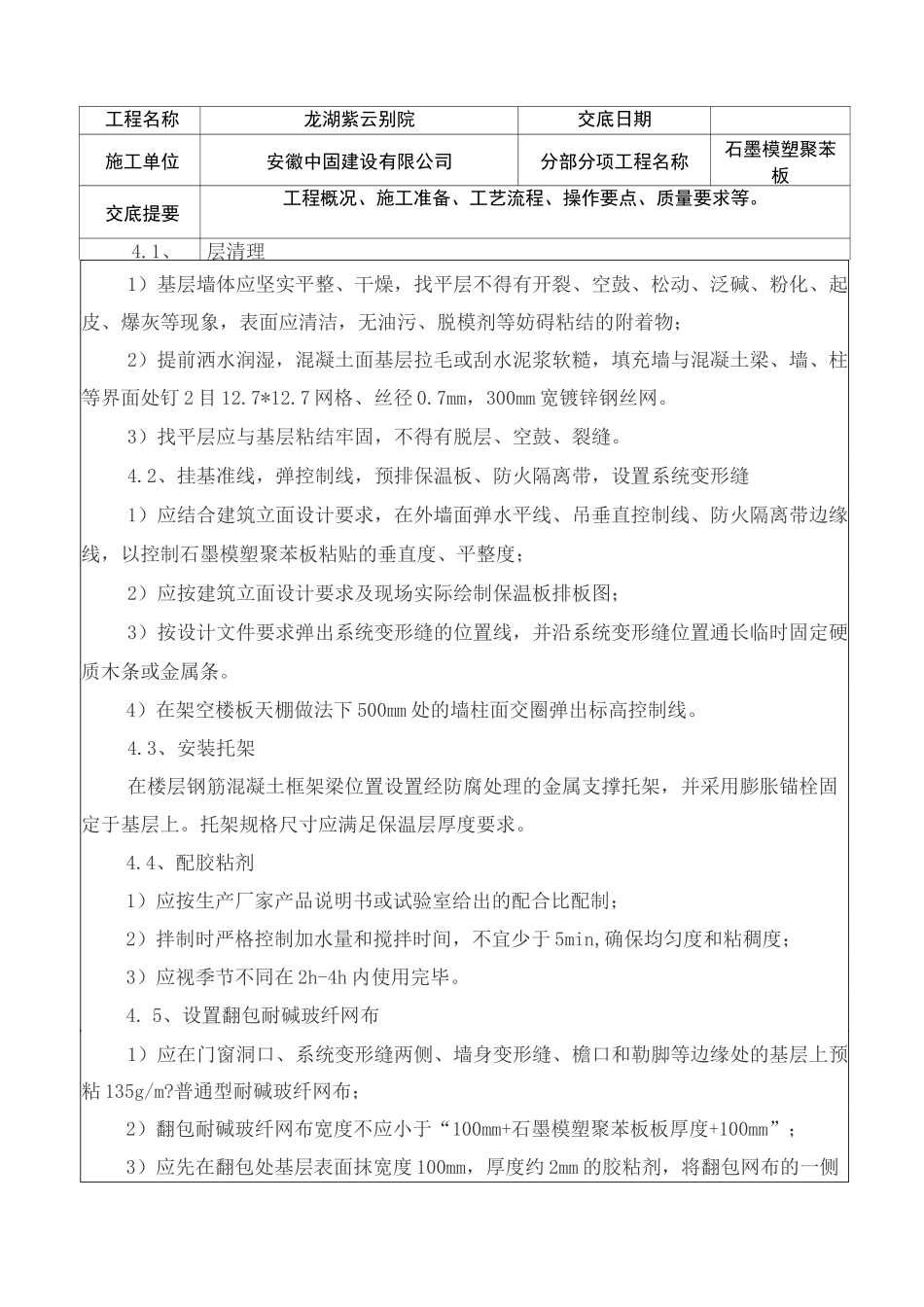

交底提 工程概况、施工准备、工艺流程、操作要点、质量要求等。交底内容一、工程概况本项目位于合肥市滨湖新区紫云路与天津路交口西南,由 3 栋 20 层一类高层住宅、2栋 17 层~18 层二类高层住宅、2 栋 10 层二类高层住宅、4 栋 6 层多层住宅、1 栋 2 层配电房组成,结构形式为框架-剪力墙结构,Y3、Y5、Y6、Y7 楼外墙保温采用 35 厚石墨模塑聚苯板(B1 级 033 级),防火隔离带采用岩棉板(A 级),分户楼板采用 10mm 厚挤塑聚苯乙烯泡沫塑料板,凸窗不透明上顶板、下底板和侧板采用 20mm 厚匀质防火保温板;门窗洞口统采用 20mm 后无机玻化微珠保温砂浆进行收口。二、施工准备2. 1、材料及主要机械(机具)设备材料:石墨模塑聚苯板(B1 级 033 级)界面砂浆,聚合物胶粘剂,耐碱网格布,热镀锌钢丝网(12.7*12.7 网格、丝径 0.7mm),塑料螺栓,岩棉板(A 级,导热系数 0,040W/(m.K))机具:有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m 靠尺等。2.2、技术准备(1)外墙保温工程的施工图设计说明及其标准规范。(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。3、人员准备保温工 30 人,特殊工种 6 人,辅助工种 10 人,各工种需经项目部进行安全、技能培训合格后方可上岗,对于架子工,电工、起重等工序的工种需持特种作业证件方可上岗。三、工艺流程基层处理一挂基准线,弹控制线,预排保温板、防火隔离带,设置系统变形缝一安装托架 f 配胶粘剂 f 设置翻包耐碱玻纤网布 f 粘贴石墨模塑聚苯板、防火隔离带一钻孔及安装膨胀锚栓一抹底层抗裂砂浆一压入耐碱玻纤网格布(>135g/mJ—抹面层抗裂砂浆一验收合格一外墙涂料四、操作要点技术交底记录编号工程名称施工单位技术交底记录龙湖紫云别院安徽中固建设有限公司交底日期分部分项工程名称石墨模塑聚苯板工程名称龙湖紫云别院交底日期施工单位安徽中固建设有限公司分部分项工程名称石墨模塑聚苯板交底提要工程概况、施工准备、工艺流程、操作要点、质量要求等。4.1、层清理1)基层墙体应坚实平整、干燥,找平层不得有开裂、空鼓、松动、泛碱、粉化、起皮、爆灰等现象,表面应清洁,无油污、脱模剂等妨碍粘结的附着物;2)提前洒水润湿,混凝土面基层拉毛或刮水泥浆软糙,填充墙与混凝土梁、墙、柱等界面处钉 2 目 12.7*12.7 ...
