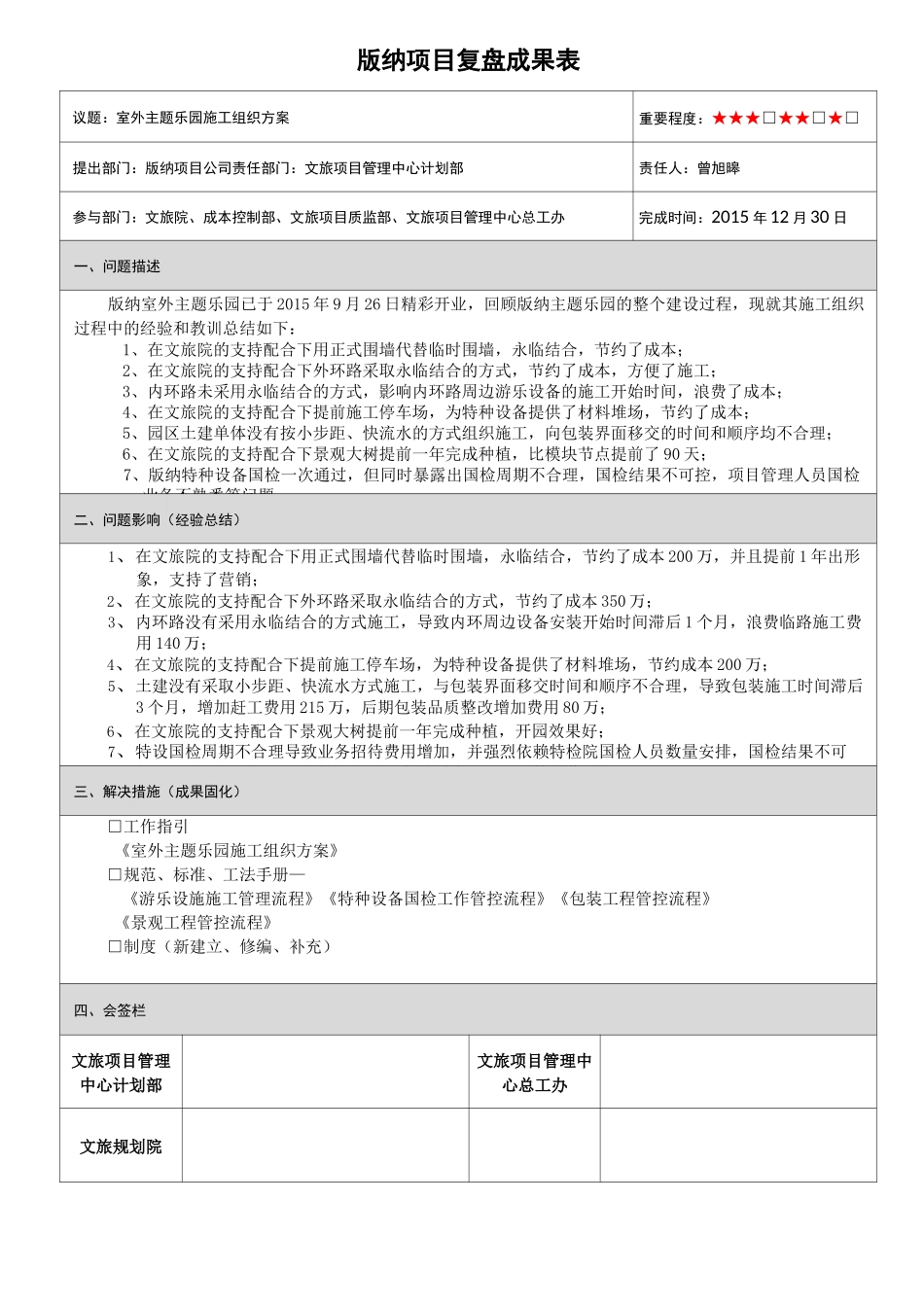

版纳项目复盘成果表议题:室外主题乐园施工组织方案重要程度:★★★□★★□★□提出部门:版纳项目公司责任部门:文旅项目管理中心计划部责任人:曾旭暤参与部门:文旅院、成本控制部、文旅项目质监部、文旅项目管理中心总工办完成时间:2015 年 12 月 30 日一、问题描述版纳室外主题乐园已于 2015 年 9 月 26 日精彩开业,回顾版纳主题乐园的整个建设过程,现就其施工组织过程中的经验和教训总结如下:1、在文旅院的支持配合下用正式围墙代替临时围墙,永临结合,节约了成本;2、在文旅院的支持配合下外环路采取永临结合的方式,节约了成本,方便了施工;3、内环路未采用永临结合的方式,影响内环路周边游乐设备的施工开始时间,浪费了成本;4、在文旅院的支持配合下提前施工停车场,为特种设备提供了材料堆场,节约了成本;5、园区土建单体没有按小步距、快流水的方式组织施工,向包装界面移交的时间和顺序均不合理;6、在文旅院的支持配合下景观大树提前一年完成种植,比模块节点提前了 90 天;7、版纳特种设备国检一次通过,但同时暴露出国检周期不合理,国检结果不可控,项目管理人员国检业务不熟悉等问题。二、问题影响(经验总结)1、在文旅院的支持配合下用正式围墙代替临时围墙,永临结合,节约了成本 200 万,并且提前 1 年出形象,支持了营销;2、在文旅院的支持配合下外环路采取永临结合的方式,节约了成本 350 万;3、内环路没有采用永临结合的方式施工,导致内环周边设备安装开始时间滞后 1 个月,浪费临路施工费用 140 万;4、在文旅院的支持配合下提前施工停车场,为特种设备提供了材料堆场,节约成本 200 万;5、土建没有采取小步距、快流水方式施工,与包装界面移交时间和顺序不合理,导致包装施工时间滞后3 个月,增加赶工费用 215 万,后期包装品质整改增加费用 80 万;6、在文旅院的支持配合下景观大树提前一年完成种植,开园效果好;7、特设国检周期不合理导致业务招待费用增加,并强烈依赖特检院国检人员数量安排,国检结果不可控;同时,如果提咼现场管理人员业务熟悉度可节约国检验收时间 10-15 天三、解决措施(成果固化)□工作指引《室外主题乐园施工组织方案》□规范、标准、工法手册—《游乐设施施工管理流程》《特种设备国检工作管控流程》《包装工程管控流程》《景观工程管控流程》□制度(新建立、修编、补充)四、会签栏文旅项目管理中心计划部文旅项目管理中心总工办文旅规...
