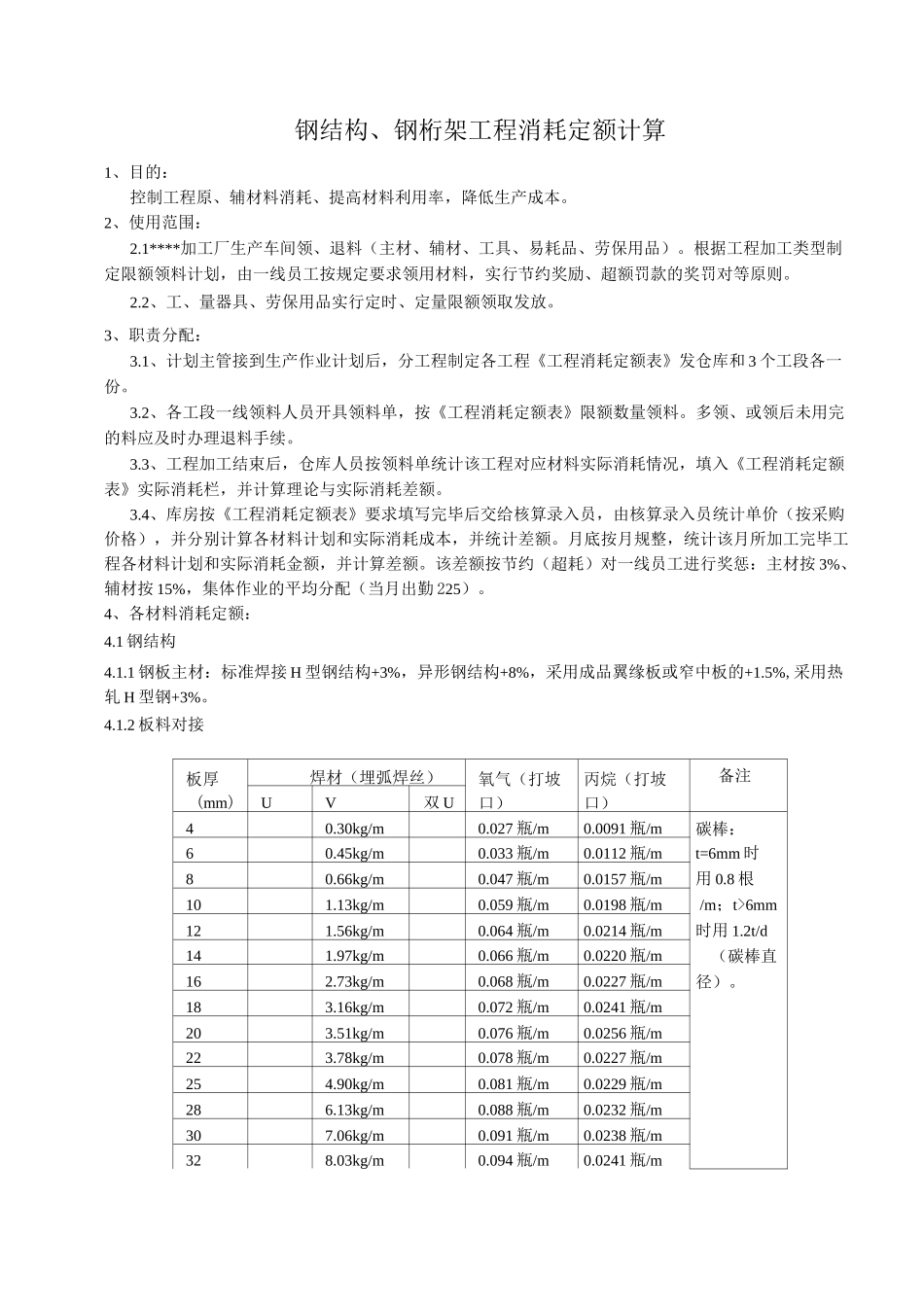

钢结构、钢桁架工程消耗定额计算1、目的:控制工程原、辅材料消耗、提高材料利用率,降低生产成本
2、使用范围:2
1****加工厂生产车间领、退料(主材、辅材、工具、易耗品、劳保用品)
根据工程加工类型制定限额领料计划,由一线员工按规定要求领用材料,实行节约奖励、超额罚款的奖罚对等原则
2、工、量器具、劳保用品实行定时、定量限额领取发放
3、职责分配:3
1、计划主管接到生产作业计划后,分工程制定各工程《工程消耗定额表》发仓库和 3 个工段各一份
2、各工段一线领料人员开具领料单,按《工程消耗定额表》限额数量领料
多领、或领后未用完的料应及时办理退料手续
3、工程加工结束后,仓库人员按领料单统计该工程对应材料实际消耗情况,填入《工程消耗定额表》实际消耗栏,并计算理论与实际消耗差额
4、库房按《工程消耗定额表》要求填写完毕后交给核算录入员,由核算录入员统计单价(按采购价格),并分别计算各材料计划和实际消耗成本,并统计差额
月底按月规整,统计该月所加工完毕工程各材料计划和实际消耗金额,并计算差额
该差额按节约(超耗)对一线员工进行奖惩:主材按 3%、辅材按 15%,集体作业的平均分配(当月出勤 225)
4、各材料消耗定额:4
1 钢结构4
1 钢板主材:标准焊接 H 型钢结构+3%,异形钢结构+8%,采用成品翼缘板或窄中板的+1
5%,采用热轧 H 型钢+3%

2 板料对接板厚(mm)焊材(埋弧焊丝)氧气(打坡口)丙烷(打坡口)备注UV双 U40
30kg/m0
027 瓶/m0
0091 瓶/m碳棒:60
45kg/m0
033 瓶/m0
0112 瓶/mt=6mm 时80
66kg/m0
047 瓶/m0
0157 瓶/m用 0
8 根101
13kg/m0
059 瓶/m0
0198 瓶/m/m;t>6mm121
56kg/m0

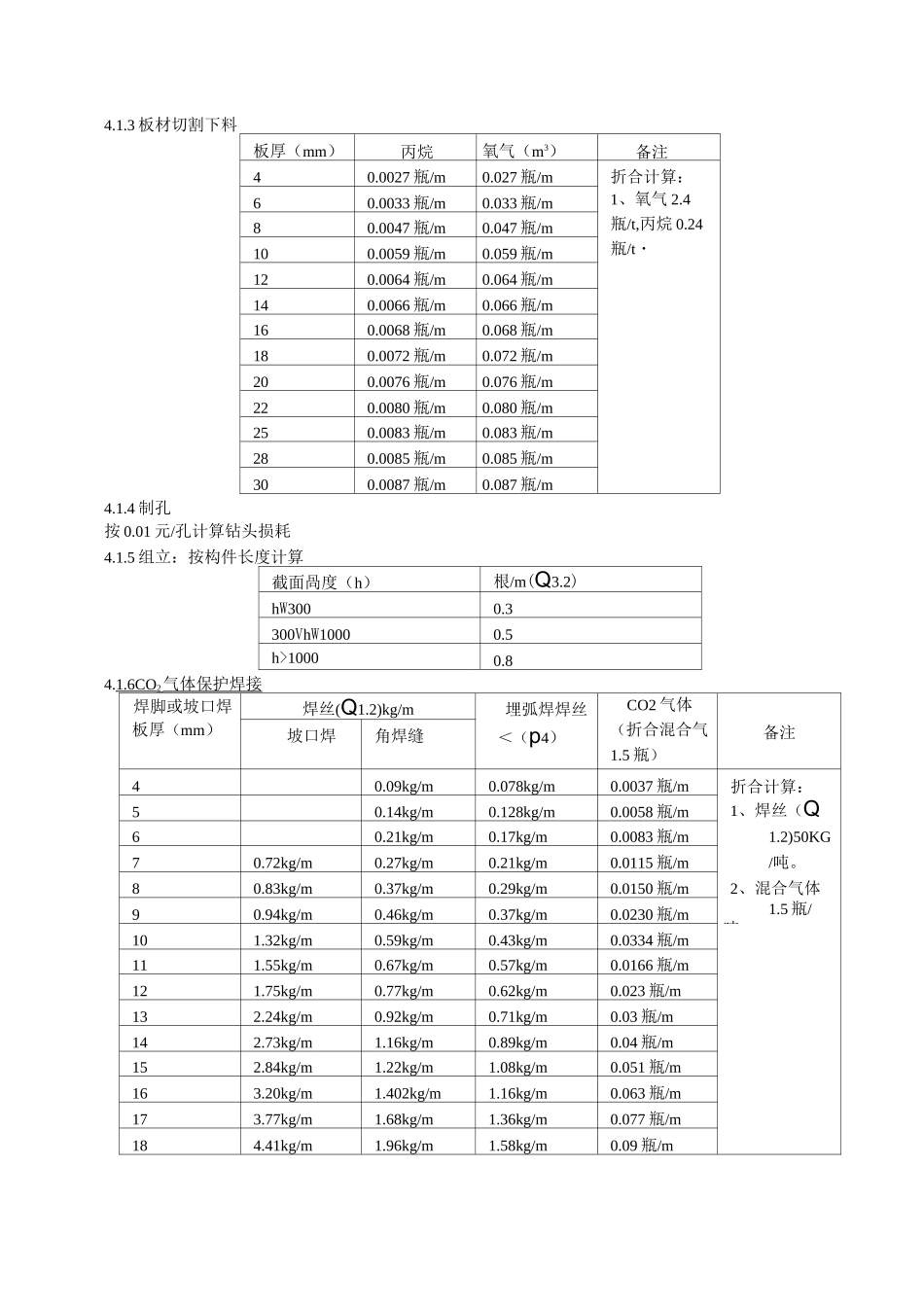

064 瓶/m
