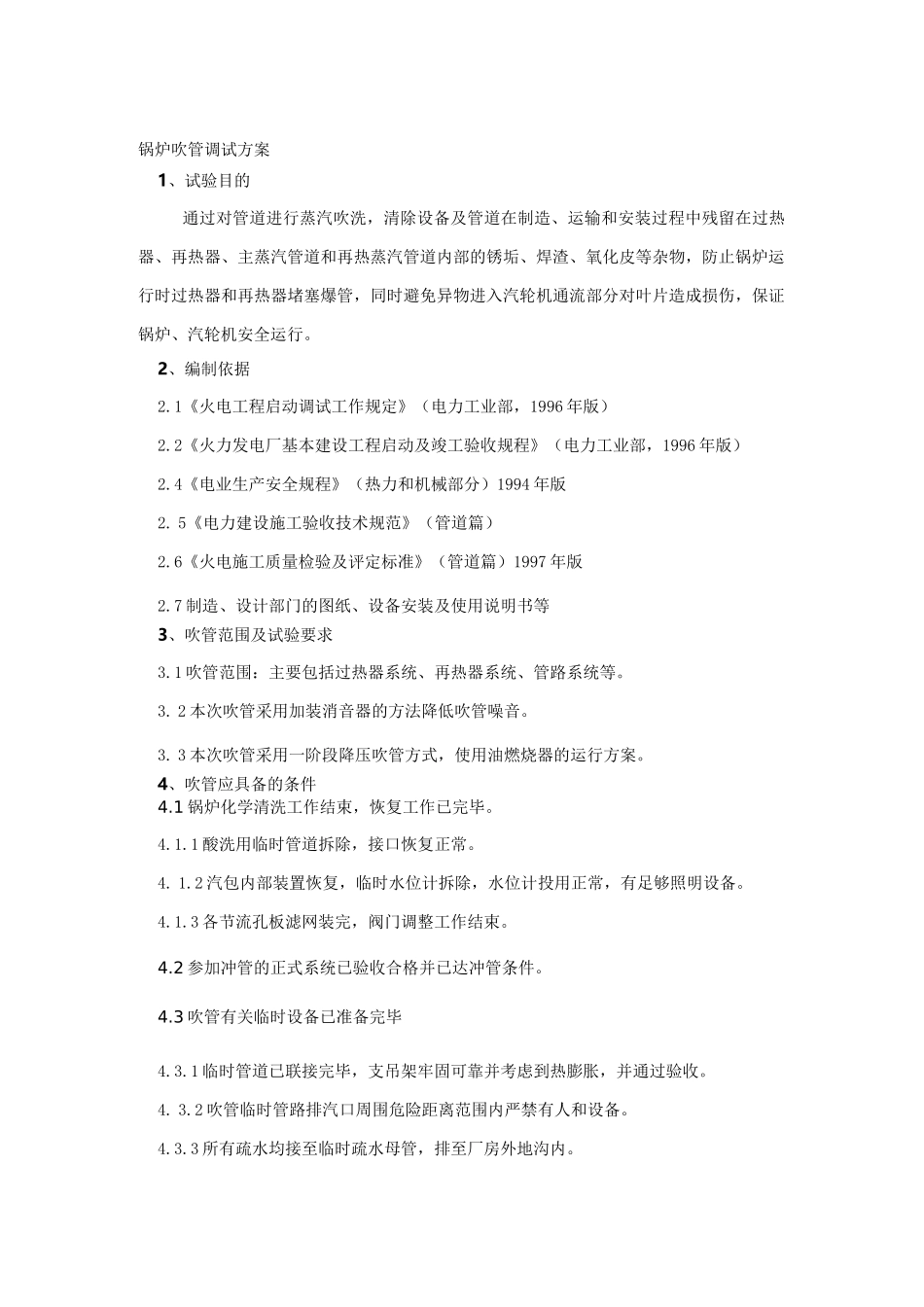

锅炉吹管调试方案1、试验目的通过对管道进行蒸汽吹洗,清除设备及管道在制造、运输和安装过程中残留在过热器、再热器、主蒸汽管道和再热蒸汽管道内部的锈垢、焊渣、氧化皮等杂物,防止锅炉运行时过热器和再热器堵塞爆管,同时避免异物进入汽轮机通流部分对叶片造成损伤,保证锅炉、汽轮机安全运行
2、编制依据2
1《火电工程启动调试工作规定》(电力工业部,1996 年版)2
2《火力发电厂基本建设工程启动及竣工验收规程》(电力工业部,1996 年版)2
4《电业生产安全规程》(热力和机械部分)1994 年版2
5《电力建设施工验收技术规范》(管道篇)2
6《火电施工质量检验及评定标准》(管道篇)1997 年版2
7 制造、设计部门的图纸、设备安装及使用说明书等3、吹管范围及试验要求3
1 吹管范围:主要包括过热器系统、再热器系统、管路系统等
2 本次吹管采用加装消音器的方法降低吹管噪音
3 本次吹管采用一阶段降压吹管方式,使用油燃烧器的运行方案
4、吹管应具备的条件4
1 锅炉化学清洗工作结束,恢复工作已完毕
1 酸洗用临时管道拆除,接口恢复正常
2 汽包内部装置恢复,临时水位计拆除,水位计投用正常,有足够照明设备
3 各节流孔板滤网装完,阀门调整工作结束
2 参加冲管的正式系统已验收合格并已达冲管条件
3 吹管有关临时设备已准备完毕4
1 临时管道已联接完毕,支吊架牢固可靠并考虑到热膨胀,并通过验收
2 吹管临时管路排汽口周围危险距离范围内严禁有人和设备
3 所有疏水均接至临时疏水母管,排至厂房外地沟内
4 靶板位置应尽量靠近正式管道,安装在排汽母管上
5 临时电动控制门门前管道应为低合金材质
6 吹管验收靶板已编号,拆、装靶板的工具准备齐全

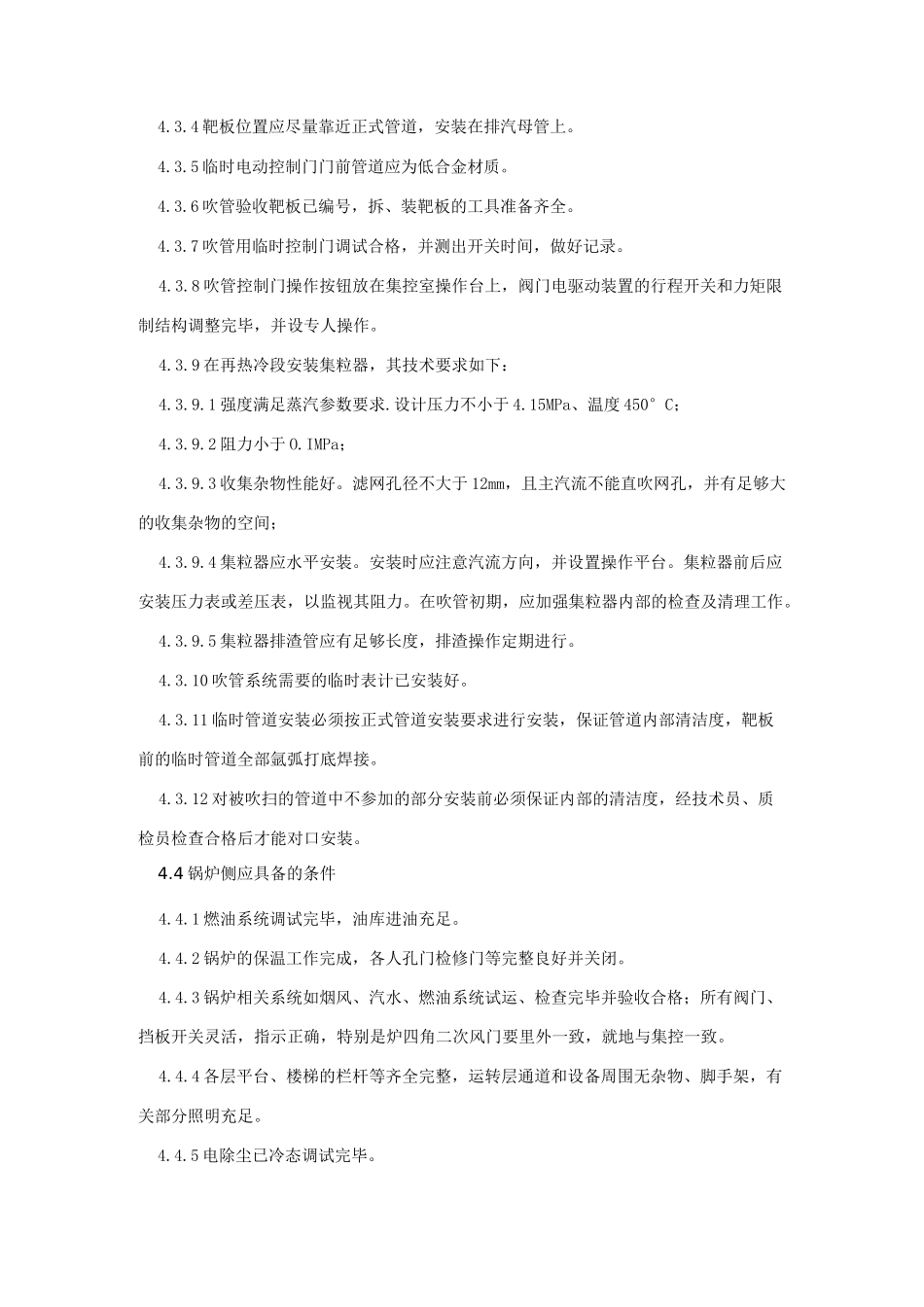

7 吹管用临时控制门调试合格,并测出开关时间,做
