土地整理项目防护林工程施工方案××乡1、工程概况、项目规模××乡土地整理是国家级重点投资建设项目
该项目建设共规划设计为土地平整,道路、农田、水利电配套及防护林等五个单项工程
项目总投资17314262 元,其中防林工程元
1.2 防护林工程项目区原有部分防护林,但由于多年干旱及病虫害等原因,原有防护林大部分枯死
项目区内严重缺乏农田防护林木及其它生态保护措施, 致项目区植被面积减少,水土严重流失,生态环境恶劣
耕地质量下降
随之农田产量大幅下降
严重影响了项目区农业生产和农民的生活水平
这次项目建设通过对田块、道路的规划平整和农田水利、电力的配套
为了防风固沙,改善项目区农业生态环境,保护道路,降低风害对农业生态的影响
还规划在公路、 田间路、生产路的两侧种植三倍体毛白扬49352 株
1.3 防护林的规划布局与建设目标原公路、道路和拟建田间路两侧各植两行,行距米,株距 2米;种植 16676 株
拟建生产路两侧各植一行,株距2 米
种植 32676 株

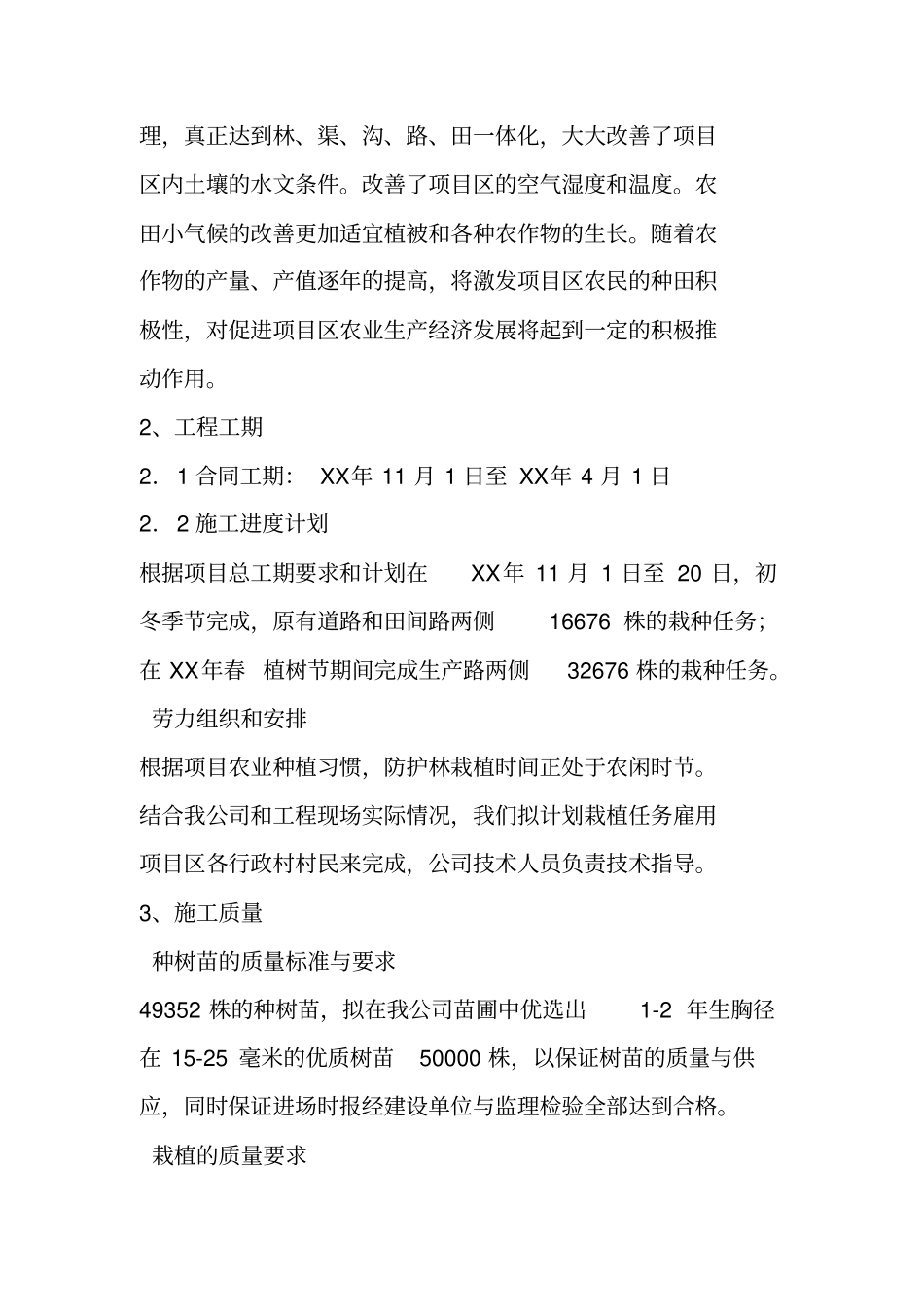

项目完成后,项目区内林、渠、沟、路、田结构布局更加合理,真正达到林、渠、沟、路、田一体化,大大改善了项目区内土壤的水文条件
改善了项目区的空气湿度和温度
农田小气候的改善更加适宜植被和各种农作物的生长
随着农作物的产量、产值逐年的提高,将激发项目区农民的种田积极性,对促进项目区农业生产经济发展将起到一定的积极推动作用
2、工程工期2.1 合同工期: XX年 11 月 1 日至 XX年 4 月 1 日2.2 施工进度计划根据项目总工期要求和计划在XX年 11 月 1 日至 20 日,初冬季节完成,原有道路和田间路两侧16676 株的栽种任务;在 XX年春 植树节期间完成生产路两侧32676 株的栽种任务
劳力组织和安排根据项目农业种植习惯,防护林栽植时间正处于农闲时节

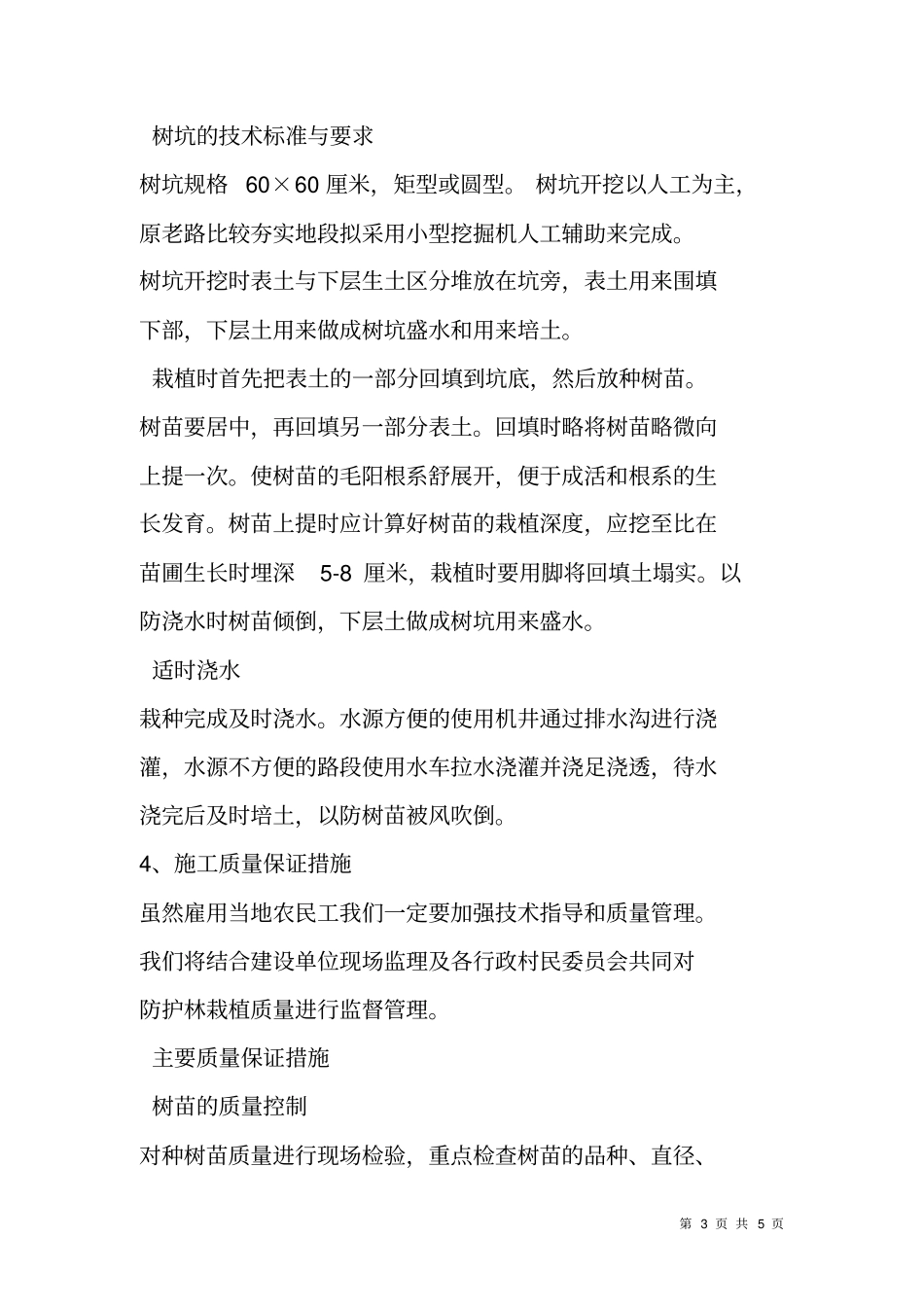

结合我公司和工程现场实际情况,我们拟计划栽植任务雇用
