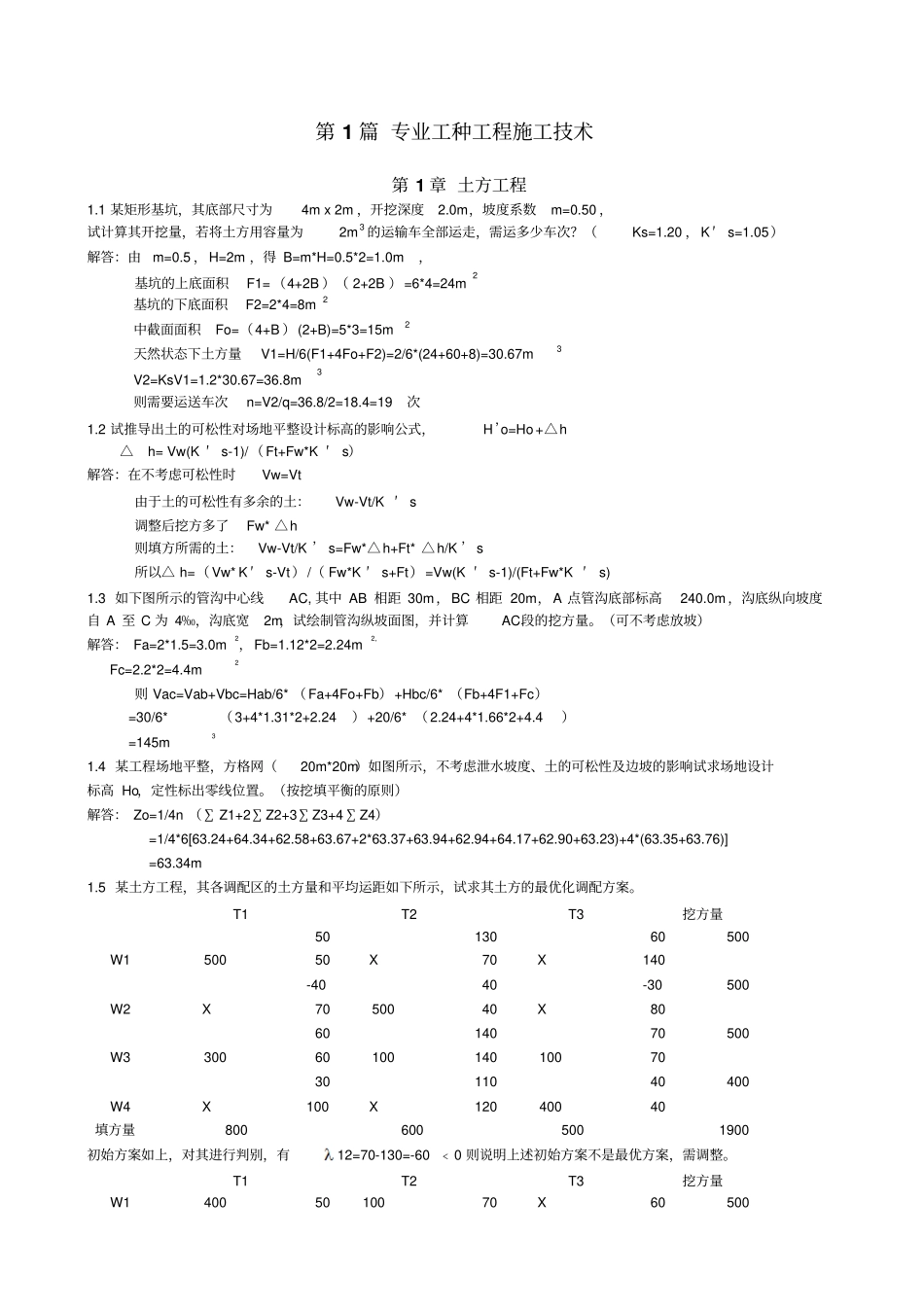

第 1 篇 专业工种工程施工技术第 1 章 土方工程1.1 某矩形基坑,其底部尺寸为4m x 2m ,开挖深度2.0m,坡度系数m=0.50 ,试计算其开挖量,若将土方用容量为2m 3 的运输车全部运走,需运多少车次?(Ks=1.20 ,K ′s=1.05)解答:由m=0.5 ,H=2m ,得 B=m*H=0.5*2=1.0m,基坑的上底面积F1= (4+2B )( 2+2B )=6*4=24m2 基坑的下底面积F2=2*4=8m 2中截面面积Fo=(4+B )(2+B)=5*3=15m2 天然状态下土方量V1=H/6(F1+4Fo+F2)=2/6*(24+60+8)=30.67m3V2=KsV1=1.2*30.67=36.8m3则需要运送车次n=V2/q=36.8/2=18.4=19次1.2 试推导出土的可松性对场地平整设计标高的影响公式,H’o=Ho +△h △h= Vw(K ′s-1)/(Ft+Fw*K ′s)解答:在不考虑可松性时Vw=Vt 由于土的可松性有多余的土:Vw-Vt/K ′s 调整后挖方多了Fw* △h 则填方所需的土:Vw-Vt/K ’ s=Fw*△h+Ft* △h/K ’s 所以△ h=(Vw* K ′s-Vt )/( Fw*K ′s+Ft)=Vw(K ′s-1)/(Ft+Fw*K ′s) 1.3 如下图所示的管沟中心线AC, 其中 AB 相距 30m,BC 相距 20m,A 点管沟底部标高240.0m ,沟底纵向坡度自 A 至 C 为 4‰,沟底宽2m,试绘制管沟纵坡面图,并计算AC段的挖方量。(可不考虑放坡)解答: Fa=2*1.5=3.0m2,Fb=1.12*2=2.24m2, Fc=2.2*2=4.4m2 则 Vac=Vab+Vbc=Hab/6* (Fa+4Fo+Fb)+Hbc/6* (Fb+4F1+Fc) =30/6*(3+4*1.31*2+2.24)+20/6* (2.24+4*1.66*2+4.4) =145m3 1.4 某工程场地平整,方格网(20m*20m)如图所示,不考虑泄水坡度、土的可松性及边坡的影响试求场地设计标高 Ho,定性标出零线位置。(按挖填平衡的原则)解答: Zo=1/4n (∑ Z1+2∑Z2+3∑Z3+4∑Z4)=1/4*6[63.24+64.34+62.58+63.67+2*63.37+63.94+62.94+64.17+62.90+63.23)+4*(63.35+63.76)] =63.34m 1.5 某土方工程,其各调配区的土方量和平均运距如下所示,试求其土方的最优化调配方案。T1 T2 T3 挖方量W1 500 50 X 130 X 60 500 50 70 140 W2 X -40 500 40 X -30 500 70 40 80 W3 300 60 100 140 100 70 500 60 140 70 W4 X 30 X 110 400 40 400 100 120 40 填方量800 600 500 1900 初始方案如上,对其进行判别,有12=70-130=-60 ﹤0 则说明上述初始方案不是最优方案,需调整。T1 T2 T3 挖方量W1 400 50 100 70 X 60 500 50 70 140 W2 X 20 500 40 X 30...
