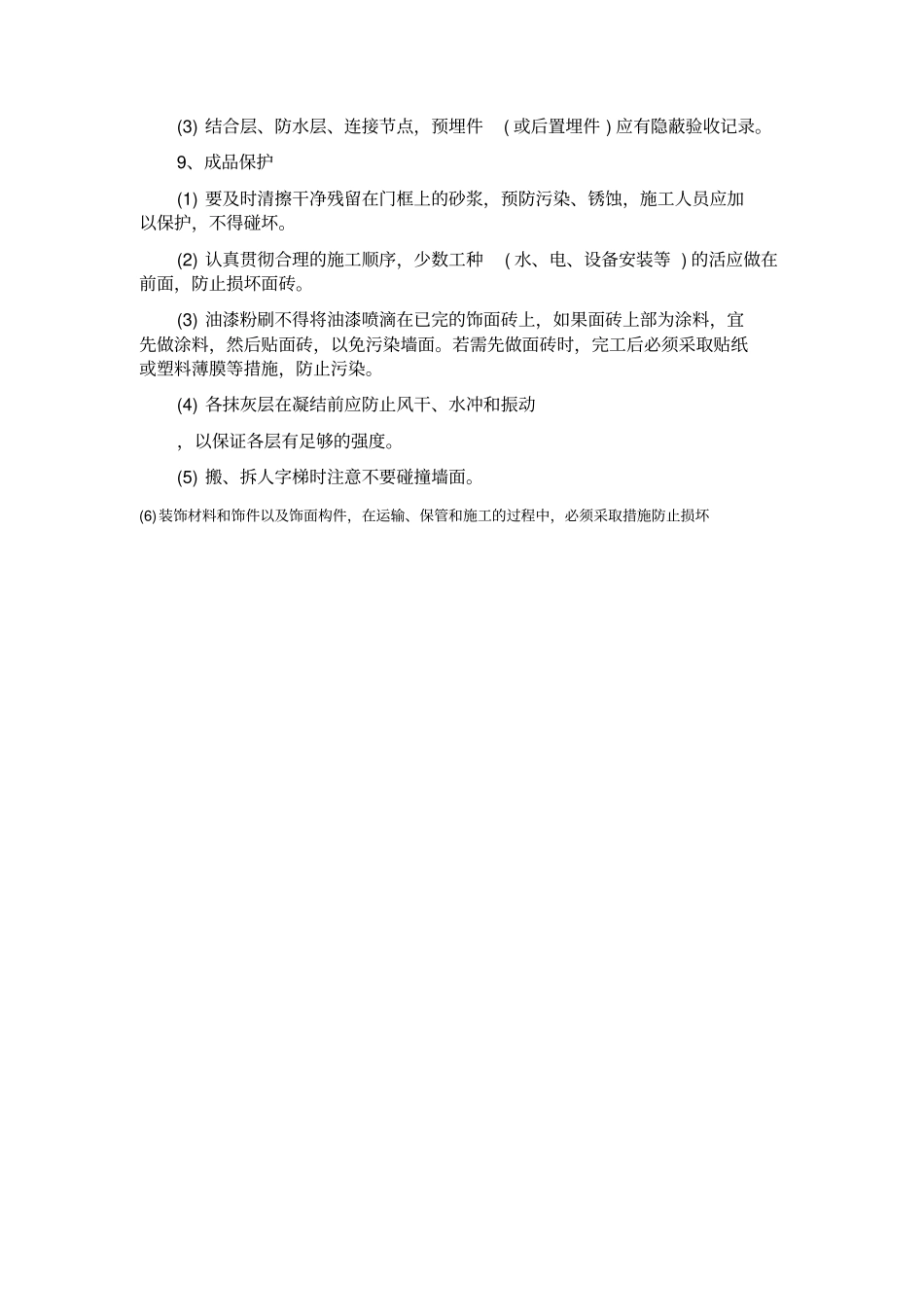

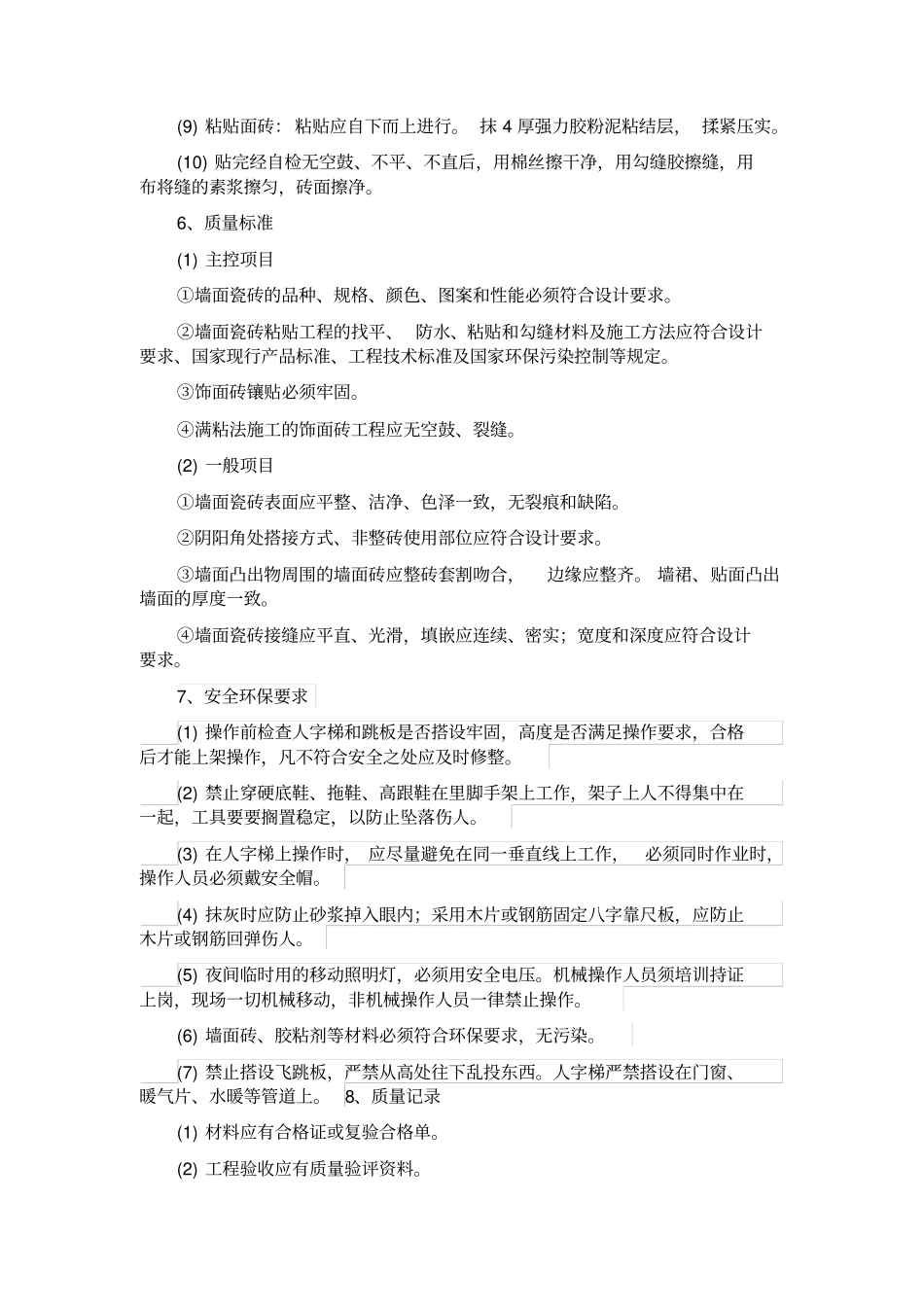

块料墙面工程1、材料准备本工程采用胶粘剂粘贴墙砖,胶粘剂必须环保、抗渗性能好、粘结力强、保水性能好、耐热、耐冻融、初凝时间长,便于大面积施工,初凝到终凝时间短,可缩短工期, 有较好的防水抗渗能力, 能在潮湿的基面上作业。 主要技术指标符合设计要求。2、基层处理①基层必须平整,在2m内平整度误差不超过2-3mm,无空鼓、起壳。②基层必须清洁,如有浮灰、污垢、油渍等应清洗干净。3、配制按照使用说明要求进行配置。4、工艺流程5、操作工艺(1) 基层处理:抹灰前,墙面必须清扫干净,浇水湿润,并涂刷素水泥浆一道。(2) 待底层灰干六七成时, 按图纸要求, 面砖规格及结合实际条件进行排砖、弹线。(3) 排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求, 注意大墙面、 柱子和垛子要排整砖。 非整砖应排在次要部位如窗间墙或阴角处。 但亦注意一致和对称。 如遇有突出的卡件, 应用整砖套割吻合,不得用非整砖随意拼凑嵌贴。(4) 用面砖贴标准点,用胶粘剂将砖贴在墙面上,用以控制贴面砖的表面平整度。(5) 垫底尺寸、计算准确最下一皮砖下口标高,底尺上皮一般比地面高1cm左右,以此为依据放好底尺,要水平、安稳。(6) 选砖、浸泡:面砖镶贴前,应挑选颜色、规格一致的一般浸泡砖时,将面砖清扫干净, 放入净水中浸泡 2h 以上,取出待表面晾干或擦干净后方可适用。(7) 刮涂高分子胶粘剂界面层:将配置好的胶粘剂放置5~10 分钟后随拌随用,应在 3 小时内用完,施工温度不得低于5℃。基层面上抹一层厚约2~3mm的胶粘剂,刮涂时应朝同一方向刮,厚度应均匀一致。(8) 铺贴:在砖背面抹上 5-7 厚高分子胶粘剂粘结层, 在将砖放置在基层上,用橡皮锤按标高控制线和方正控制线坐平坐正。基层处理吊垂直、套方、找规矩贴灰饼抹底层砂浆弹线分格排砖浸砖粘贴瓷砖面砖勾缝与擦缝(9) 粘贴面砖: 粘贴应自下而上进行。 抹 4 厚强力胶粉泥粘结层, 揉紧压实。(10) 贴完经自检无空鼓、不平、不直后,用棉丝擦干净,用勾缝胶擦缝,用布将缝的素浆擦匀,砖面擦净。6、质量标准(1) 主控项目①墙面瓷砖的品种、规格、颜色、图案和性能必须符合设计要求。②墙面瓷砖粘贴工程的找平、 防水、粘贴和勾缝材料及施工方法应符合设计要求、国家现行产品标准、工程技术标准及国家环保污染控制等规定。③饰面砖镶贴必须牢固。④满粘法施工的饰面砖工程应无空鼓、裂缝。(2) 一般项目①墙面瓷...
