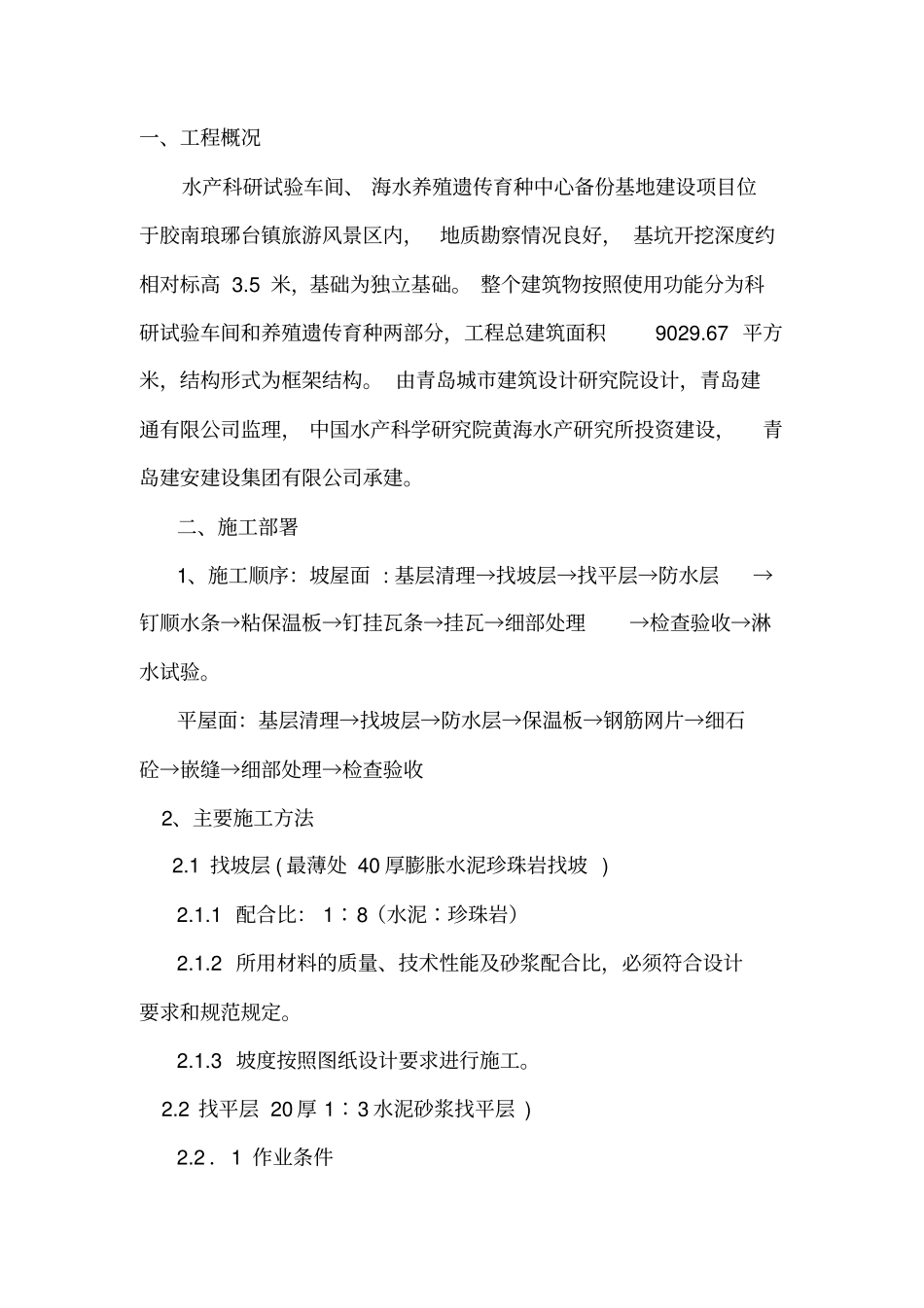

一、工程概况水产科研试验车间、 海水养殖遗传育种中心备份基地建设项目位于胶南琅琊台镇旅游风景区内,地质勘察情况良好, 基坑开挖深度约相对标高 3
5 米,基础为独立基础
整个建筑物按照使用功能分为科研试验车间和养殖遗传育种两部分,工程总建筑面积9029
67 平方米,结构形式为框架结构
由青岛城市建筑设计研究院设计,青岛建通有限公司监理, 中国水产科学研究院黄海水产研究所投资建设,青岛建安建设集团有限公司承建
二、施工部署1、施工顺序:坡屋面 : 基层清理→找坡层→找平层→防水层→钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验
平屋面:基层清理→找坡层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收2、主要施工方法2
1 找坡层 ( 最薄处 40 厚膨胀水泥珍珠岩找坡 ) 2
1 配合比: 1∶8(水泥∶珍珠岩)2
2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定
3 坡度按照图纸设计要求进行施工
2 找平层 20 厚 1∶3 水泥砂浆找平层 ) 2

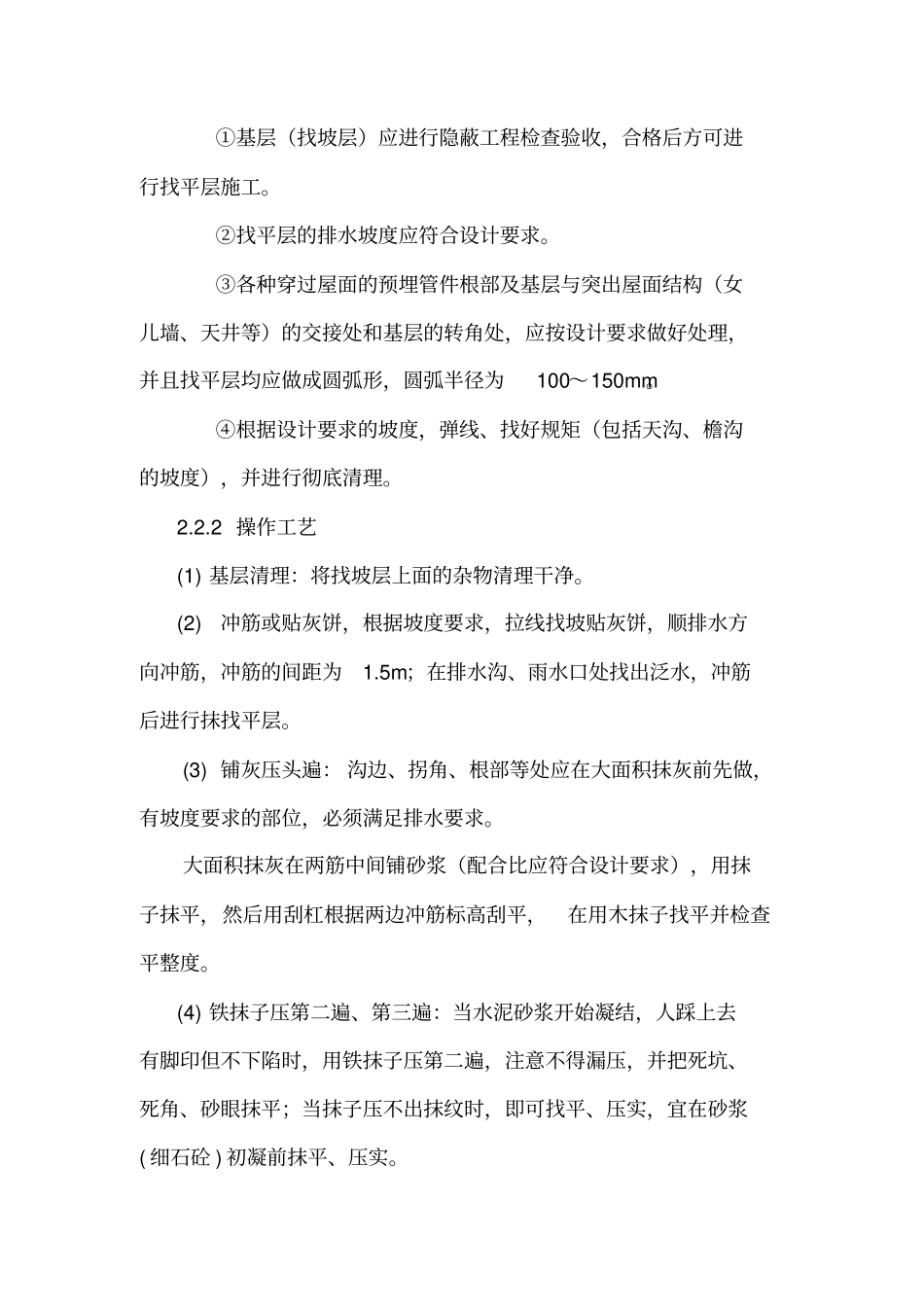

2 .1 作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工
②找平层的排水坡度应符合设计要求
③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm
④根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理
2 操作工艺(1) 基层清理:将找坡层上面的杂物清理干净
(2) 冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1
5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层

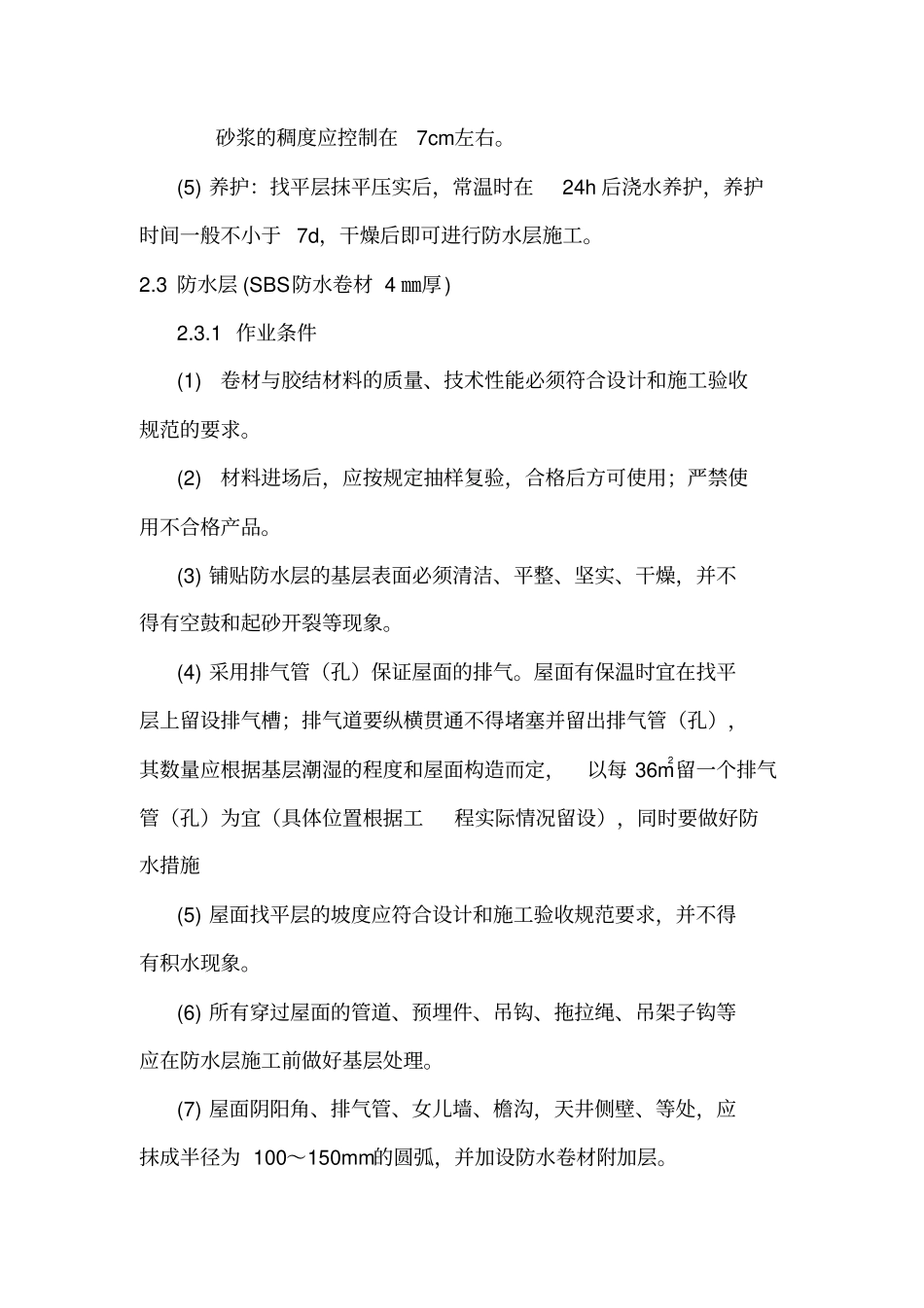

(3) 铺灰压头遍: 沟边、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排
