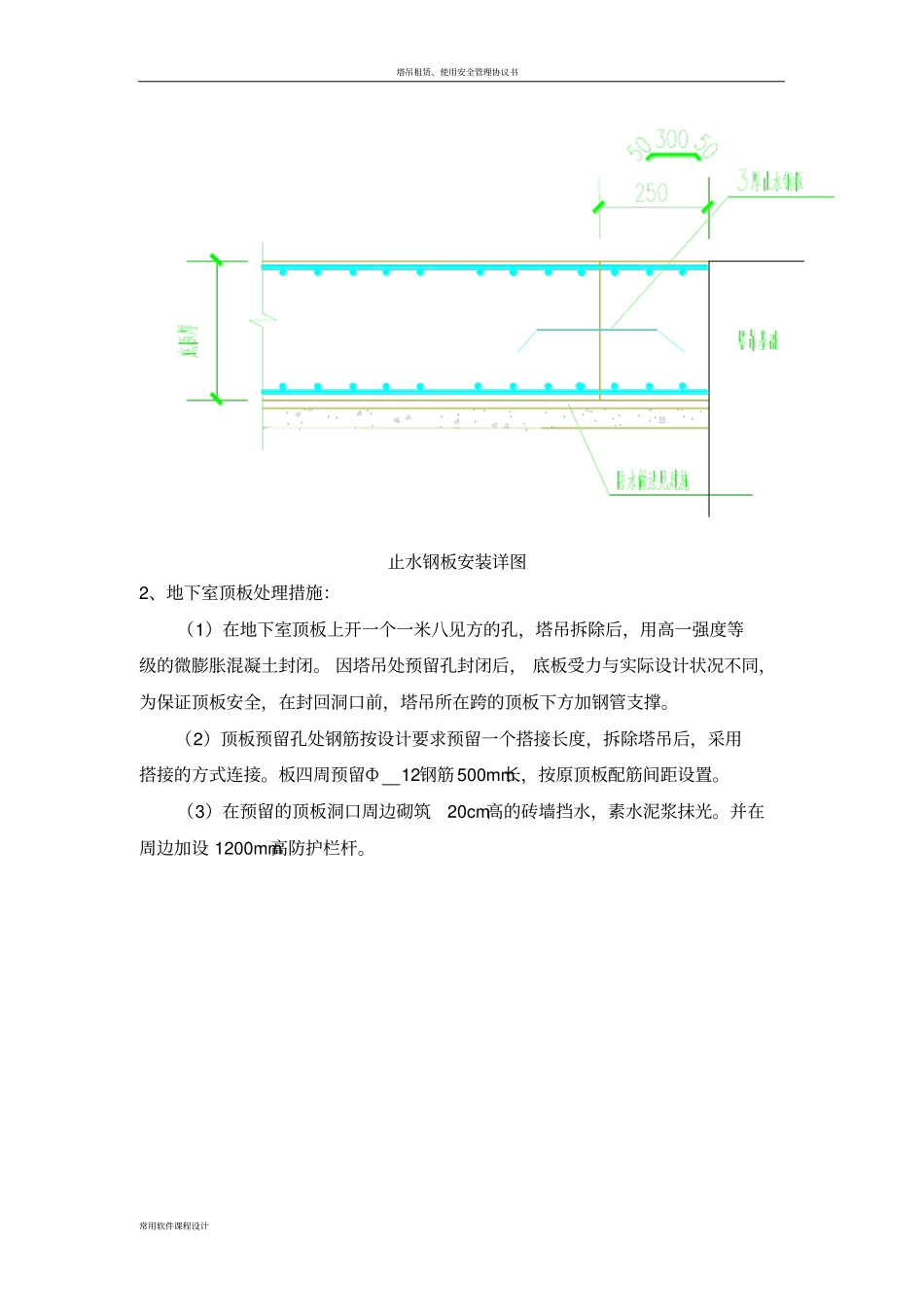

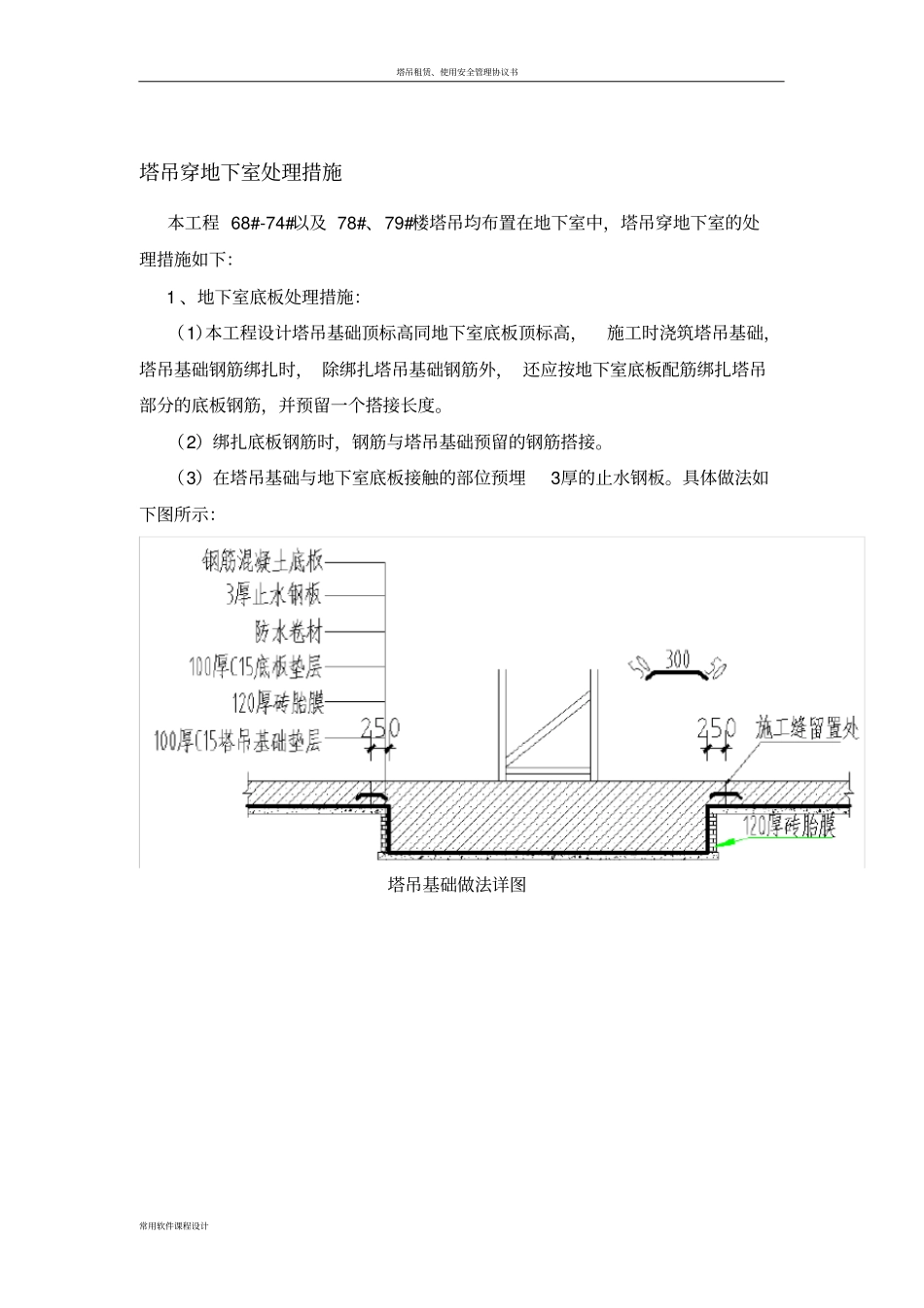

塔吊租赁、使用安全管理协议书常用软件课程设计塔吊穿地下室处理措施本工程 68#-74#以及 78#、79#楼塔吊均布置在地下室中,塔吊穿地下室的处理措施如下: 1 、地下室底板处理措施:(1)本工程设计塔吊基础顶标高同地下室底板顶标高,施工时浇筑塔吊基础,塔吊基础钢筋绑扎时, 除绑扎塔吊基础钢筋外, 还应按地下室底板配筋绑扎塔吊部分的底板钢筋,并预留一个搭接长度。(2)绑扎底板钢筋时,钢筋与塔吊基础预留的钢筋搭接。(3)在塔吊基础与地下室底板接触的部位预埋3厚的止水钢板。具体做法如下图所示:塔吊基础做法详图塔吊租赁、使用安全管理协议书常用软件课程设计止水钢板安装详图2、地下室顶板处理措施:(1)在地下室顶板上开一个一米八见方的孔,塔吊拆除后,用高一强度等级的微膨胀混凝土封闭。 因塔吊处预留孔封闭后, 底板受力与实际设计状况不同,为保证顶板安全,在封回洞口前,塔吊所在跨的顶板下方加钢管支撑。(2)顶板预留孔处钢筋按设计要求预留一个搭接长度,拆除塔吊后,采用搭接的方式连接。板四周预留Ф12钢筋 500mm长,按原顶板配筋间距设置。(3)在预留的顶板洞口周边砌筑20cm高的砖墙挡水,素水泥浆抹光。并在周边加设 1200mm高防护栏杆。
