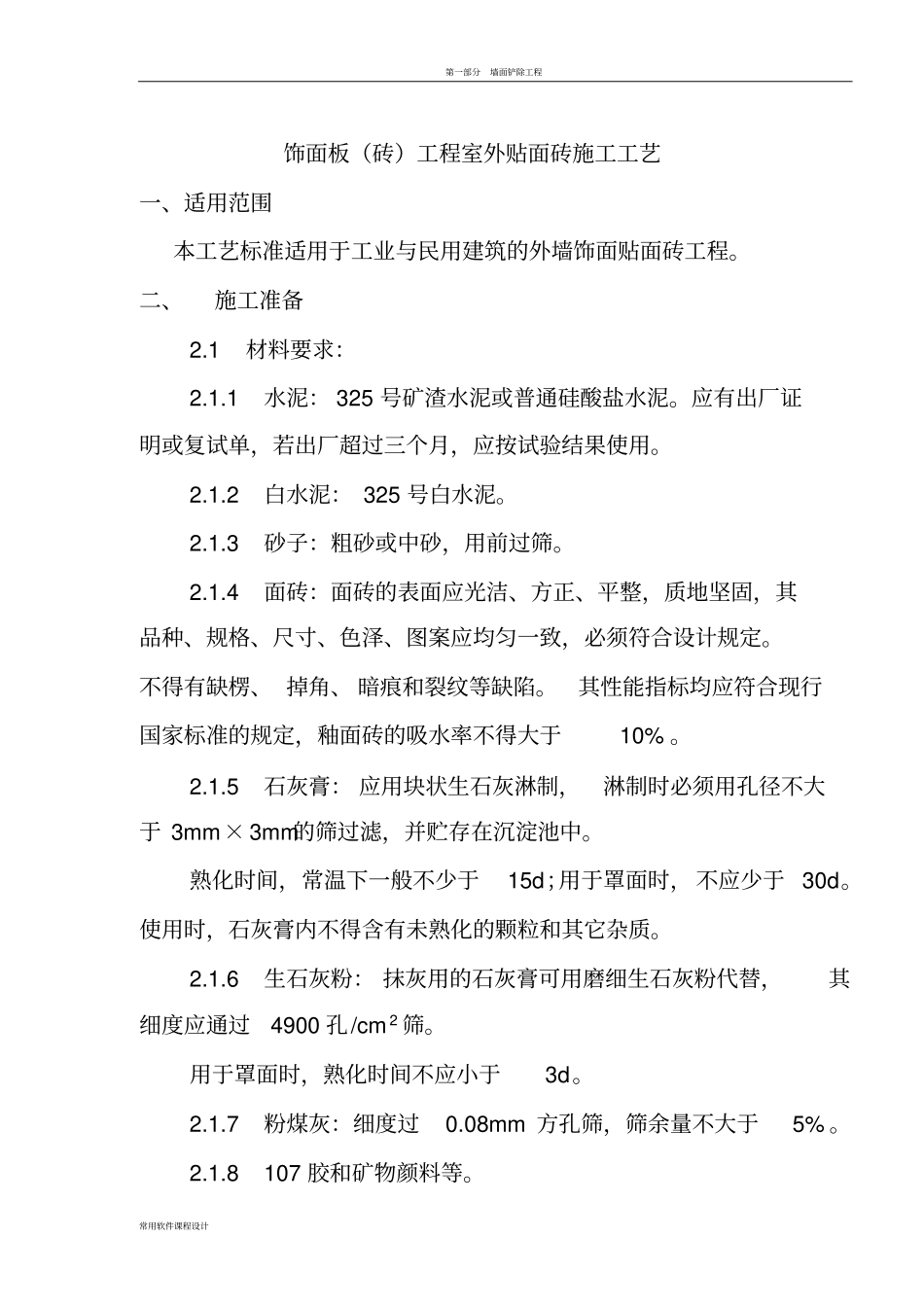

第一部分墙面铲除工程常用软件课程设计饰面板(砖)工程室外贴面砖施工工艺一、适用范围本工艺标准适用于工业与民用建筑的外墙饰面贴面砖工程
二、施工准备2
1 材料要求:2
1 水泥: 325 号矿渣水泥或普通硅酸盐水泥
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用
2 白水泥: 325 号白水泥
3 砂子:粗砂或中砂,用前过筛
4 面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定
不得有缺楞、 掉角、 暗痕和裂纹等缺陷
其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%
5 石灰膏: 应用块状生石灰淋制,淋制时必须用孔径不大于 3mm× 3mm的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于15d;用于罩面时, 不应少于 30d
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质
6 生石灰粉: 抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900 孔/cm 2 筛
用于罩面时,熟化时间不应小于3d
7 粉煤灰:细度过0
08mm 方孔筛,筛余量不大于5%
8 107 胶和矿物颜料等
第一部分墙面铲除工程常用软件课程设计2

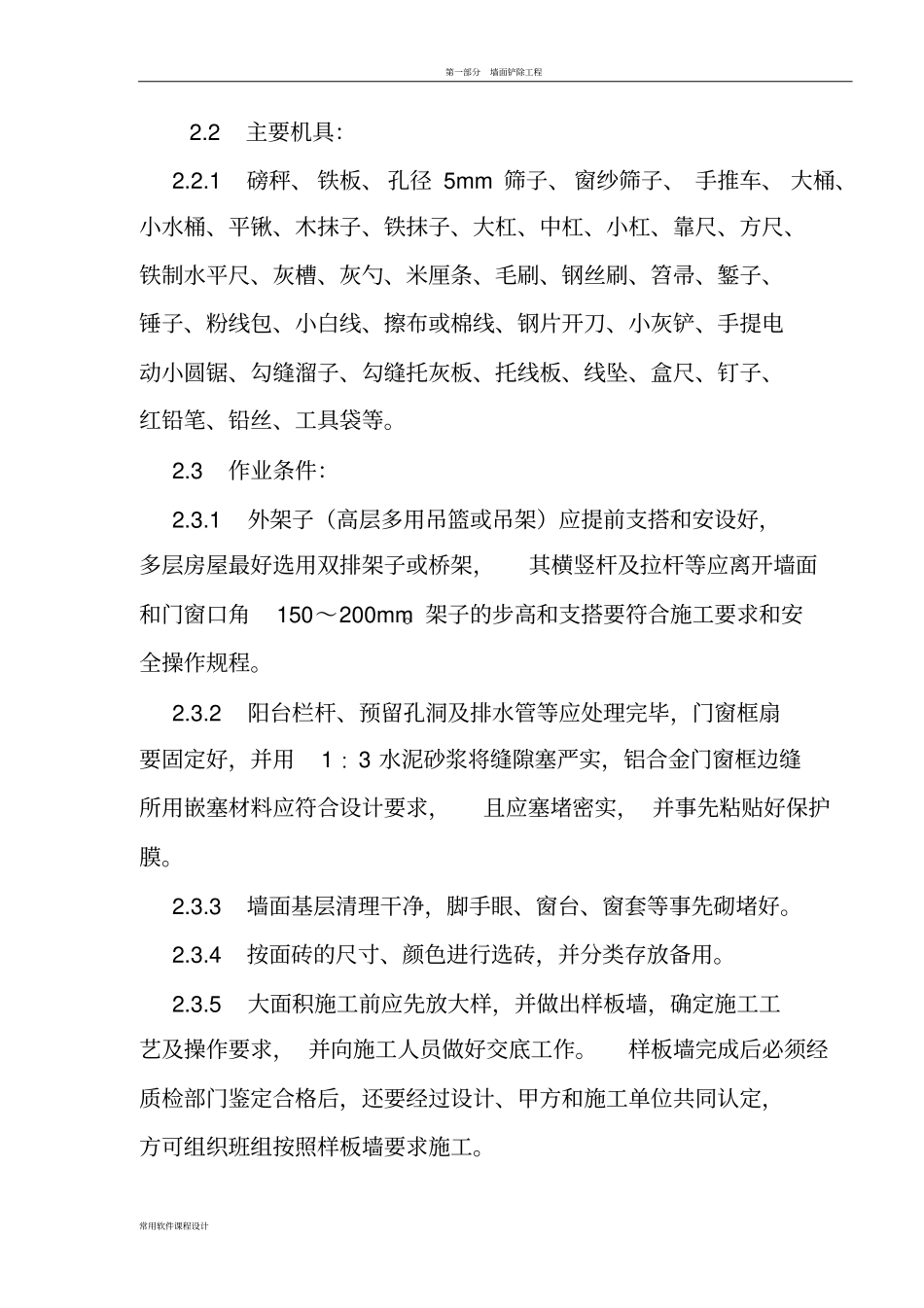

2 主要机具:2
1 磅秤、 铁板、 孔径 5mm 筛子、 窗纱筛子、 手推车、 大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉线、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等
3 作业条件:2

1 外架子(高层多用吊篮或吊架)应提前支搭和安设好,多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗口角150~200m
