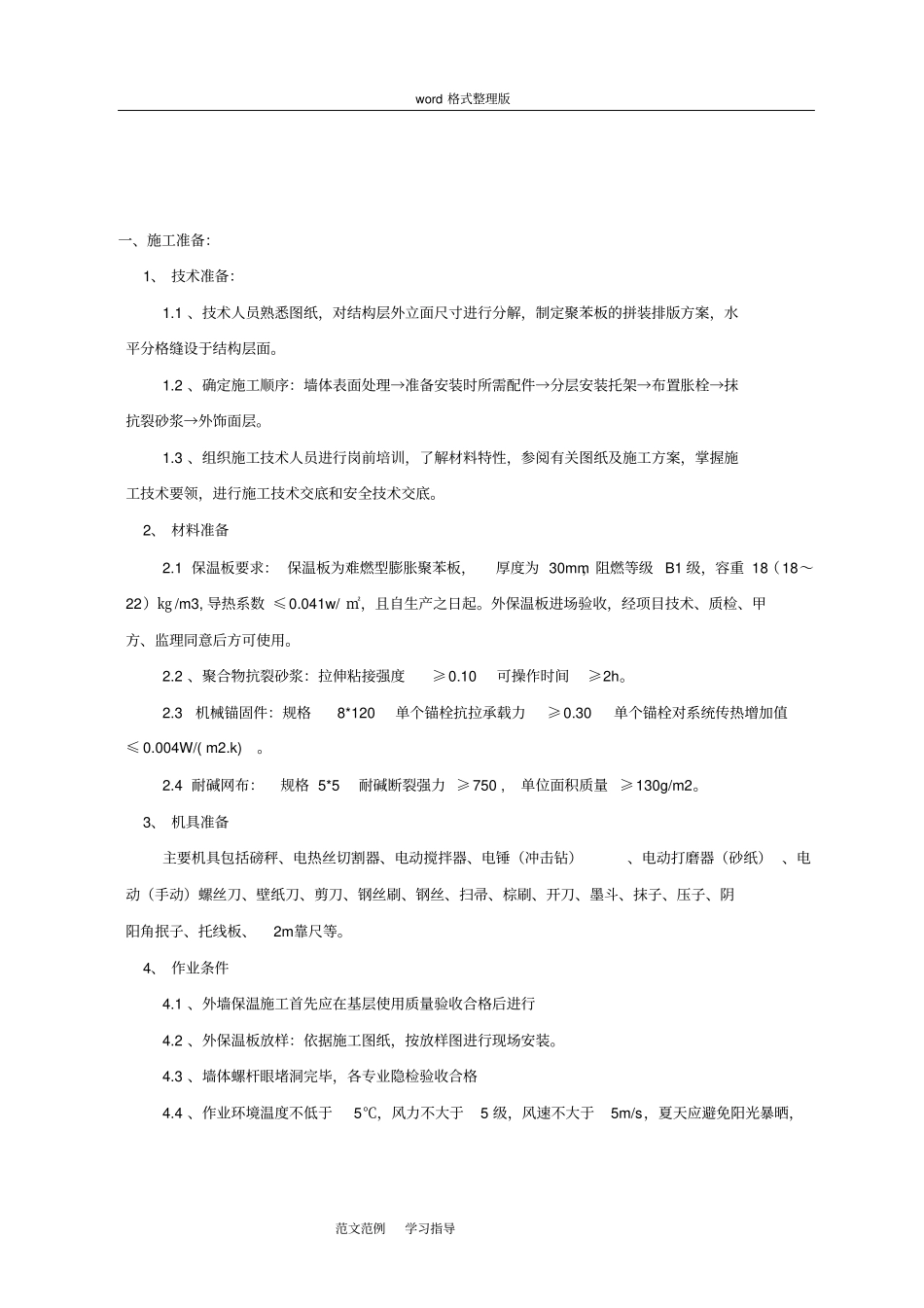

word 格式整理版范文范例学习指导一、施工准备:1、 技术准备:1.1 、技术人员熟悉图纸,对结构层外立面尺寸进行分解,制定聚苯板的拼装排版方案,水平分格缝设于结构层面。1.2 、确定施工顺序:墙体表面处理→准备安装时所需配件→分层安装托架→布置胀栓→抹抗裂砂浆→外饰面层。1.3 、组织施工技术人员进行岗前培训,了解材料特性,参阅有关图纸及施工方案,掌握施工技术要领,进行施工技术交底和安全技术交底。2、 材料准备2.1 保温板要求: 保温板为难燃型膨胀聚苯板,厚度为 30mm,阻燃等级 B1 级,容重 18(18~22)㎏ /m3, 导热系数 ≤0.041w/ ㎡,且自生产之日起。外保温板进场验收,经项目技术、质检、甲方、监理同意后方可使用。2.2 、聚合物抗裂砂浆:拉伸粘接强度≥0.10 可操作时间≥2h。2.3机械锚固件:规格8*120 单个锚栓抗拉承载力≥0.30 单个锚栓对系统传热增加值≤ 0.004W/( m2.k)。2.4 耐碱网布:规格 5*5 耐碱断裂强力 ≥750 , 单位面积质量 ≥130g/m2。3、 机具准备主要机具包括磅秤、电热丝切割器、电动搅拌器、电锤(冲击钻)、电动打磨器(砂纸) 、电动(手动)螺丝刀、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、阴阳角抿子、托线板、2m靠尺等。4、 作业条件4.1 、外墙保温施工首先应在基层使用质量验收合格后进行4.2 、外保温板放样:依据施工图纸,按放样图进行现场安装。4.3 、墙体螺杆眼堵洞完毕,各专业隐检验收合格4.4 、作业环境温度不低于5℃,风力不大于5 级,风速不大于5m/s,夏天应避免阳光暴晒,word 格式整理版范文范例学习指导雨天不能施工。二、施工工艺1、工艺流程: 外墙保温施工顺序为:基层清理验收→板材(处理)粘贴→打磨→贴网→抹面从上往下。具体施工流程如下图所示。操作程序见下图:粘贴保温板基层处理基层清理测量、放线配胶粘结剂材料准备打磨、开槽抹面层砂浆压入翻包及增强网格布抹底层砂浆贴网格布并将网格布压入砂浆修补、验收隐检配面层砂浆锚固件安装2、外墙保温施工要点:(1)基层清理:清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。窗台挑檐等挑板按照 2% 用水泥砂浆找坡,外墙各种洞口填塞密实,外墙表面平整度满足要求。(2)弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线、装饰缝线等。(3)挂基准线在建筑外墙大角(阴角、阳角)及其他必要...
