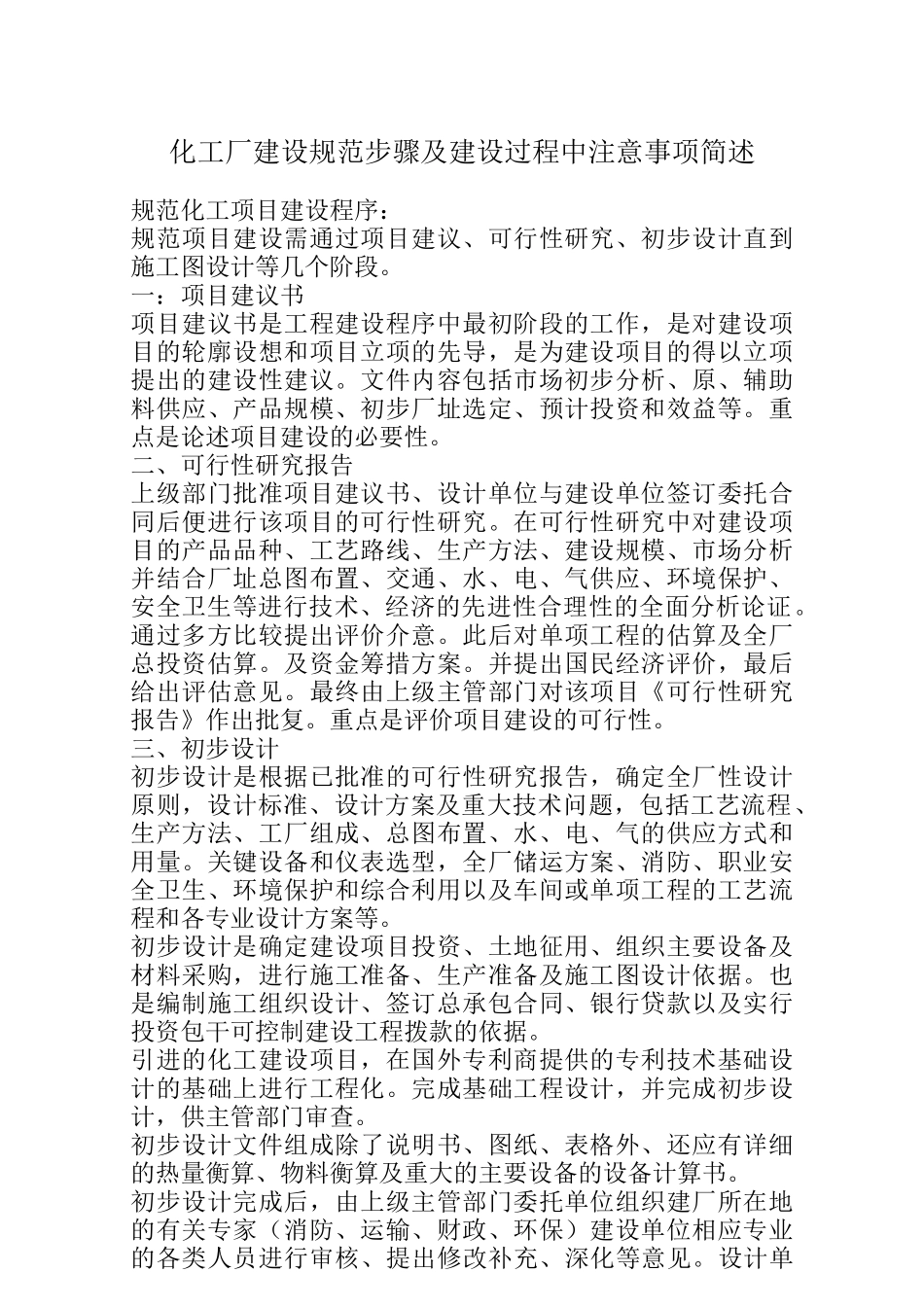

化工厂建设规范步骤及建设过程中注意事项简述规范化工项目建设程序:规范项目建设需通过项目建议、可行性研究、初步设计直到施工图设计等几个阶段
一:项目建议书项目建议书是工程建设程序中最初阶段的工作,是对建设项目的轮廓设想和项目立项的先导,是为建设项目的得以立项提出的建设性建议
文件内容包括市场初步分析、原、辅助料供应、产品规模、初步厂址选定、预计投资和效益等
重点是论述项目建设的必要性
二、可行性研究报告上级部门批准项目建议书、设计单位与建设单位签订委托合同后便进行该项目的可行性研究
在可行性研究中对建设项目的产品品种、工艺路线、生产方法、建设规模、市场分析并结合厂址总图布置、交通、水、电、气供应、环境保护、安全卫生等进行技术、经济的先进性合理性的全面分析论证
通过多方比较提出评价介意
此后对单项工程的估算及全厂总投资估算
及资金筹措方案
并提出国民经济评价,最后给出评估意见
最终由上级主管部门对该项目《可行性研究报告》作出批复
重点是评价项目建设的可行性
三、初步设计初步设计是根据已批准的可行性研究报告,确定全厂性设计原则,设计标准、设计方案及重大技术问题,包括工艺流程、生产方法、工厂组成、总图布置、水、电、气的供应方式和用量
关键设备和仪表选型,全厂储运方案、消防、职业安全卫生、环境保护和综合利用以及车间或单项工程的工艺流程和各专业设计方案等
初步设计是确定建设项目投资、土地征用、组织主要设备及材料采购,进行施工准备、生产准备及施工图设计依据
也是编制施工组织设计、签订总承包合同、银行贷款以及实行投资包干可控制建设工程拨款的依据
引进的化工建设项目,在国外专利商提供的专利技术基础设计的基础上进行工程化
完成基础工程设计,并完成初步设计,供主管部门审查
初步设计文件组成除了说明书、图纸、表格外、还应有详细的热量衡算、物料衡算及重大的主要设备的设备计算书
初步设计完成后,由上级
