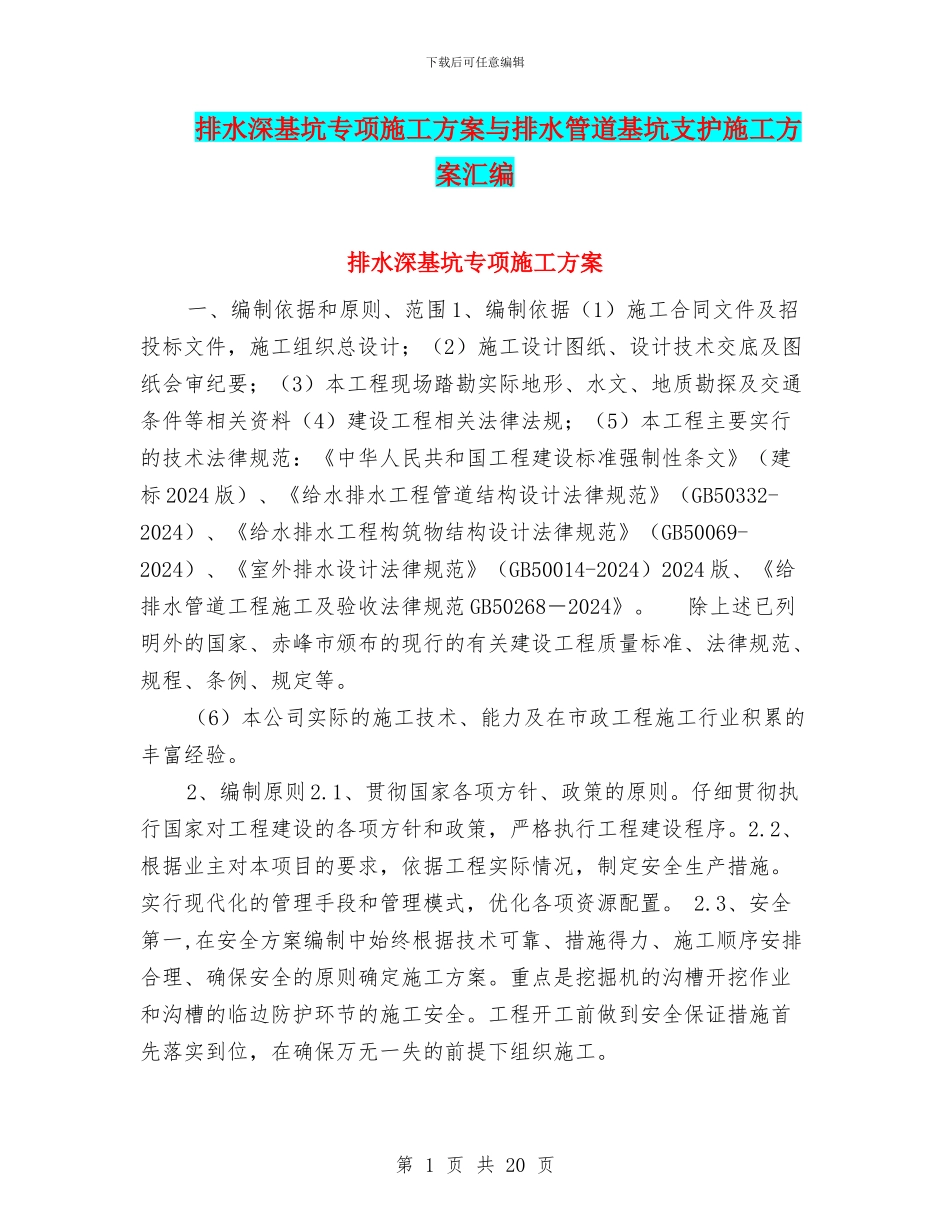

下载后可任意编辑排水深基坑专项施工方案与排水管道基坑支护施工方案汇编排水深基坑专项施工方案一、编制依据和原则、范围 1、编制依据(1)施工合同文件及招投标文件,施工组织总设计;(2)施工设计图纸、设计技术交底及图纸会审纪要;(3)本工程现场踏勘实际地形、水文、地质勘探及交通条件等相关资料(4)建设工程相关法律法规;(5)本工程主要实行的技术法律规范:《中华人民共和国工程建设标准强制性条文》(建标 2024 版)、《给水排水工程管道结构设计法律规范》(GB50332-2024)、《给水排水工程构筑物结构设计法律规范》(GB50069-2024)、《室外排水设计法律规范》(GB50014-2024)2024 版、《给排水管道工程施工及验收法律规范 GB50268-2024》。 除上述已列明外的国家、赤峰市颁布的现行的有关建设工程质量标准、法律规范、规程、条例、规定等。(6)本公司实际的施工技术、能力及在市政工程施工行业积累的丰富经验。2、编制原则 2.1、贯彻国家各项方针、政策的原则。仔细贯彻执行国家对工程建设的各项方针和政策,严格执行工程建设程序。2.2、根据业主对本项目的要求,依据工程实际情况,制定安全生产措施。实行现代化的管理手段和管理模式,优化各项资源配置。 2.3、安全第一,在安全方案编制中始终根据技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。重点是挖掘机的沟槽开挖作业和沟槽的临边防护环节的施工安全。工程开工前做到安全保证措施首先落实到位,在确保万无一失的前提下组织施工。第 1 页 共 20 页下载后可任意编辑二、工程概况本工程为赤峰商贸物流城 2024 年基础设施建设工程英金路道路工程设计项目。三、工程地质情况根据地勘报告,本工程全段为Ⅲ级自重湿陷性粉土。四、沟槽开挖方案 1、施工前准备根据确定的平面位置,用挖掘机配合人工开挖到设计的高程,当采纳机械开挖时,只能挖至槽底设计标高上 20cm,然后采纳人工挖除,严禁超挖。开挖:由于管道基坑开挖处于较空旷的地域,临近无建筑设施,具备放坡开挖的条件,因此,在沟槽开挖前先进行卸载工作,使开挖深度小于 5m。本工程施工中主要采纳放坡开挖,分段分层开挖施工。分段开挖的原则,可视土质按检查井间距的整数倍长度进行,考虑到边坡稳定和施工组织、分段施工的需要,在具备开挖条件的段落,间隔一定间距分不同班组施工,既保证了施工作业面,又避开了施工的互相干扰,同时,在满足施工需要的前提下,尽量采纳短...
