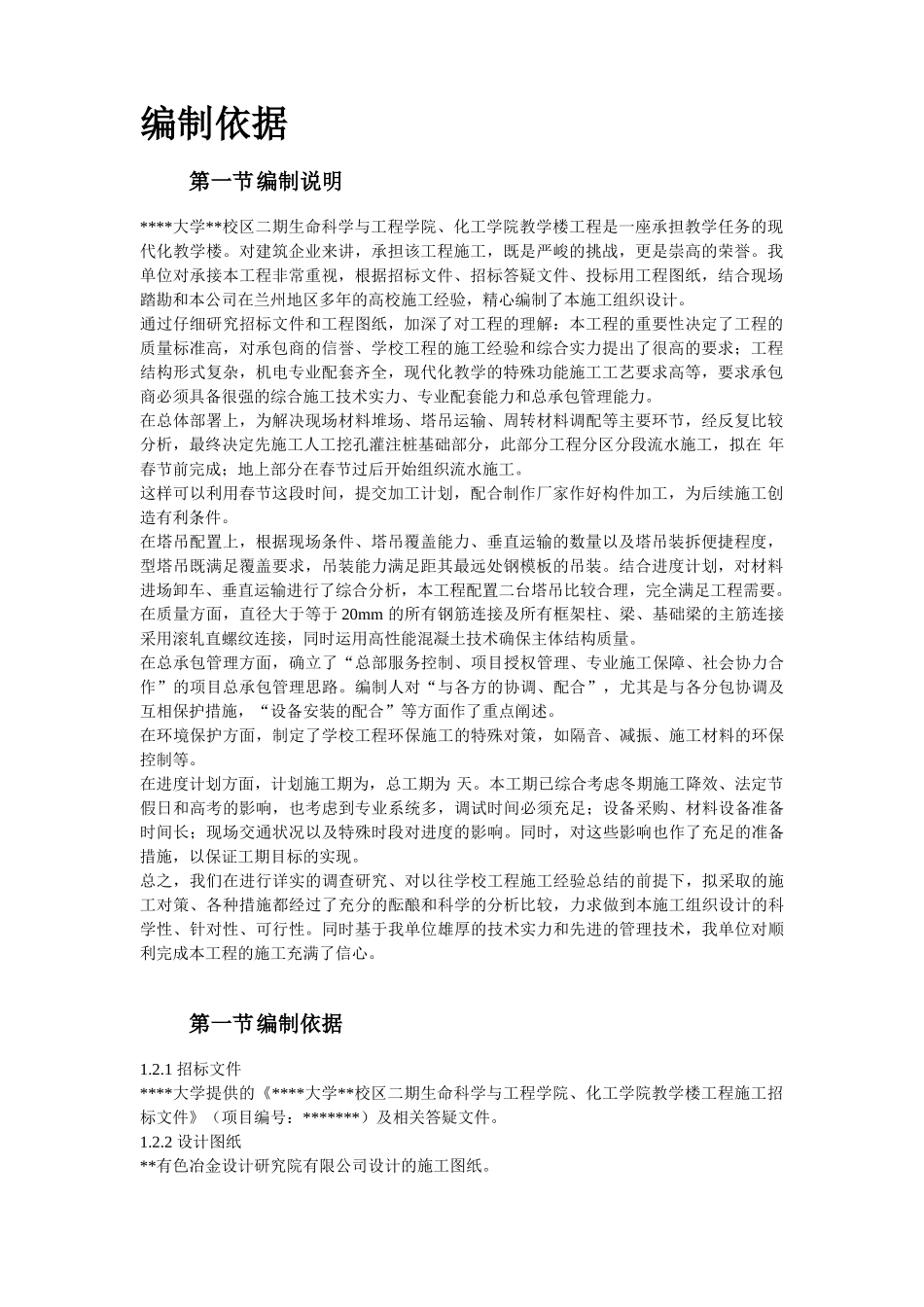

目录编制依据第一节编制说明****大学**校区二期生命科学与工程学院、化工学院教学楼工程是一座承担教学任务的现代化教学楼
对建筑企业来讲,承担该工程施工,既是严峻的挑战,更是崇高的荣誉
我单位对承接本工程非常重视,根据招标文件、招标答疑文件、投标用工程图纸,结合现场踏勘和本公司在兰州地区多年的高校施工经验,精心编制了本施工组织设计
通过仔细研究招标文件和工程图纸,加深了对工程的理解:本工程的重要性决定了工程的质量标准高,对承包商的信誉、学校工程的施工经验和综合实力提出了很高的要求;工程结构形式复杂,机电专业配套齐全,现代化教学的特殊功能施工工艺要求高等,要求承包商必须具备很强的综合施工技术实力、专业配套能力和总承包管理能力
在总体部署上,为解决现场材料堆场、塔吊运输、周转材料调配等主要环节,经反复比较分析,最终决定先施工人工挖孔灌注桩基础部分,此部分工程分区分段流水施工,拟在 年春节前完成;地上部分在春节过后开始组织流水施工
这样可以利用春节这段时间,提交加工计划,配合制作厂家作好构件加工,为后续施工创造有利条件
在塔吊配置上,根据现场条件、塔吊覆盖能力、垂直运输的数量以及塔吊装拆便捷程度, 型塔吊既满足覆盖要求,吊装能力满足距其最远处钢模板的吊装
结合进度计划,对材料进场卸车、垂直运输进行了综合分析,本工程配置二台塔吊比较合理,完全满足工程需要
在质量方面,直径大于等于 20mm 的所有钢筋连接及所有框架柱、梁、基础梁的主筋连接采用滚轧直螺纹连接,同时运用高性能混凝土技术确保主体结构质量
在总承包管理方面,确立了“总部服务控制、项目授权管理、专业施工保障、社会协力合作”的项目总承包管理思路
编制人对“与各方的协调、配合”,尤其是与各分包协调及互相保护措施,“设备安装的配合”等方面作了重点阐述
在环境保护方面,制定了学校工程环保施工的特殊对策,如隔音、减振、施工材料的环保控
