第八章 施工工期进度安排及保证措施第一节 总体计划管理目标我公司根据自身施工能力和经验,拟定于 2011 年 9 月 1 日开工,2012 年 10 月 4 日竣工
我们按 400 个日历天来制定施工进度计划,我单位保证在以下节点工期内完成所有承包范围内工程量,并达到工程招标文件和相关验收规范的要求及标准
考虑到周转材料、机械设备、劳动力与工期、工作面的相互制约的关系,因此,在工程流水施工的同时考虑错开同一工作面各工序的施工时间,以充分利用工作面,确保工期

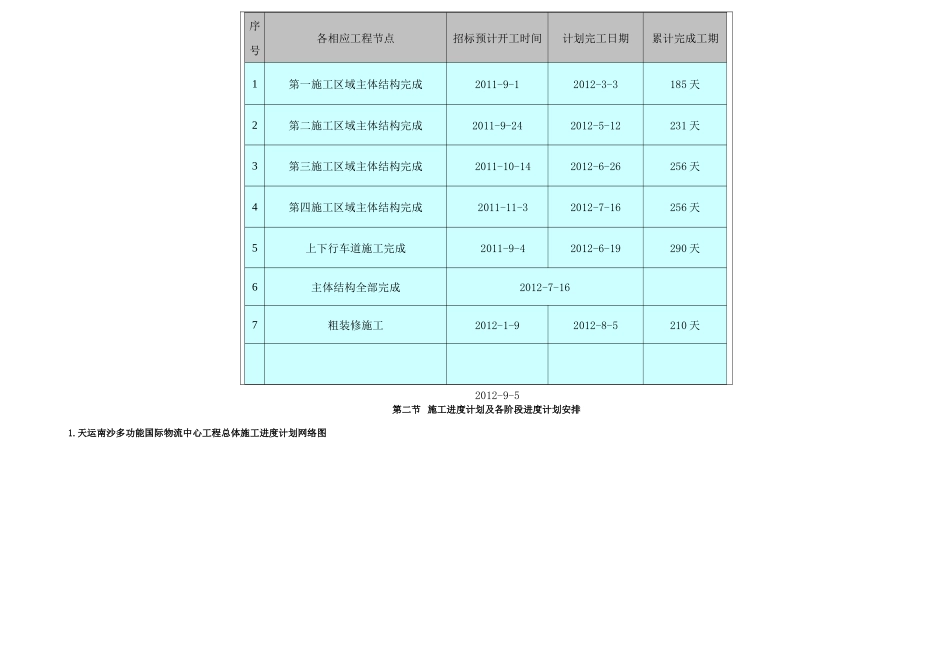

天运南沙多功能物流中心工程计划工期目标控制节点序号各相应工程节点招标预计开工时间计划完工日期累计完成工期1第一施工区域主体结构完成2011-9-12012-3-3185 天2第二施工区域主体结构完成2011-9-242012-5-12231 天3第三施工区域主体结构完成 2011-10-142012-6-26256 天4第四施工区域主体结构完成 2011-11-32012-7-16256 天5上下行车道施工完成 2011-9-42012-6-19290 天6主体结构全部完成2012-7-167粗装修施工2012-1-92012-8-5210 天2012-9-5第二节 施工进度计划及各阶段进度计划安排1
天运南沙多功能国际物流中心工程总体施工进度计划网络图工程标尺 0 5101520253035404550556065707580859095100105110115120125130135140145150155160165170175180185190195200205210215220225230235240245250255260265270275280285290295300305310315320325330335340345350355360365370375380385390395400月 9月10月11月1
