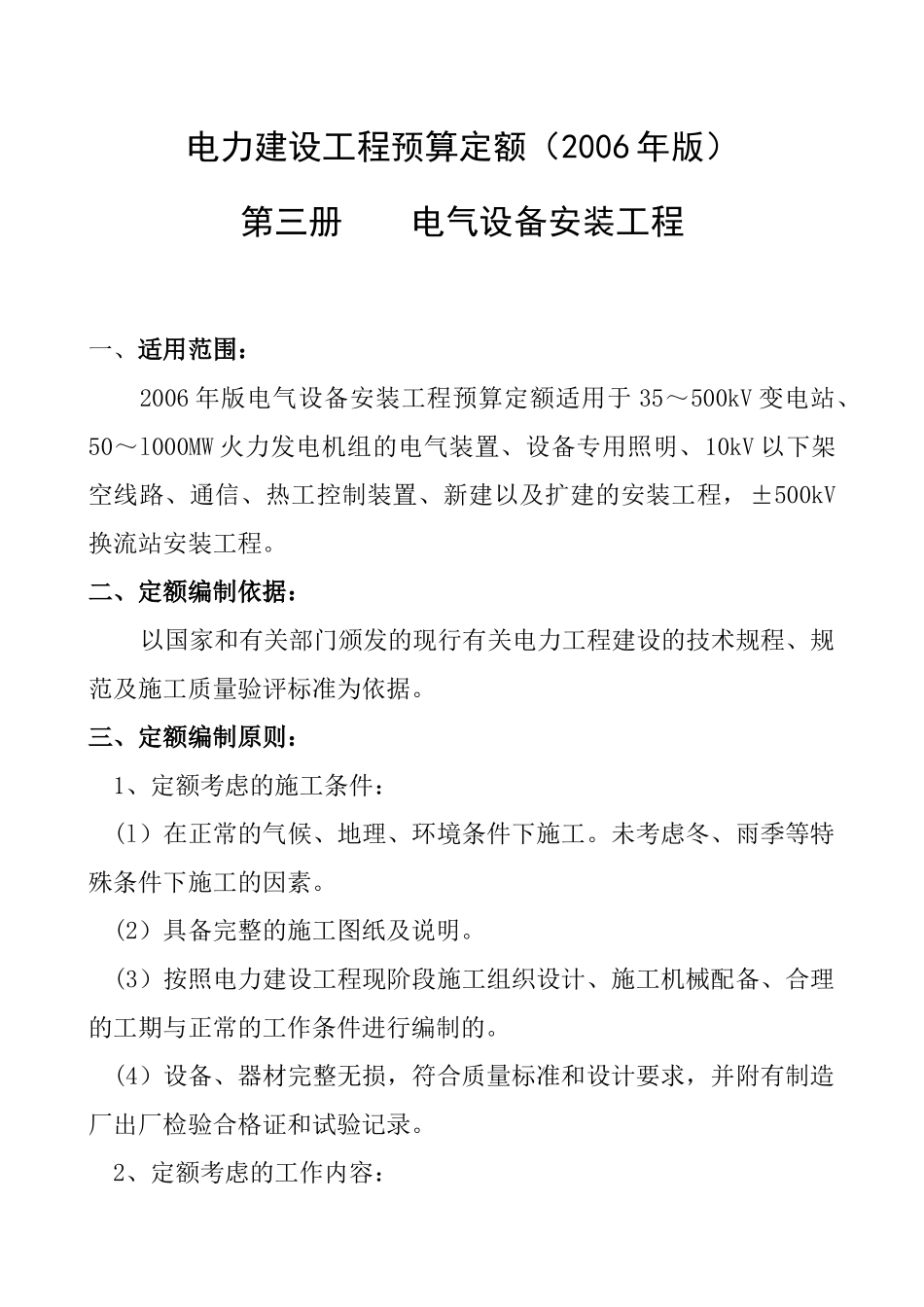

电力建设工程预算定额(2006 年版)第三册 电气设备安装工程一、适用范围:2006 年版电气设备安装工程预算定额适用于 35~500kV 变电站、50~l000MW 火力发电机组的电气装置、设备专用照明、10kV 以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工
未考虑冬、雨季等特殊条件下施工的因素
(2)具备完整的施工图纸及说明
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录

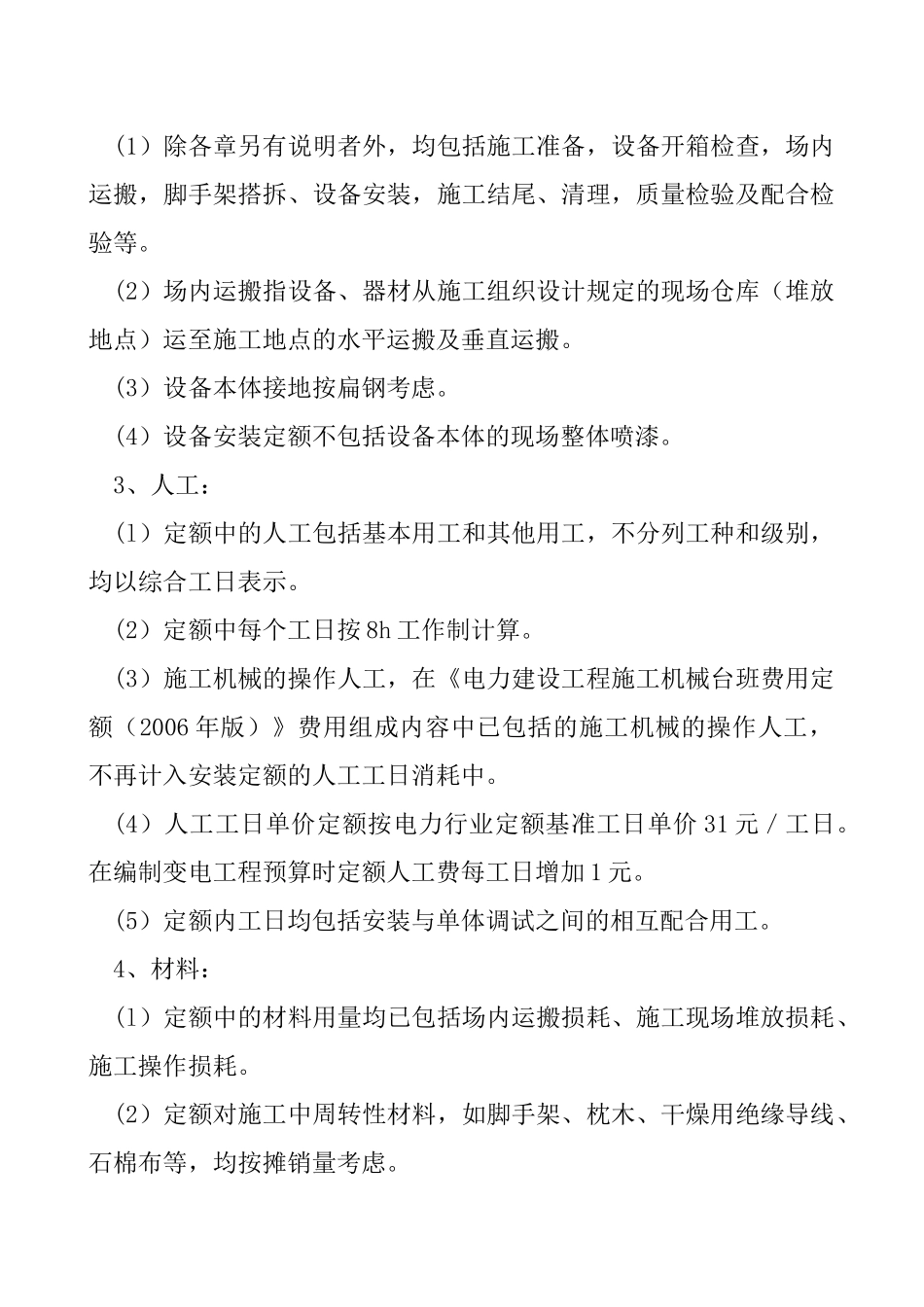

2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬
(3)设备本体接地按扁钢考虑
(4)设备安装定额不包括设备本体的现场整体喷漆
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示
(2)定额中每个工日按 8h 工作制计算
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006 年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中
(4)人工工日单价定额按电力行业定额基准工日单价 31 元/工日
在编制变电工程预算时定额人工费每工日增加 1 元
(5)定额内工日均包括安装与单体调试之间的相互配合用工

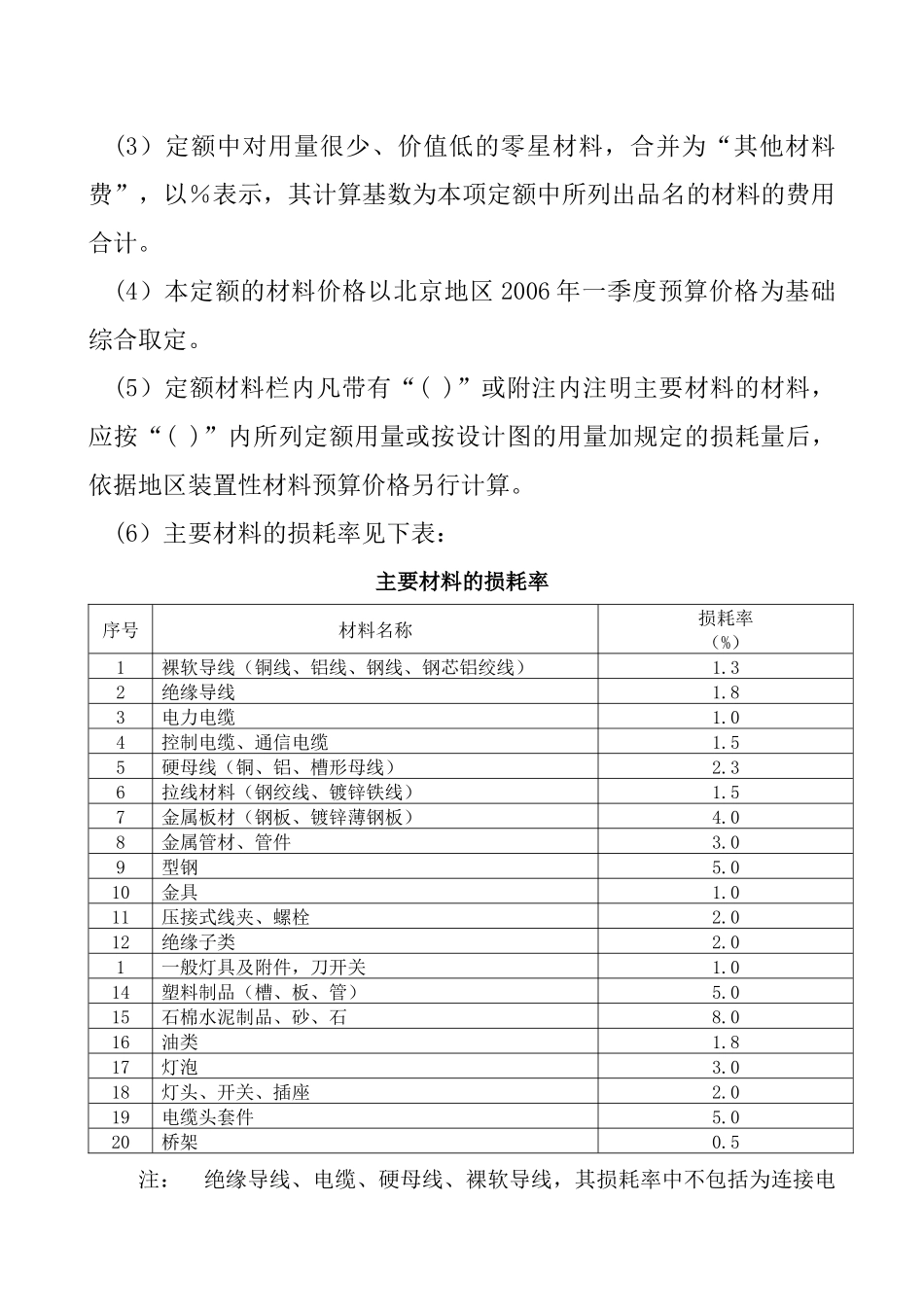

4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、
