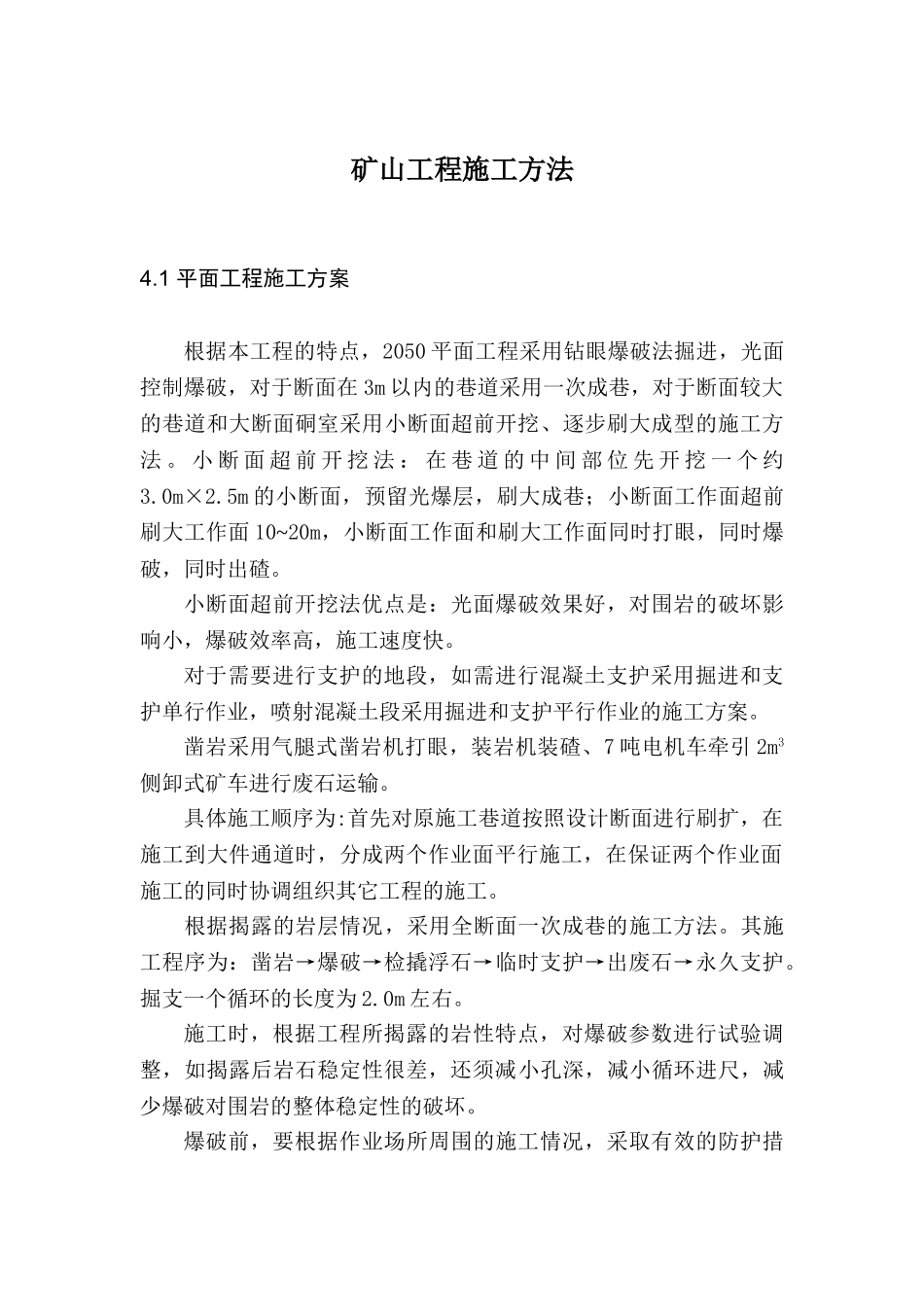

矿山工程施工方法4
1 平面工程施工方案根据本工程的特点,2050 平面工程采用钻眼爆破法掘进,光面控制爆破,对于断面在 3m 以内的巷道采用一次成巷,对于断面较大的巷道和大断面硐室采用小断面超前开挖、逐步刷大成型的施工方法
小 断 面 超 前 开 挖 法 : 在 巷 道 的 中 间 部 位 先 开 挖 一 个 约3
5m 的小断面,预留光爆层,刷大成巷;小断面工作面超前刷大工作面 10~20m,小断面工作面和刷大工作面同时打眼,同时爆破,同时出碴
小断面超前开挖法优点是:光面爆破效果好,对围岩的破坏影响小,爆破效率高,施工速度快
对于需要进行支护的地段,如需进行混凝土支护采用掘进和支护单行作业,喷射混凝土段采用掘进和支护平行作业的施工方案
凿岩采用气腿式凿岩机打眼,装岩机装碴、7 吨电机车牵引 2m3侧卸式矿车进行废石运输
具体施工顺序为:首先对原施工巷道按照设计断面进行刷扩,在施工到大件通道时,分成两个作业面平行施工,在保证两个作业面施工的同时协调组织其它工程的施工
根据揭露的岩层情况,采用全断面一次成巷的施工方法
其施工程序为:凿岩→爆破→检撬浮石→临时支护→出废石→永久支护
掘支一个循环的长度为 2
施工时,根据工程所揭露的岩性特点,对爆破参数进行试验调整,如揭露后岩石稳定性很差,还须减小孔深,减小循环进尺,减少爆破对围岩的整体稳定性的破坏
爆破前,要根据作业场所周围的施工情况,采取有效的防护措施,做好警戒,防止爆破飞石伤害人员,砸坏工业场地上的设备设施

2 支护根据设计图纸,平面工程采用 250~300mm 素混凝土进行支护
混凝土支护与掘进施工单行作业
混凝土搅拌站设在井口附近,出车侧方向,由 2 台 JS350 搅拌机和上料装置组成
砂石料上料采用人工进行
模板采用土建标准金属模板,钢管支架
变断面部分用 5cm 木板作为模板,
