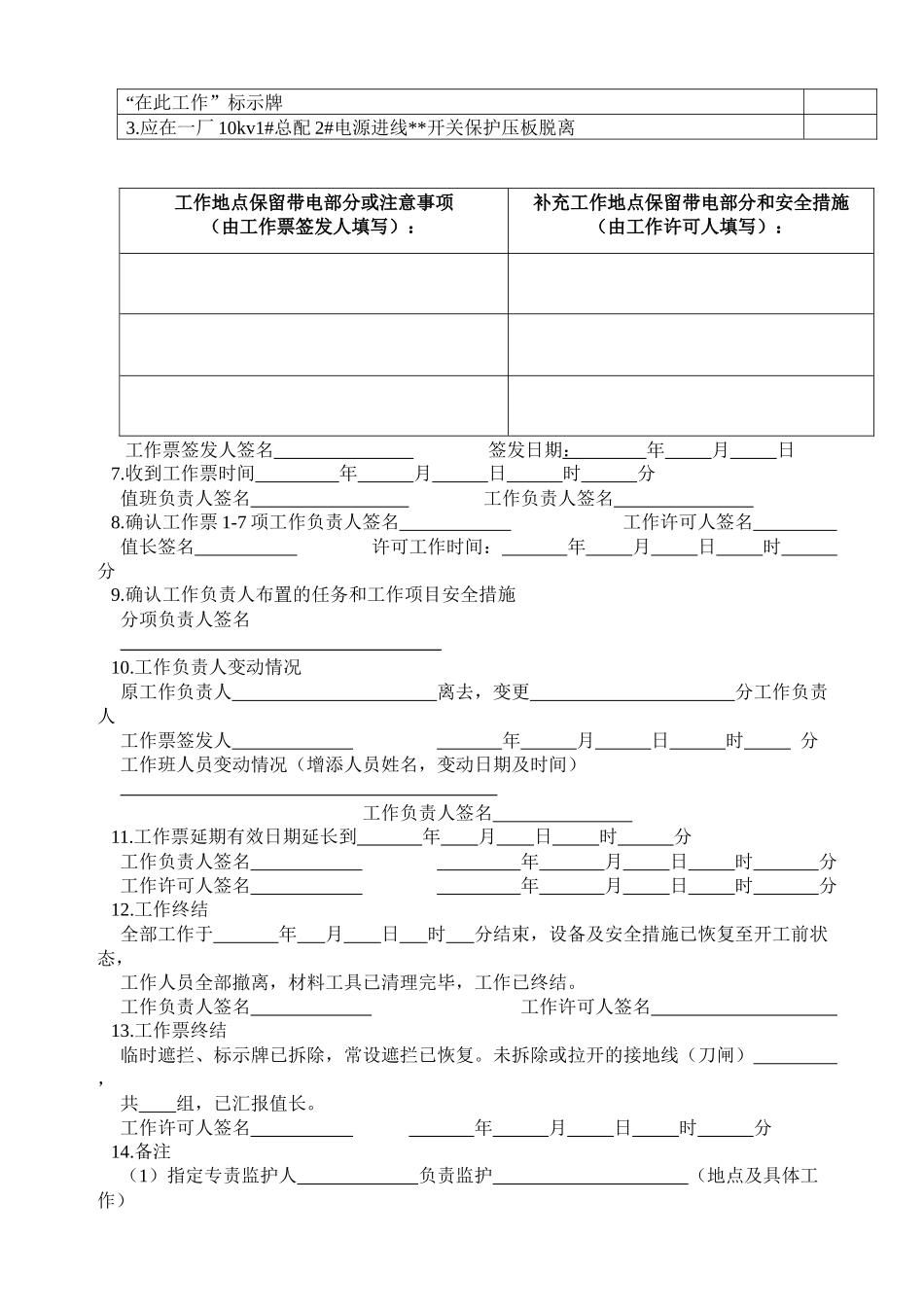

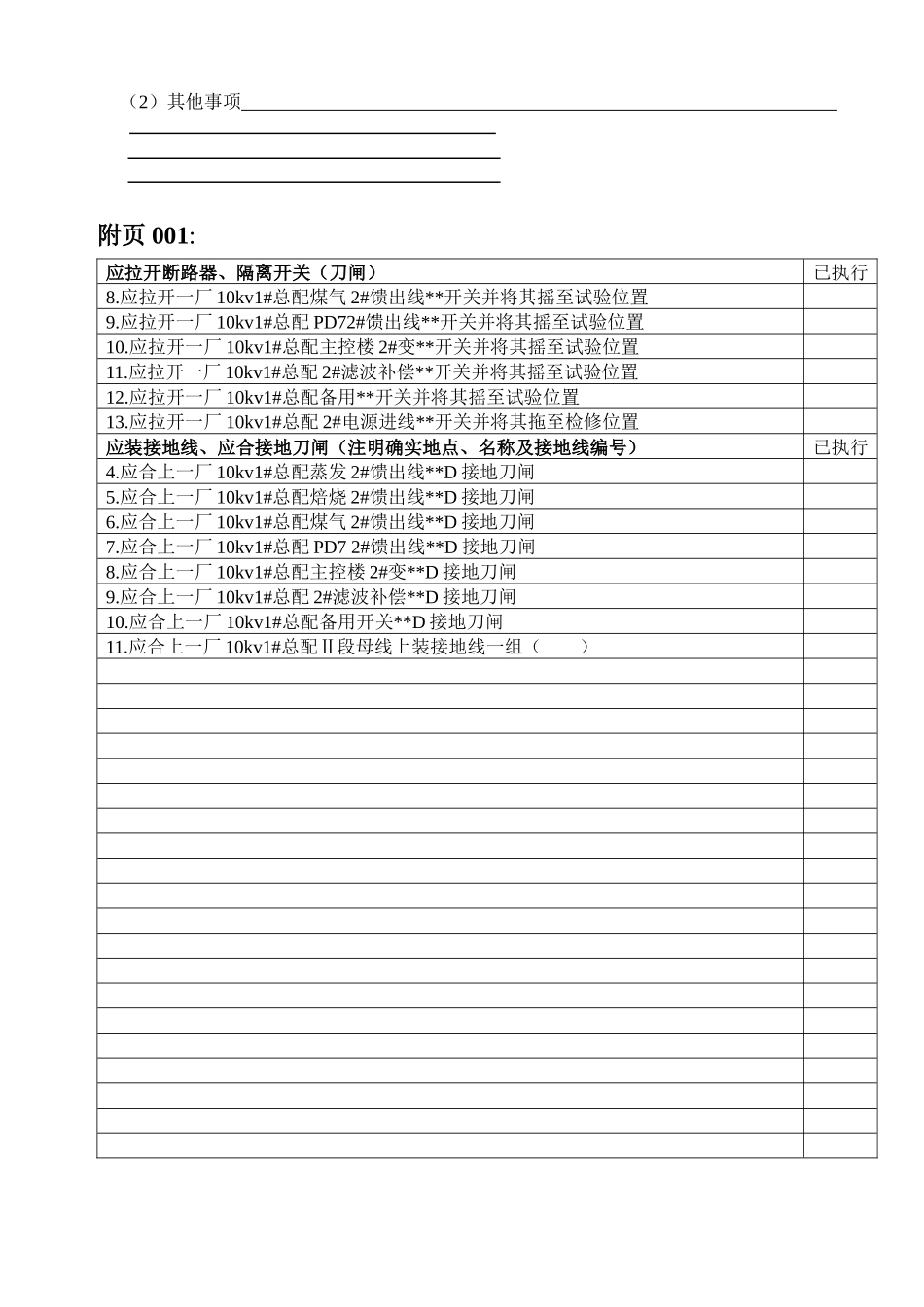

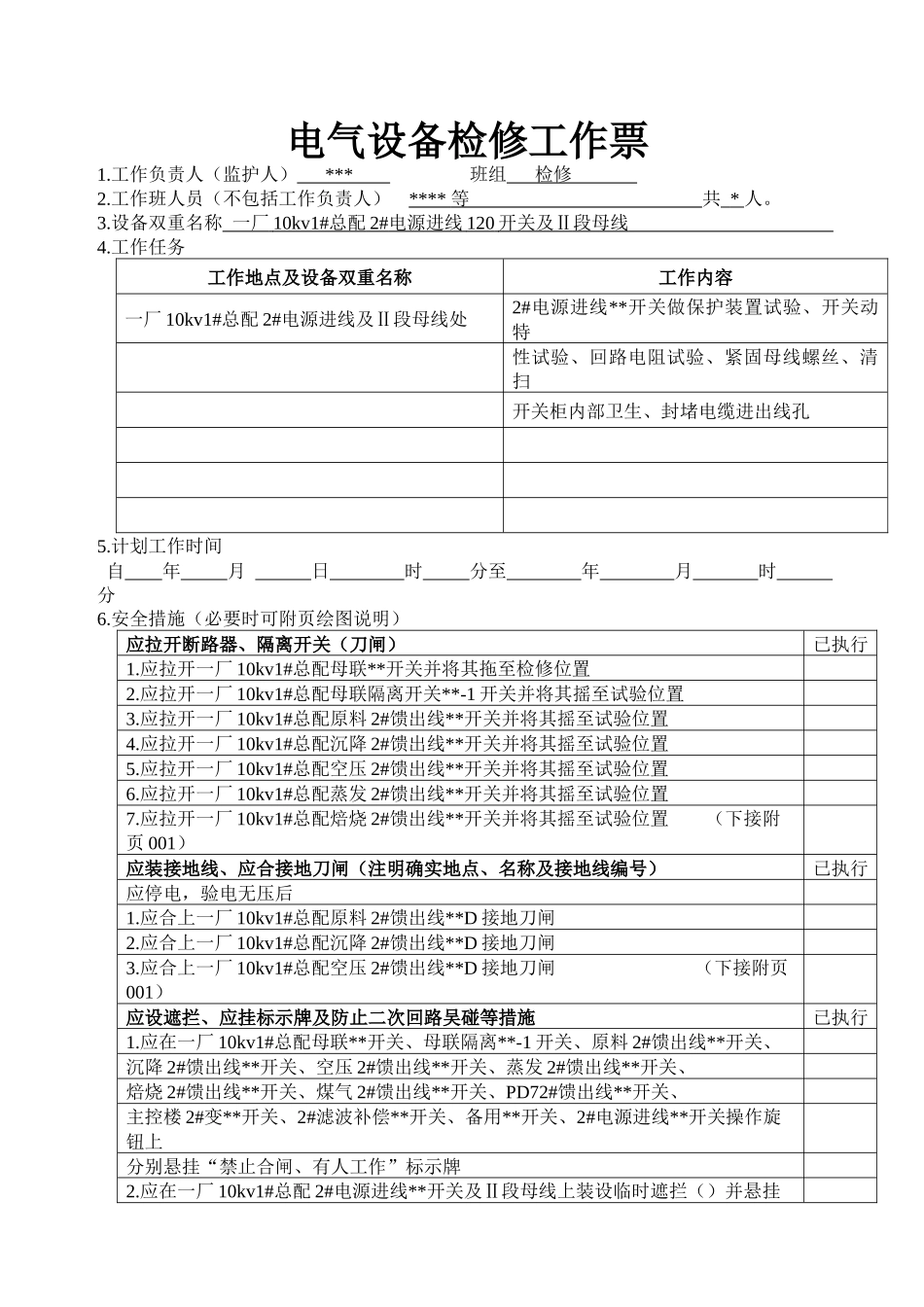

电气设备检修工作票1.工作负责人(监护人) *** 班组 检修 2.工作班人员(不包括工作负责人) **** 等 共 * 人。3.设备双重名称 一厂 10kv1# 总配 2# 电源进线 120 开关及Ⅱ 段母线 4.工作任务工作地点及设备双重名称工作内容一厂 10kv1#总配 2#电源进线及Ⅱ段母线处2#电源进线**开关做保护装置试验、开关动特性试验、回路电阻试验、紧固母线螺丝、清扫开关柜内部卫生、封堵电缆进出线孔5.计划工作时间 自 年 月 日 时 分至 年 月 时 分6.安全措施(必要时可附页绘图说明)应拉开断路器、隔离开关(刀闸)已执行1.应拉开一厂 10kv1#总配母联**开关并将其拖至检修位置2.应拉开一厂 10kv1#总配母联隔离开关**-1 开关并将其摇至试验位置3.应拉开一厂 10kv1#总配原料 2#馈出线**开关并将其摇至试验位置4.应拉开一厂 10kv1#总配沉降 2#馈出线**开关并将其摇至试验位置5.应拉开一厂 10kv1#总配空压 2#馈出线**开关并将其摇至试验位置6.应拉开一厂 10kv1#总配蒸发 2#馈出线**开关并将其摇至试验位置7.应拉开一厂 10kv1#总配焙烧 2#馈出线**开关并将其摇至试验位置 (下接附页 001)应装接地线、应合接地刀闸(注明确实地点、名称及接地线编号)已执行应停电,验电无压后1.应合上一厂 10kv1#总配原料 2#馈出线**D 接地刀闸2.应合上一厂 10kv1#总配沉降 2#馈出线**D 接地刀闸3.应合上一厂 10kv1#总配空压 2#馈出线**D 接地刀闸 (下接附页001)应设遮拦、应挂标示牌及防止二次回路吴碰等措施已执行1.应在一厂 10kv1#总配母联**开关、母联隔离**-1 开关、原料 2#馈出线**开关、沉降 2#馈出线**开关、空压 2#馈出线**开关、蒸发 2#馈出线**开关、焙烧 2#馈出线**开关、煤气 2#馈出线**开关、PD72#馈出线**开关、主控楼 2#变**开关、2#滤波补偿**开关、备用**开关、2#电源进线**开关操作旋钮上分别悬挂“禁止合闸、有人工作”标示牌2.应在一厂 10kv1#总配 2#电源进线**开关及Ⅱ段母线上装设临时遮拦()并悬挂“在此工作”标示牌3.应在一厂 10kv1#总配 2#电源进线**开关保护压板脱离工作地点保留带电部分或注意事项(由工作票签发人填写):补充工作地点保留带电部分和安全措施(由工作许可人填写): 工作票签发人签名 签发日期: 年 月 日 7.收到工作票时间 年 月 日 时 分 值班负责人签名 工作负责人签名 8.确认工作票 1-7 项工作负责人签名 工作许可人签名 值长签...
