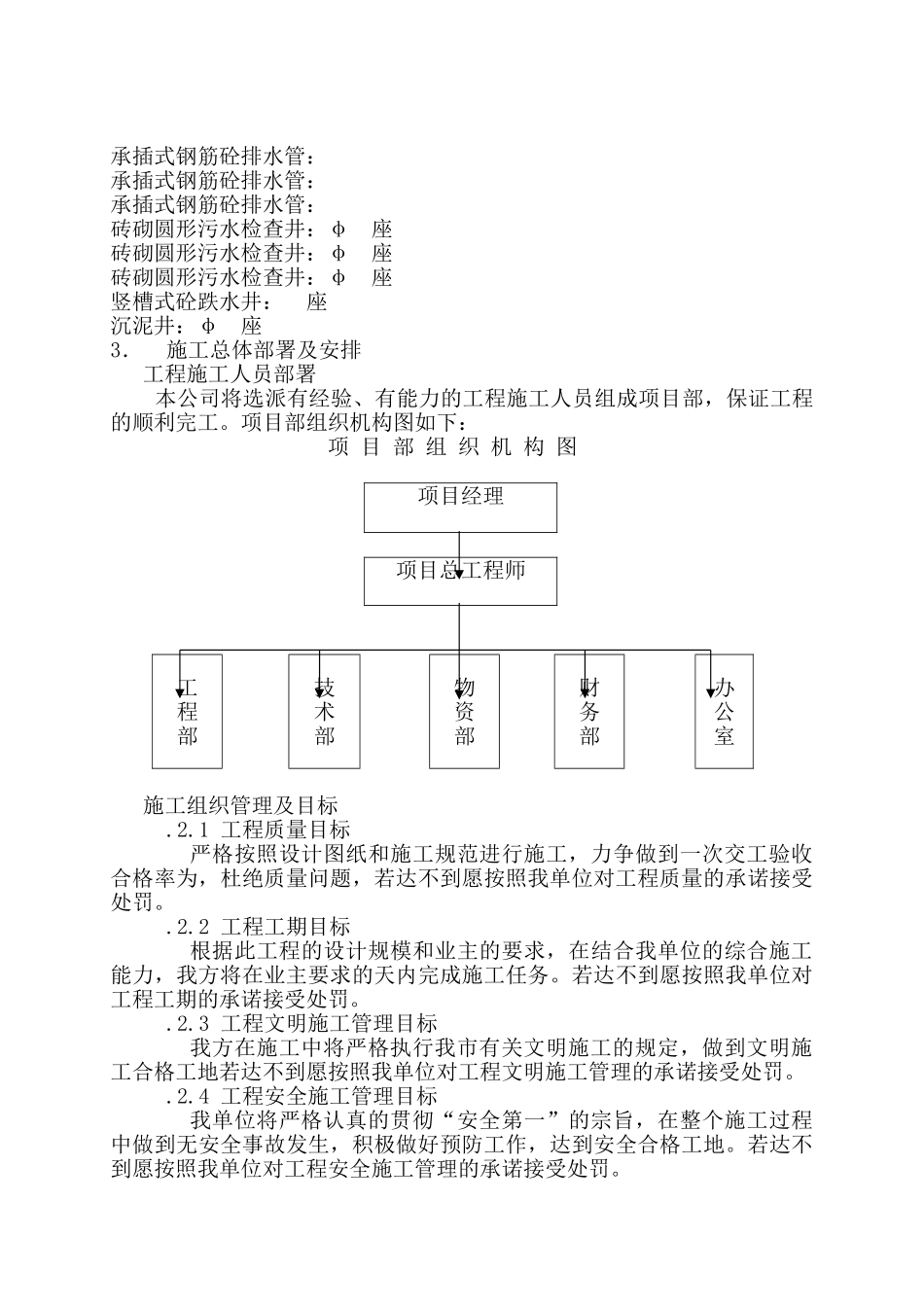

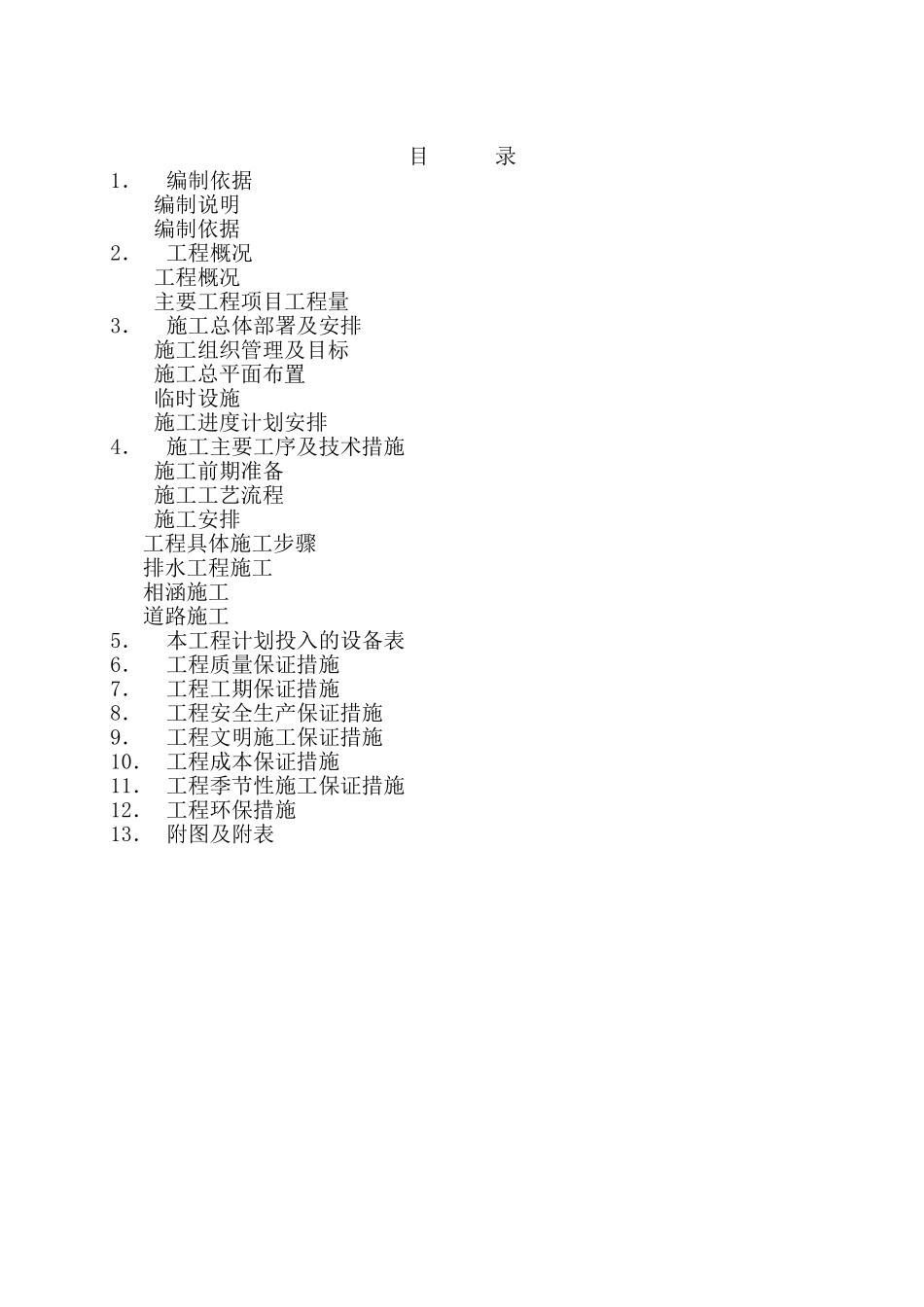

目 录1.编制依据 编制说明 编制依据2.工程概况 工程概况 主要工程项目工程量3.施工总体部署及安排 施工组织管理及目标 施工总平面布置 临时设施 施工进度计划安排4.施工主要工序及技术措施 施工前期准备 施工工艺流程 施工安排 工程具体施工步骤 排水工程施工 相涵施工 道路施工5.本工程计划投入的设备表6.工程质量保证措施7.工程工期保证措施8.工程安全生产保证措施9.工程文明施工保证措施10. 工程成本保证措施11. 工程季节性施工保证措施12. 工程环保措施13. 附图及附表 1.编制依据 编制说明 本施工组织设计是我单位在对南湖新城市政配套工程六标段进行了认真的现场勘察以及在综合各个方面的因素之后进行的全盘部署。在做到安全和质量有所保障的前提下,积极保证施进度,并在施工中严格按照程序执行,努力做好各个方面的协调工作。至始至终贯彻本公司“重质量,保安全,建设一流工程”的宗旨,为业主和广大市民提供满意优质的市政工程项目。 编制依据《南湖新城市政配套工程施工图设计》《南湖新城市政配套工程招标文件》 《南湖新城市政配套工程招标答疑文件》 以及招标文件所示有关本工程的技术标准和规范以及我单位从事类似工程的实际施工经验。2.工程概况 工程概况 南湖新城紧临南湖,场地范围北至机场三路,南抵南湖新城路,西起丁字桥路,东临珞狮南路,总面积公顷。依据城市总体规划,未来的南湖新城将是一个环境宜人、交通便利的居住新区。城市快速路珞狮南路、主干道丁字桥路沿场地东西两侧通过,与南北向次干道石牌岭路、出版城路、东西向次干道机场三路、武梁路以及支路机场四路、南湖新城路共同组成新城内棋盘式路网。路网内道口间距为米,路网密度为 5.42km。场地范围内现状为大片的鱼塘和藕塘,尚未开发建设。本工程道路软弱地基处理起点与南湖新城路连接,止点与机场三路连接。次路段沿线地质差异较大,根据不同的地质条件分别采用抛石挤淤、粉喷桩和清淤换填处理。 主要工程项目工程量 填方: 车行道: 人行道: 2钢筋砼圆管: 钢筋砼圆管: 钢筋砼圆管: 砖砌圆形雨水检查井:φ 座砖砌圆形雨水检查井:φ 座矩形直线雨水检查井: 座砼箱涵:× 结合箱: 座沉泥井:φ 座箱涵进水口: 座承插式钢筋砼排水管: 承插式钢筋砼排水管: 承插式钢筋砼排水管: 承插式钢筋砼排水管: 承插式钢筋砼排水管: 砖砌圆形污水检查井:φ 座砖砌圆形污水检查井:φ 座砖...
