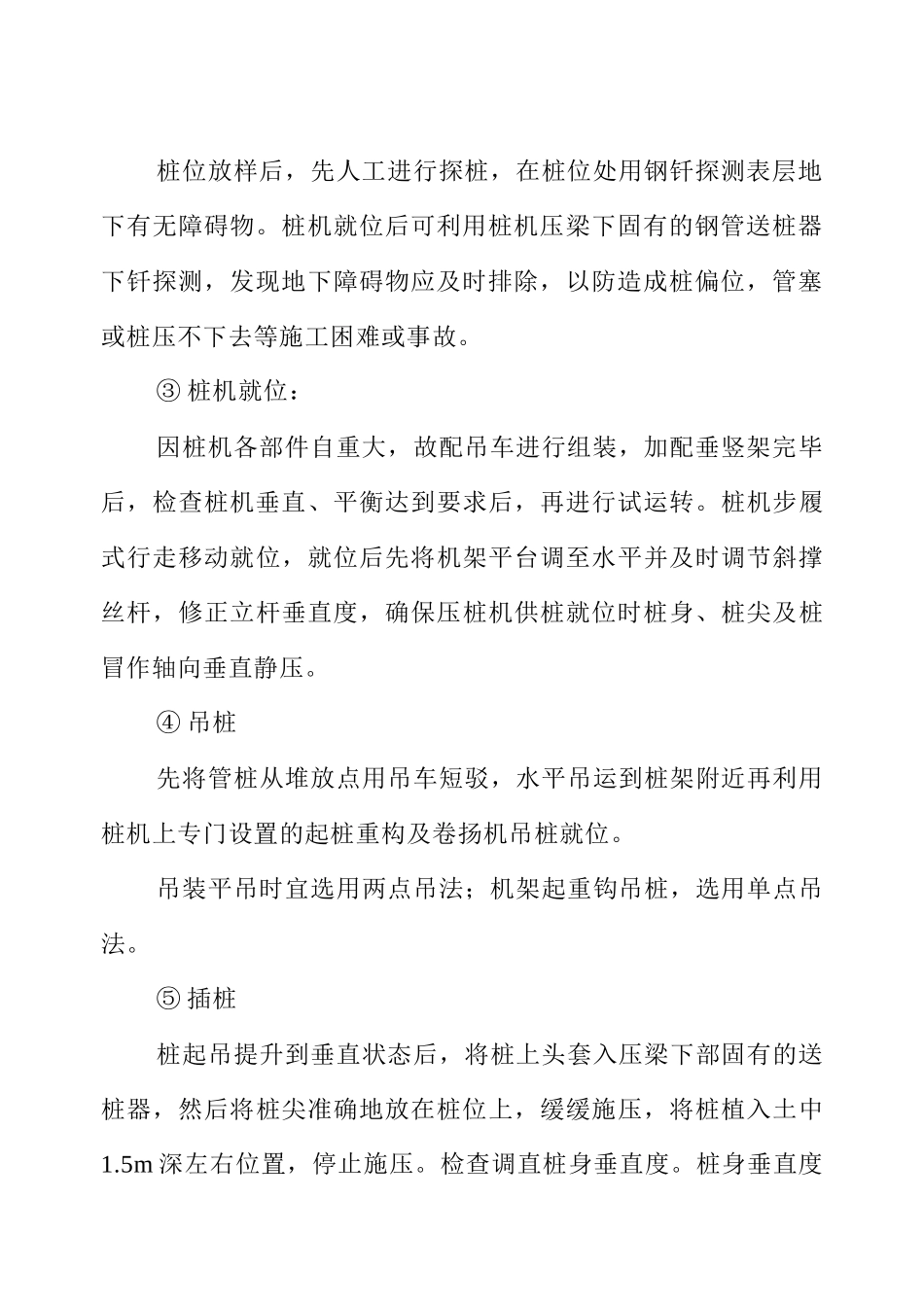

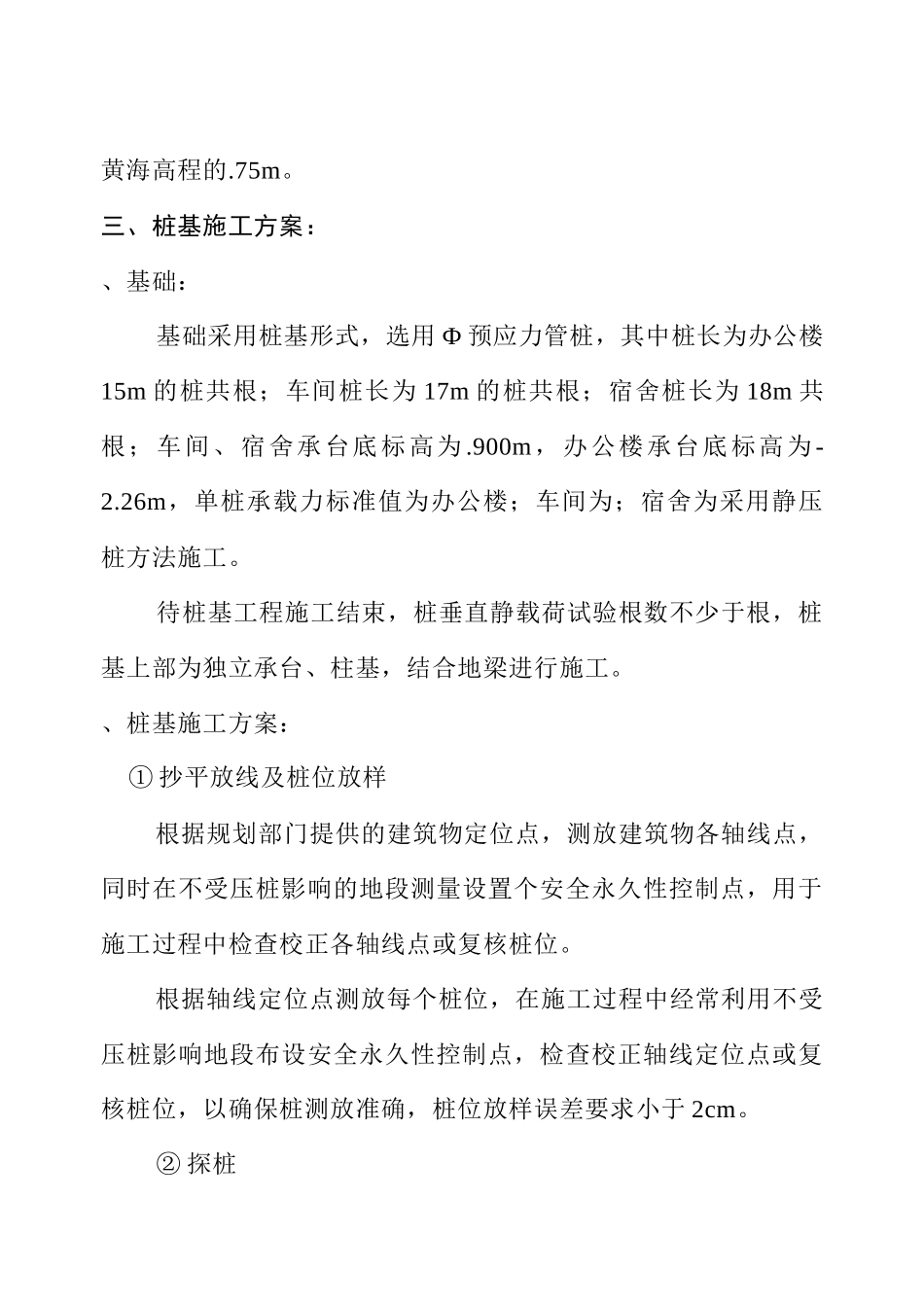

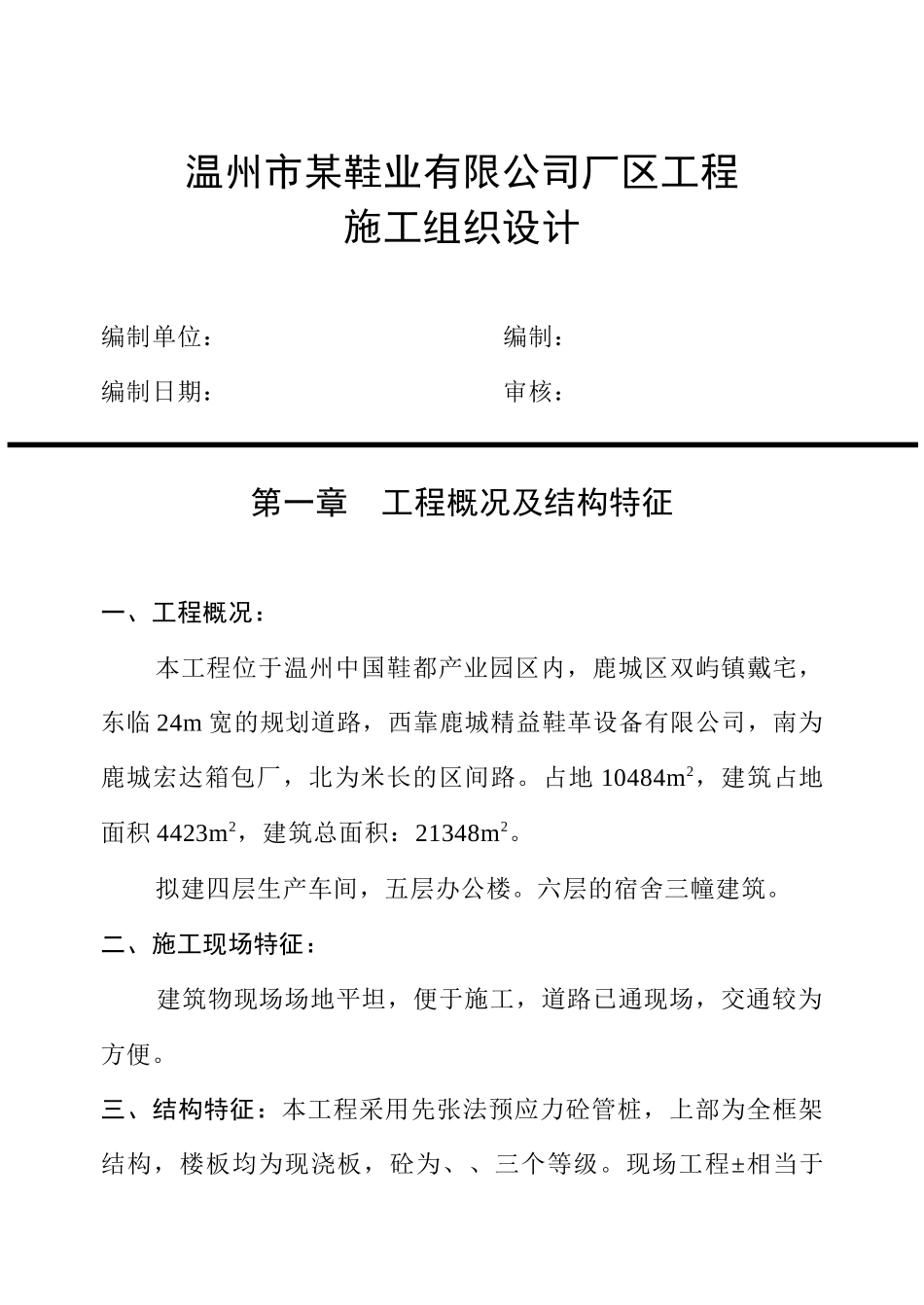

温州市某鞋业有限公司厂区工程施工组织设计编制单位: 编制: 编制日期: 审核:第一章 工程概况及结构特征一、工程概况:本工程位于温州中国鞋都产业园区内,鹿城区双屿镇戴宅,东临 24m 宽的规划道路,西靠鹿城精益鞋革设备有限公司,南为鹿城宏达箱包厂,北为米长的区间路。占地 10484m2,建筑占地面积 4423m2,建筑总面积:21348m2。拟建四层生产车间,五层办公楼。六层的宿舍三幢建筑。二、施工现场特征:建筑物现场场地平坦,便于施工,道路已通现场,交通较为方便。三、结构特征:本工程采用先张法预应力砼管桩,上部为全框架结构,楼板均为现浇板,砼为、、三个等级。现场工程±相当于黄海高程的.75m。三、桩基施工方案:、基础:基础采用桩基形式,选用 Ф 预应力管桩,其中桩长为办公楼15m 的桩共根;车间桩长为 17m 的桩共根;宿舍桩长为 18m 共根;车间、宿舍承台底标高为 .900m,办公楼承台底标高为 -2.26m,单桩承载力标准值为办公楼;车间为;宿舍为采用静压桩方法施工。待桩基工程施工结束,桩垂直静载荷试验根数不少于根,桩基上部为独立承台、柱基,结合地梁进行施工。、桩基施工方案: ① 抄平放线及桩位放样根据规划部门提供的建筑物定位点,测放建筑物各轴线点,同时在不受压桩影响的地段测量设置个安全永久性控制点,用于施工过程中检查校正各轴线点或复核桩位。根据轴线定位点测放每个桩位,在施工过程中经常利用不受压桩影响地段布设安全永久性控制点,检查校正轴线定位点或复核桩位,以确保桩测放准确,桩位放样误差要求小于 2cm。② 探桩桩位放样后,先人工进行探桩,在桩位处用钢钎探测表层地下有无障碍物。桩机就位后可利用桩机压梁下固有的钢管送桩器下钎探测,发现地下障碍物应及时排除,以防造成桩偏位,管塞或桩压不下去等施工困难或事故。③ 桩机就位:因桩机各部件自重大,故配吊车进行组装,加配垂竖架完毕后,检查桩机垂直、平衡达到要求后,再进行试运转。桩机步履式行走移动就位,就位后先将机架平台调至水平并及时调节斜撑丝杆,修正立杆垂直度,确保压桩机供桩就位时桩身、桩尖及桩冒作轴向垂直静压。④ 吊桩先将管桩从堆放点用吊车短驳,水平吊运到桩架附近再利用桩机上专门设置的起桩重构及卷扬机吊桩就位。吊装平吊时宜选用两点吊法;机架起重钩吊桩,选用单点吊法。⑤ 插桩桩起吊提升到垂直状态后,将桩上头套入压梁下部固有的送桩器,然后将桩尖准确地放在桩位上,缓缓施压...
