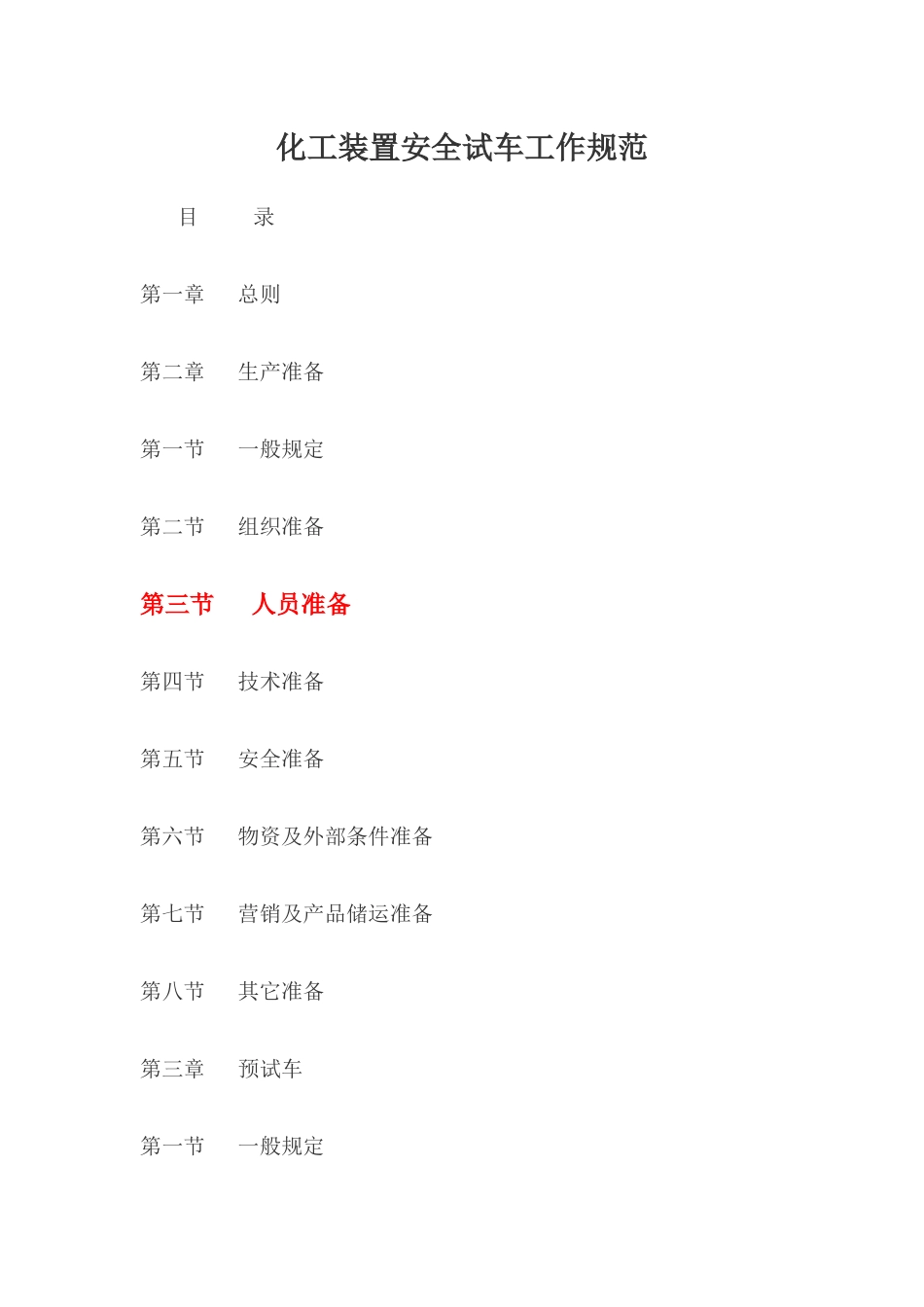

化工装置安全试车工作规范目 录第一章 总则第二章 生产准备第一节 一般规定第二节 组织准备第三节 人员准备第四节 技术准备第五节 安全准备第六节 物资及外部条件准备第七节 营销及产品储运准备第八节 其它准备第三章 预试车第一节 一般规定第二节 单机试车第三节 工程中间交接第四节 联动试车第四章 化工投料试车第一节 试车条件第二节 试车方案及标准第三节 倒开车第四节 试车队伍第五章 停车第一节 常规停车第二节 紧急停车第六章 生产考核第一节 试车总结第二节 稳定运行考验第三节 生产考核 第一章 总 则第一条 为规范和指导化工装置的试车工作,保证化工装置顺利开车和安全、稳定、连续运转,实现合理工期,达到设计规定的各项技术经济指标,制定本规范。第二条 山东省行政区域内新建、改建、扩建化工装置的试车工作应遵守本规范;小型化工装置执行本规范时,可在确保安全的前提下适当简化有关的试车程序和内容要求。长周期停车、安全条件发生变化的在役化工装置的开车工作,应参照本规范的有关规定执行;医药、轻工、冶金、建材等企业涉及危险化学品生产、储存和使用的装置的试车工作,可参照本规范的有关规定执行。成套引进化工装置可按该装置合同规定的试车标准执行,但不得低于本规范的要求。第三条 化工装置试车分为四个阶段,即试车前的生产准备阶段、预试车阶段、化工投料试车阶段、生产考核阶段。从预试车开始,每个阶段必须符合规定的条件、程序和标准要求,方可进入下一个阶段。第四条 化工装置试车及各项生产准备工作必须坚持“安全第一,预防为主”的方针,安全工作必须贯穿试车的全过程。第五条 化工装置试车工作应遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,力求一次成功。第六条 建设(生产)单位,应负责化工工程项目建设期间的资金筹集、组织建设或检维修、生产准备、试车、生产考核等各项工作。除合同另有规定外,化工投料试车的组织和指挥、生产考核工作的组织必须由建设(生产)单位负责。第七条 化工装置试车前,建设(生产)单位应将试车日期、内容、采取的安全措施等事项书面报告当地安监部门;属于危险化学品建设项目的,应按《危险化学品建设项目安全许可实施办法》(国家安监总局令第 8 号)规定,编制试生产(使用)方案并报安监部门备案。第二章 生产准备第一节 一般规定第八条 生产准备的...
