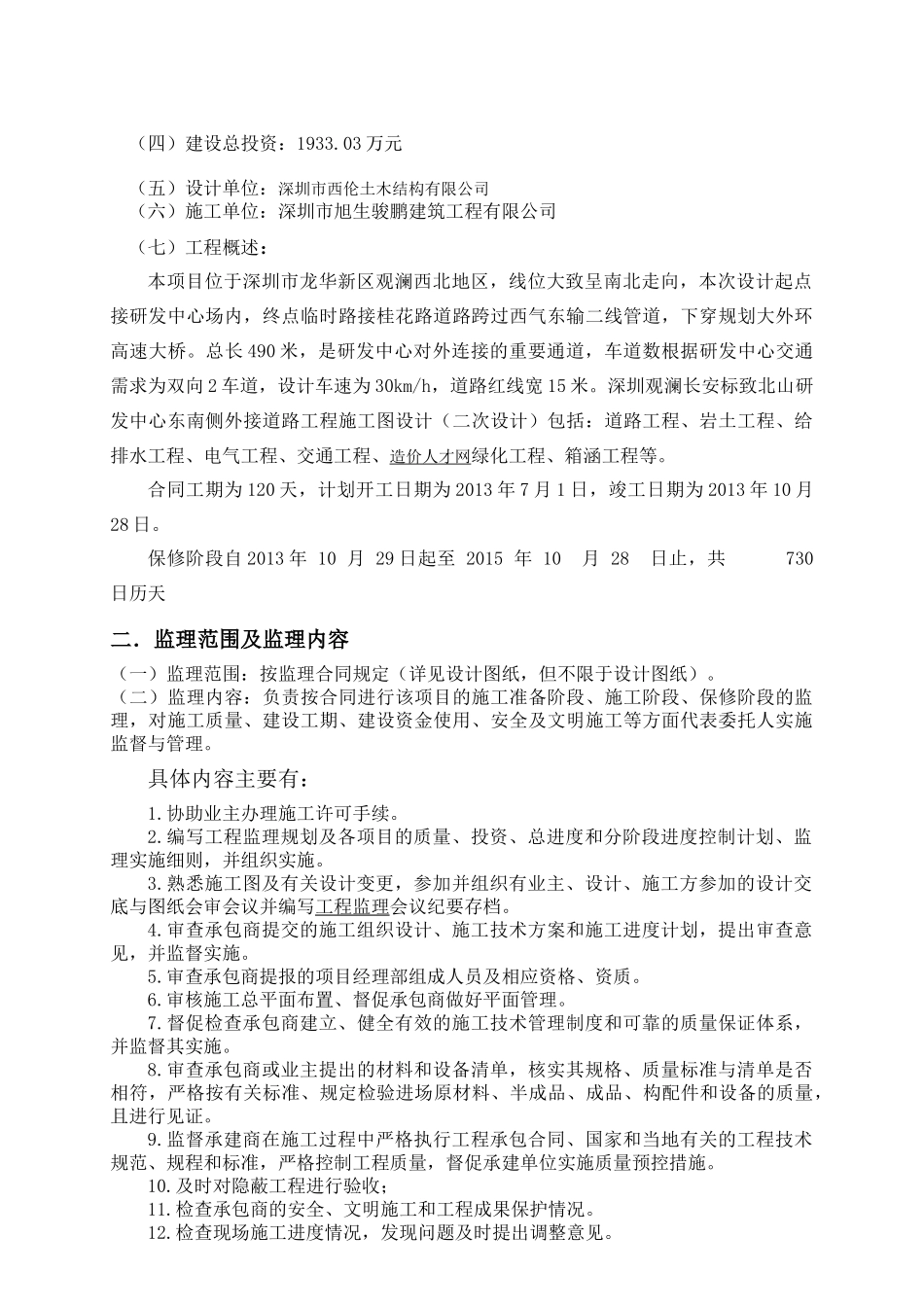

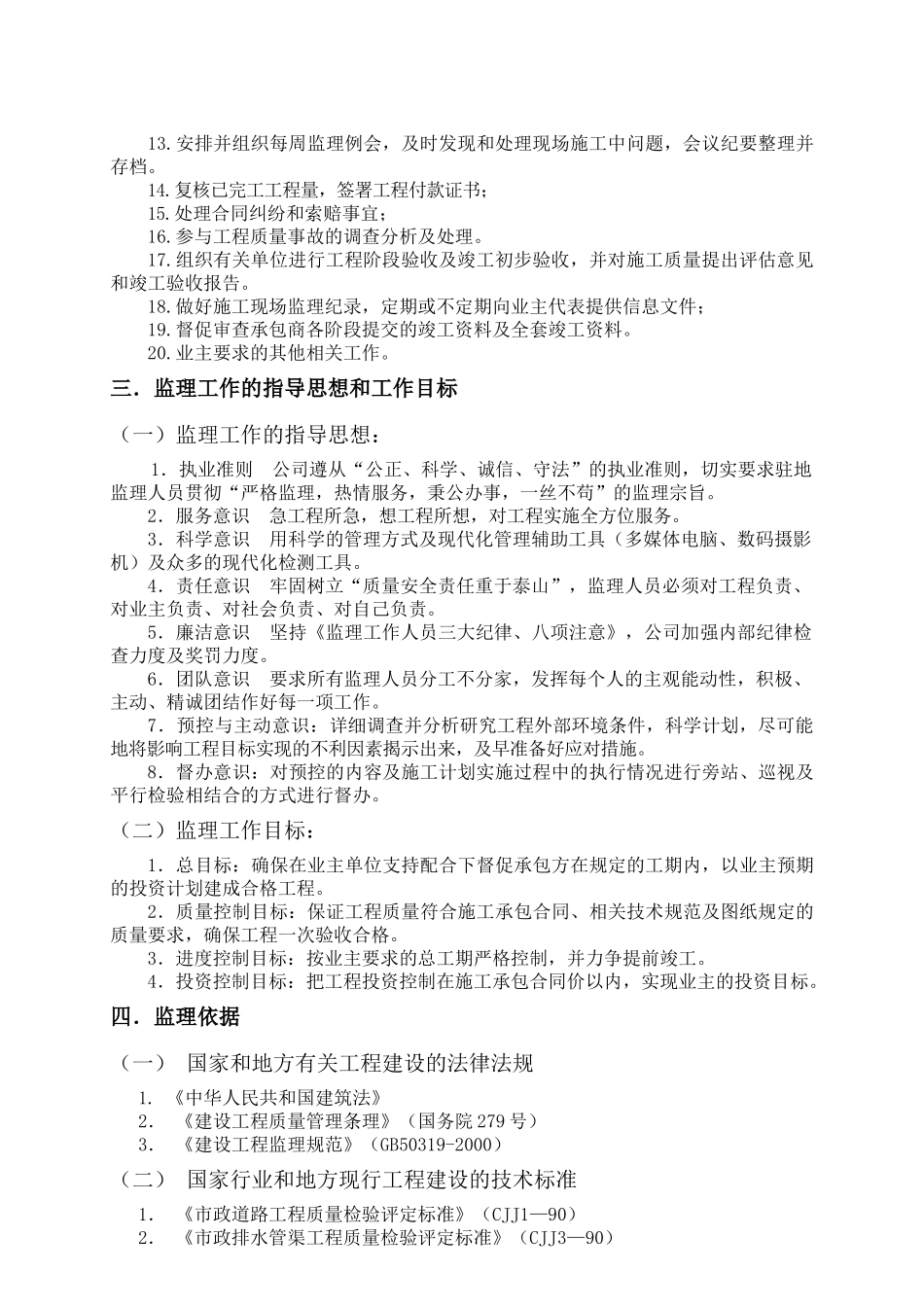

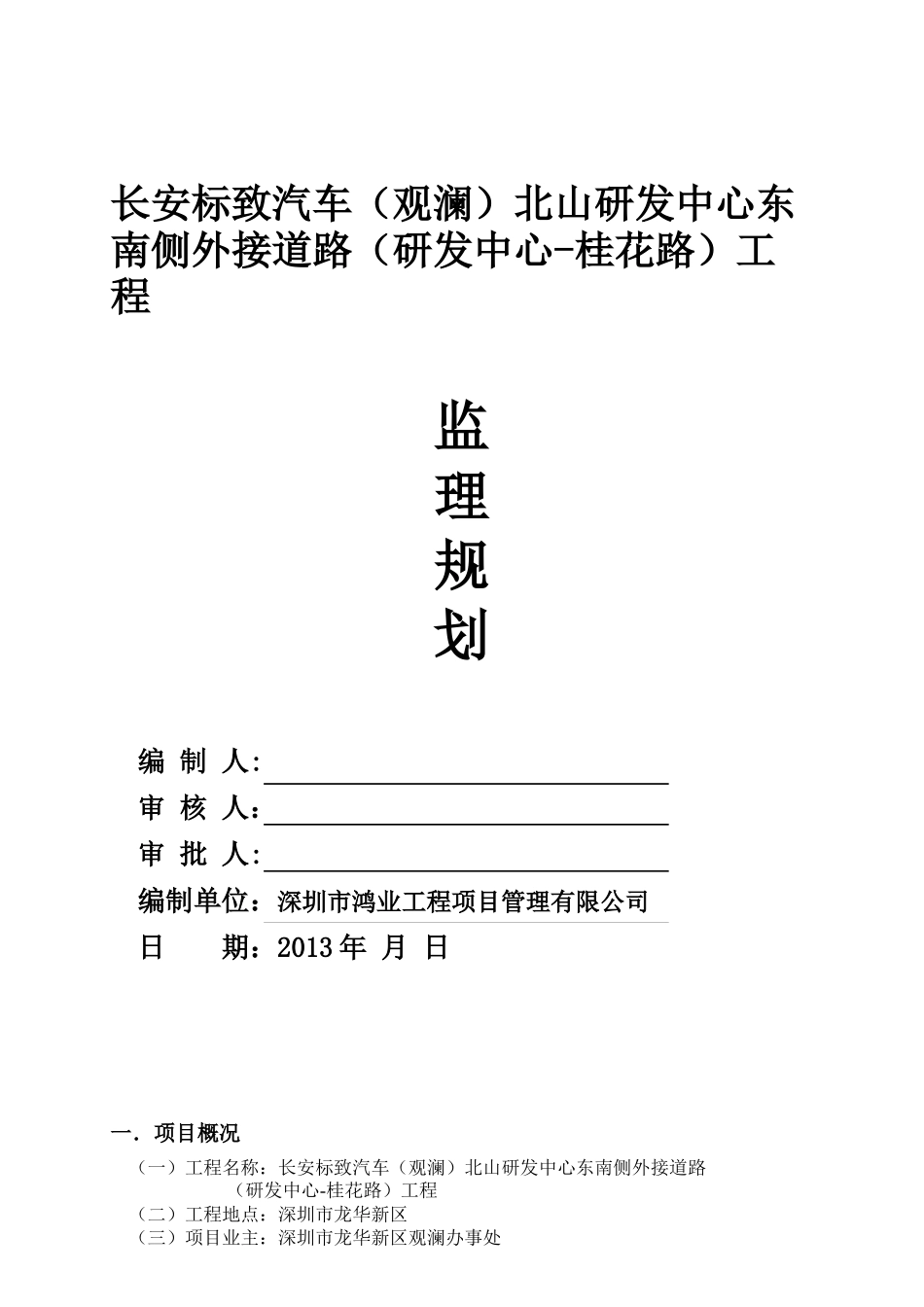

长安标致汽车(观澜)北山研发中心东南侧外接道路(研发中心-桂花路)工程监理规划编 制 人:审 核 人:审 批 人:编制单位:深圳市鸿业工程项目管理有限公司日 期:2013 年 月 日一.项目概况(一)工程名称:长安标致汽车(观澜)北山研发中心东南侧外接道路 (研发中心-桂花路)工程 (二)工程地点:深圳市龙华新区(三)项目业主:深圳市龙华新区观澜办事处 (四)建设总投资:1933.03 万元(五)设计单位:深圳市西伦土木结构有限公司(六)施工单位:深圳市旭生骏鹏建筑工程有限公司(七)工程概述:本项目位于深圳市龙华新区观澜西北地区,线位大致呈南北走向,本次设计起点接研发中心场内,终点临时路接桂花路道路跨过西气东输二线管道,下穿规划大外环高速大桥。总长 490 米,是研发中心对外连接的重要通道,车道数根据研发中心交通需求为双向 2 车道,设计车速为 30km/h,道路红线宽 15 米。深圳观澜长安标致北山研发中心东南侧外接道路工程施工图设计(二次设计)包括:道路工程、岩土工程、给排水工程、电气工程、交通工程、造价人才网绿化工程、箱涵工程等。合同工期为 120 天,计划开工日期为 2013 年 7 月 1 日,竣工日期为 2013 年 10 月28 日。保修阶段自 2013 年 10 月 29 日起至 2015 年 10 月 28 日止,共 730日历天二.监理范围及监理内容(一)监理范围:按监理合同规定(详见设计图纸,但不限于设计图纸)。(二)监理内容:负责按合同进行该项目的施工准备阶段、施工阶段、保修阶段的监理,对施工质量、建设工期、建设资金使用、安全及文明施工等方面代表委托人实施监督与管理。具体内容主要有:1.协助业主办理施工许可手续。2.编写工程监理规划及各项目的质量、投资、总进度和分阶段进度控制计划、监理实施细则,并组织实施。3.熟悉施工图及有关设计变更,参加并组织有业主、设计、施工方参加的设计交底与图纸会审会议并编写工程监理会议纪要存档。4.审查承包商提交的施工组织设计、施工技术方案和施工进度计划,提出审查意见,并监督实施。5.审查承包商提报的项目经理部组成人员及相应资格、资质。6.审核施工总平面布置、督促承包商做好平面管理。7.督促检查承包商建立、健全有效的施工技术管理制度和可靠的质量保证体系,并监督其实施。8.审查承包商或业主提出的材料和设备清单,核实其规格、质量标准与清单是否相符,严格按有关标准、规定检验进场原材料、半成品、成品...
