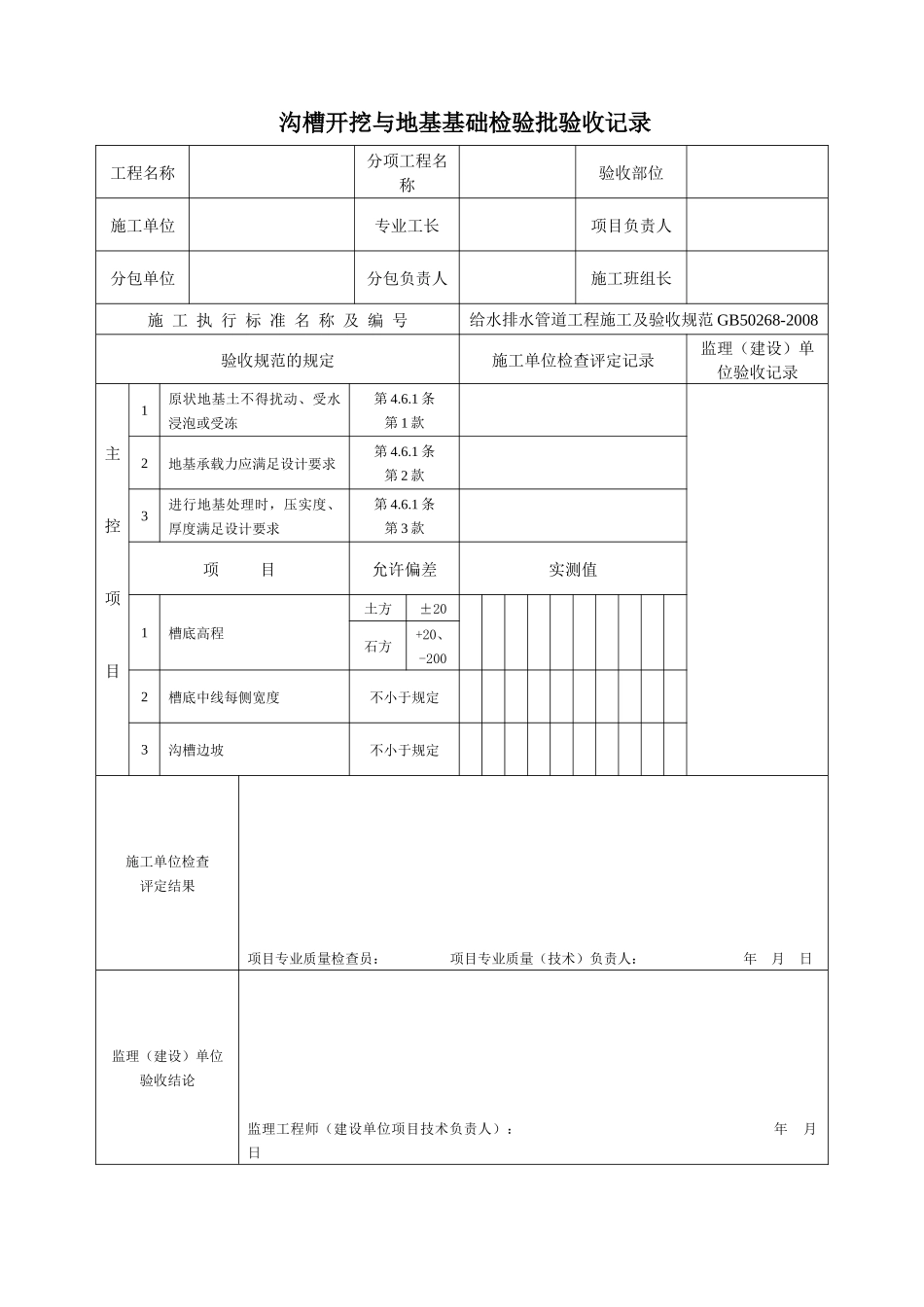

沟槽开挖与地基基础检验批验收记录工程名称分项工程名称验收部位施工单位专业工长项目负责人分包单位分包负责人施工班组长施 工 执 行 标 准 名 称 及 编 号给水排水管道工程施工及验收规范 GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1原状地基土不得扰动、受水浸泡或受冻第 4
1 条第 1 款2地基承载力应满足设计要求第 4
1 条第 2 款3进行地基处理时,压实度、厚度满足设计要求第 4

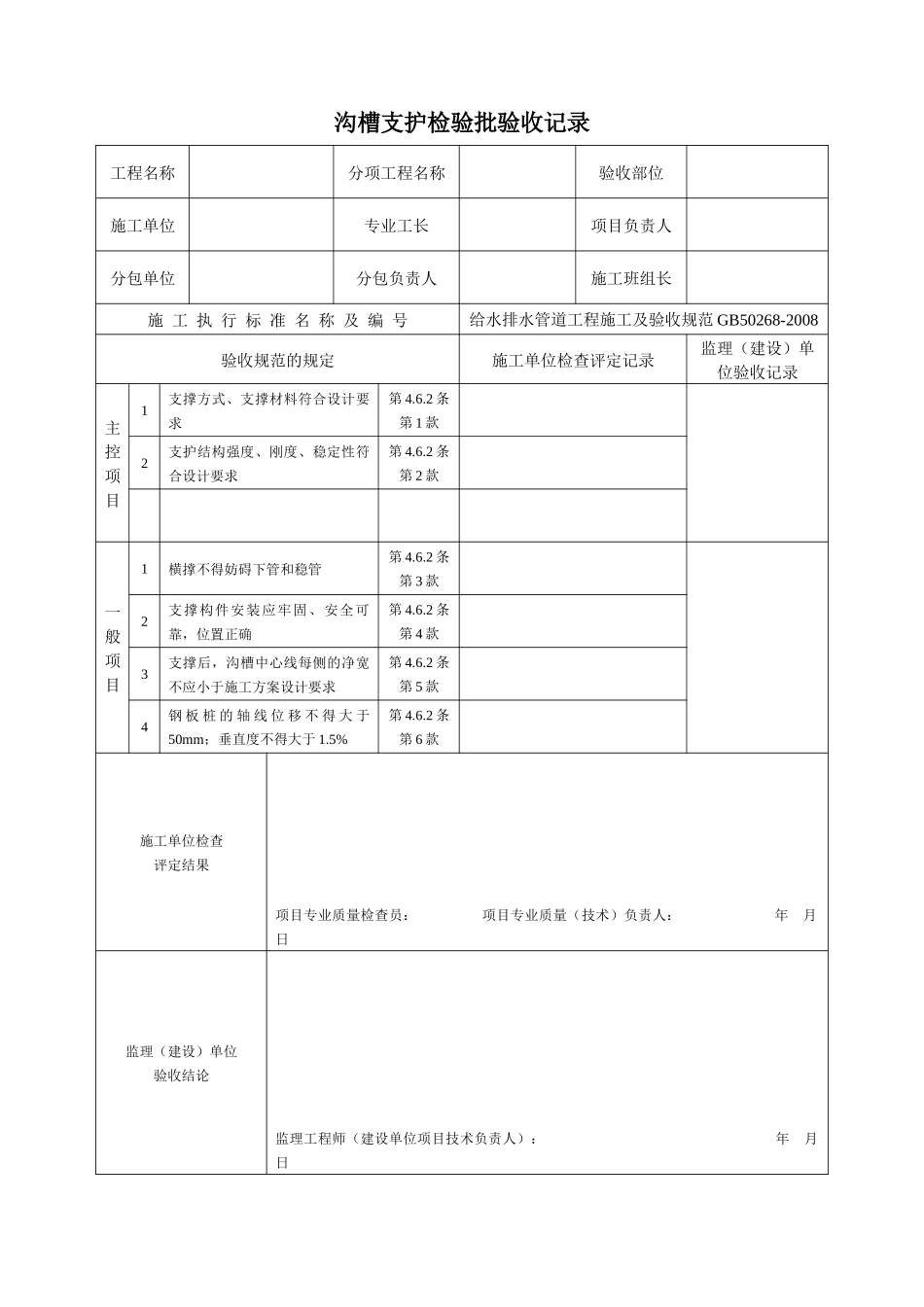

1 条第 3 款项 目允许偏差实测值1槽底高程土方±20石方+20、-2002槽底中线每侧宽度不小于规定3沟槽边坡不小于规定施工单位检查评定结果项目专业质量检查员: 项目专业质量(技术)负责人: 年 月 日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人): 年 月 日沟槽支护检验批验收记录工程名称分项工程名称验收部位施工单位专业工长项目负责人分包单位分包负责人施工班组长施 工 执 行 标 准 名 称 及 编 号给水排水管道工程施工及验收规范 GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1支撑方式、支撑材料符合设计要求第 4
2 条第 1 款2支护结构强度、刚度、稳定性符合设计要求第 4
2 条第 2 款一般项目1横撑不得妨碍下管和稳管第 4
2 条第 3 款2支撑构件安装应牢固、安全可靠,位置正确第 4
2 条第 4 款3支撑后,沟槽中心线每侧的净宽不应小于施工方案设计要求第 4
2 条第 5 款4钢 板 桩 的 轴 线 位 移 不 得 大 于50mm;垂直度不得大于 1
2 条第 6 款施工单位检查评定结果项目专业质量检查员: 项目专业质量(技术)负责人: 年 月 日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人): 年 月
