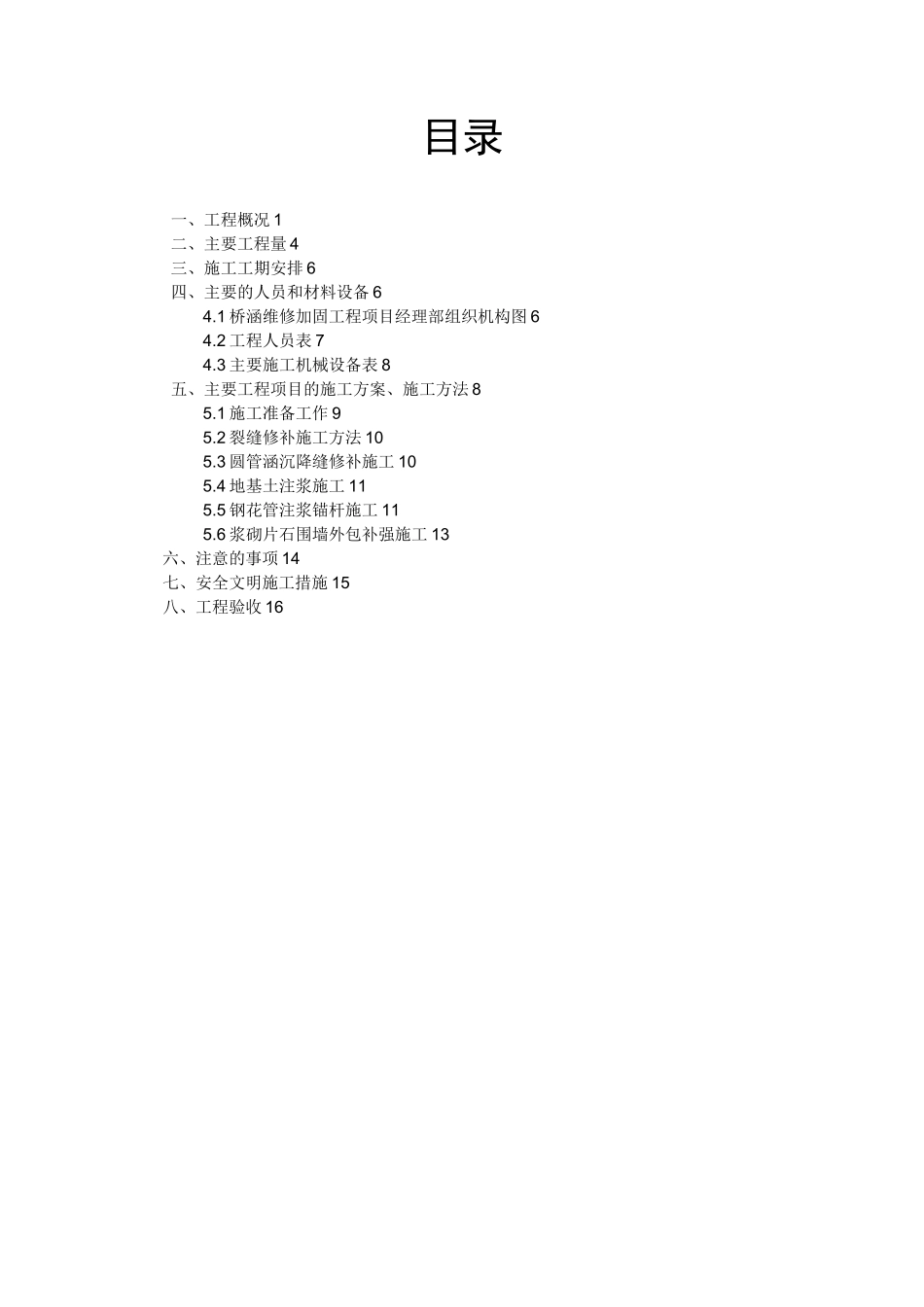

目录一、工程概况 1二、主要工程量 4三、施工工期安排 6四、主要的人员和材料设备 64
1 桥涵维修加固工程项目经理部组织机构图 64
2 工程人员表 74
3 主要施工机械设备表 8五、主要工程项目的施工方案、施工方法 85
1 施工准备工作 95
2 裂缝修补施工方法 105
3 圆管涵沉降缝修补施工 105
4 地基土注浆施工 115
5 钢花管注浆锚杆施工 115

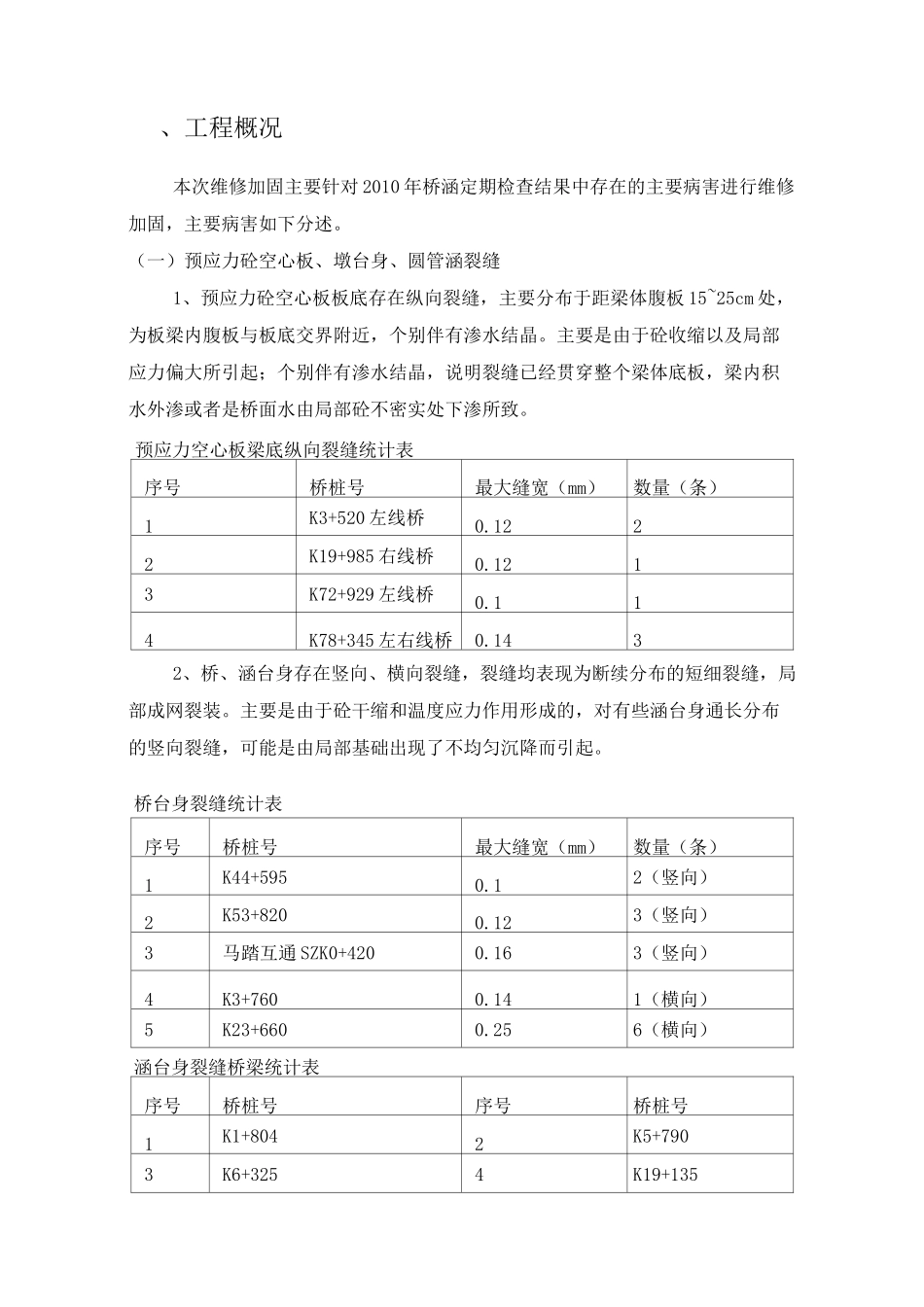

6 浆砌片石围墙外包补强施工 13六、注意的事项 14七、安全文明施工措施 15八、工程验收 16、工程概况本次维修加固主要针对 2010 年桥涵定期检查结果中存在的主要病害进行维修加固,主要病害如下分述
(一)预应力砼空心板、墩台身、圆管涵裂缝1、预应力砼空心板板底存在纵向裂缝,主要分布于距梁体腹板 15~25cm 处,为板梁内腹板与板底交界附近,个别伴有渗水结晶
主要是由于砼收缩以及局部应力偏大所引起;个别伴有渗水结晶,说明裂缝已经贯穿整个梁体底板,梁内积水外渗或者是桥面水由局部砼不密实处下渗所致
预应力空心板梁底纵向裂缝统计表序号桥桩号最大缝宽(mm)数量(条)1K3+520 左线桥0
1222K19+985 右线桥0
1213K72+929 左线桥0
114K78+345 左右线桥0
1432、桥、涵台身存在竖向、横向裂缝,裂缝均表现为断续分布的短细裂缝,局部成网裂装
主要是由于砼干缩和温度应力作用形成的,对有些涵台身通长分布的竖向裂缝,可能是由局部基础出现了不均匀沉降而引起
桥台身裂缝统计表序号桥桩号最大缝宽(mm)数量(条)1K44+5950
12(竖向)2K53+8200
123(竖向)3马踏互通 SZK0+4200
163(竖向)4K3+7600
141(横向)5K23+6600

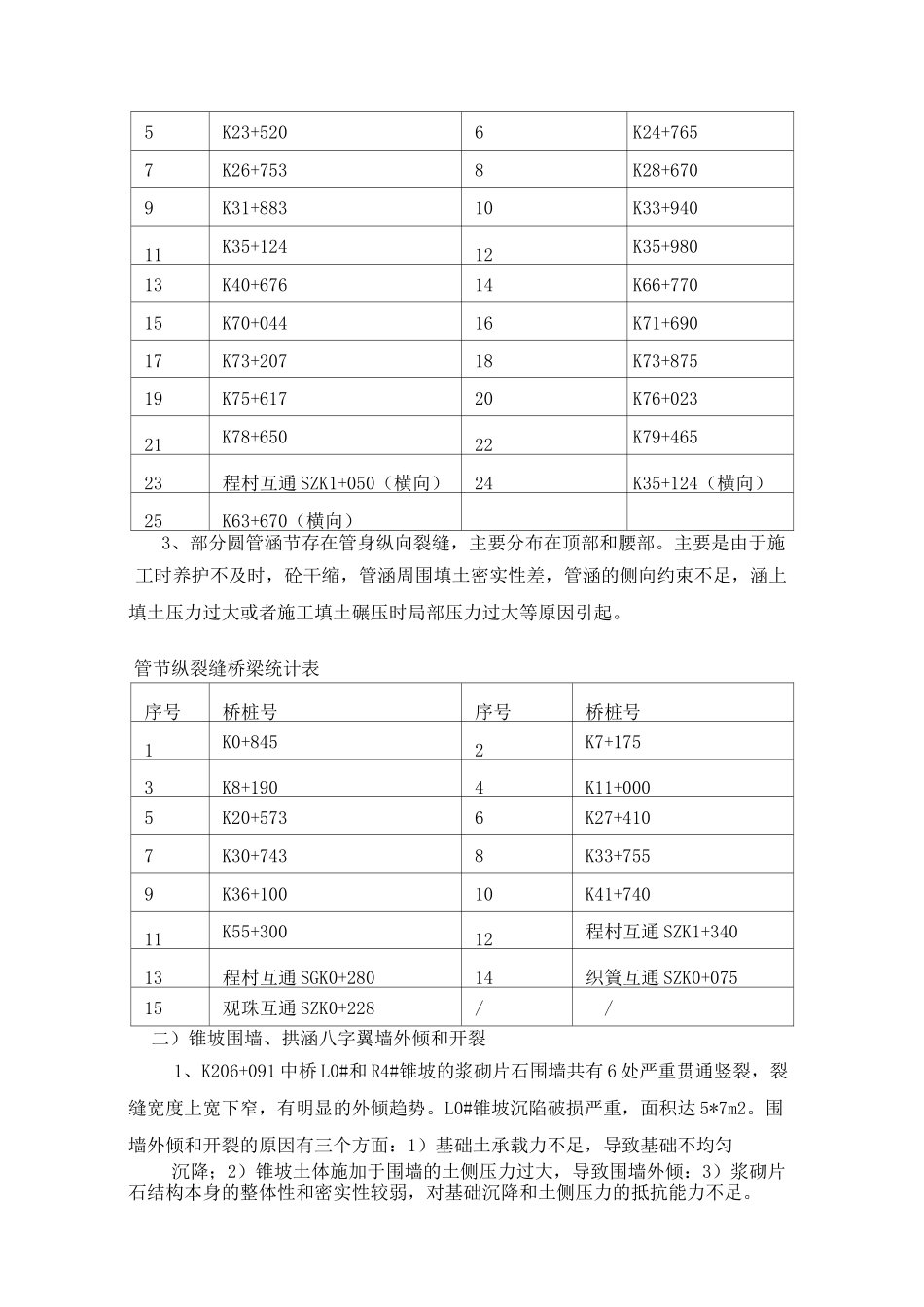

256(横向)涵台身裂缝桥梁统计表序号桥桩号序号桥桩号1K1+8042K5+7903K6+3254K19+1
