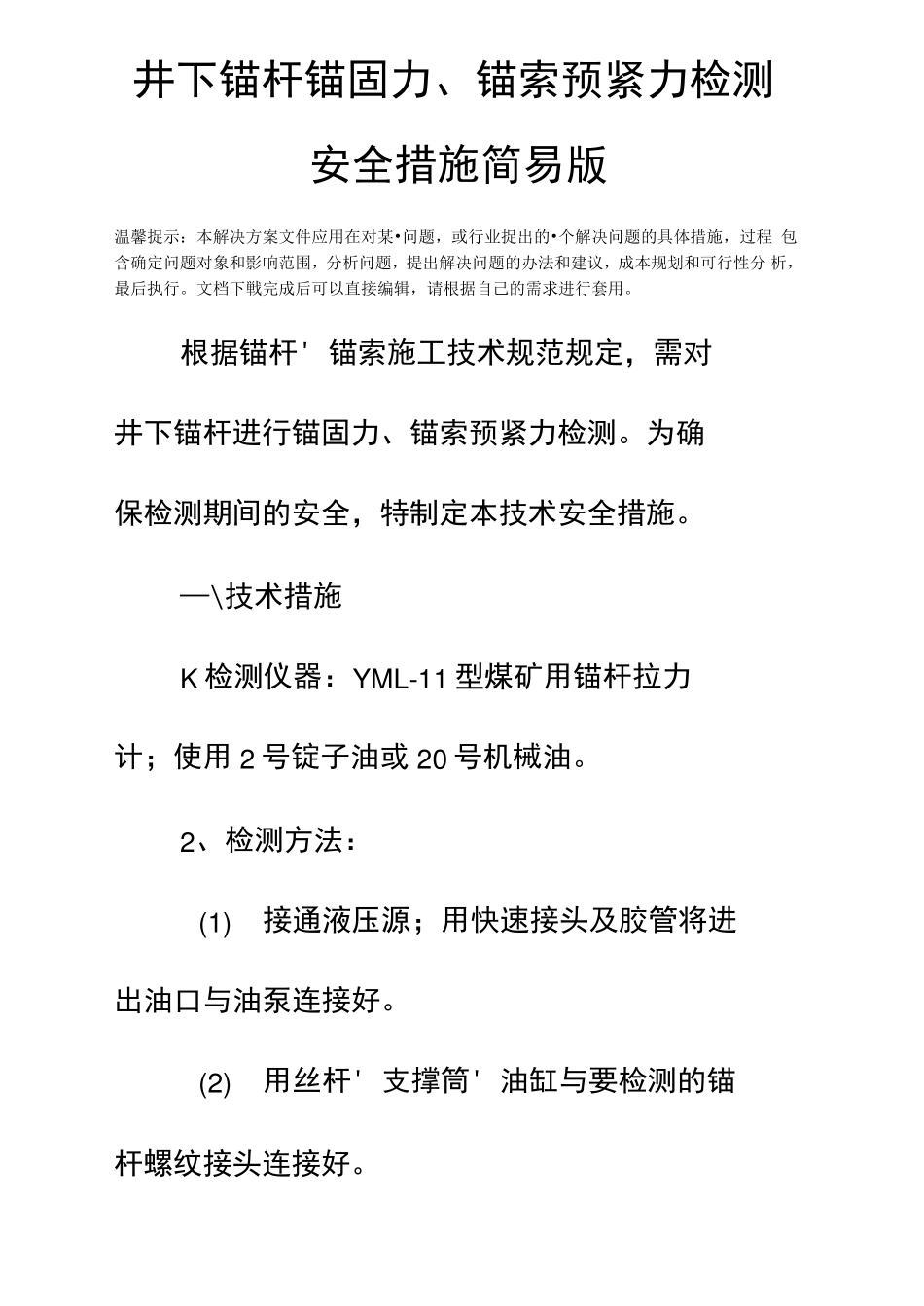

根据锚杆' 锚索施工技术规范规定,需对 井下锚杆进行锚固力、锚索预紧力检测
为确 保检测期间的安全,特制定本技术安全措施
—\技术措施 K 检测仪器:YML-11 型煤矿用锚杆拉力 计;使用2 号锭子油或20 号机械油
2、检测方法: (1) 接通液压源;用快速接头及胶管将进 出油口与油泵连接好
(2) 用丝杆' 支撑筒' 油缸与要检测的锚 杆螺纹接头连接好

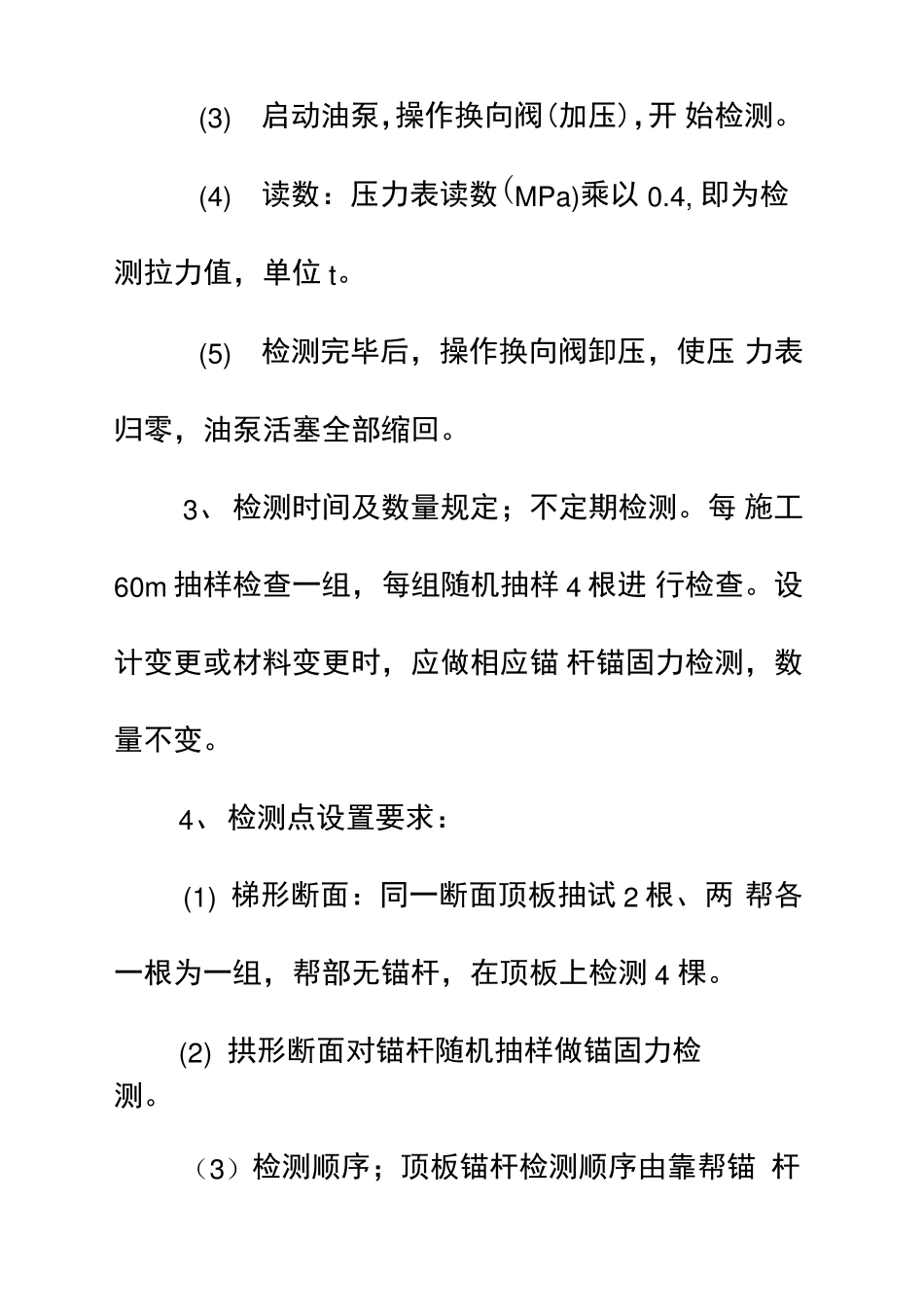

(3) 启动油泵,操作换向阀(加压),开 始检测
(4) 读数:压力表读数(MPa)乘以0
4, 即为检测拉力值,单位t
(5) 检测完毕后,操作换向阀卸压,使压 力表归零,油泵活塞全部缩回
3、 检测时间及数量规定;不定期检测
每 施工60m 抽样检查一组,每组随机抽样4 根进 行检查
设计变更或材料变更时,应做相应锚 杆锚固力检测,数量不变
4、 检测点设置要求: (1) 梯形断面:同一断面顶板抽试2 根、两 帮各一根为
