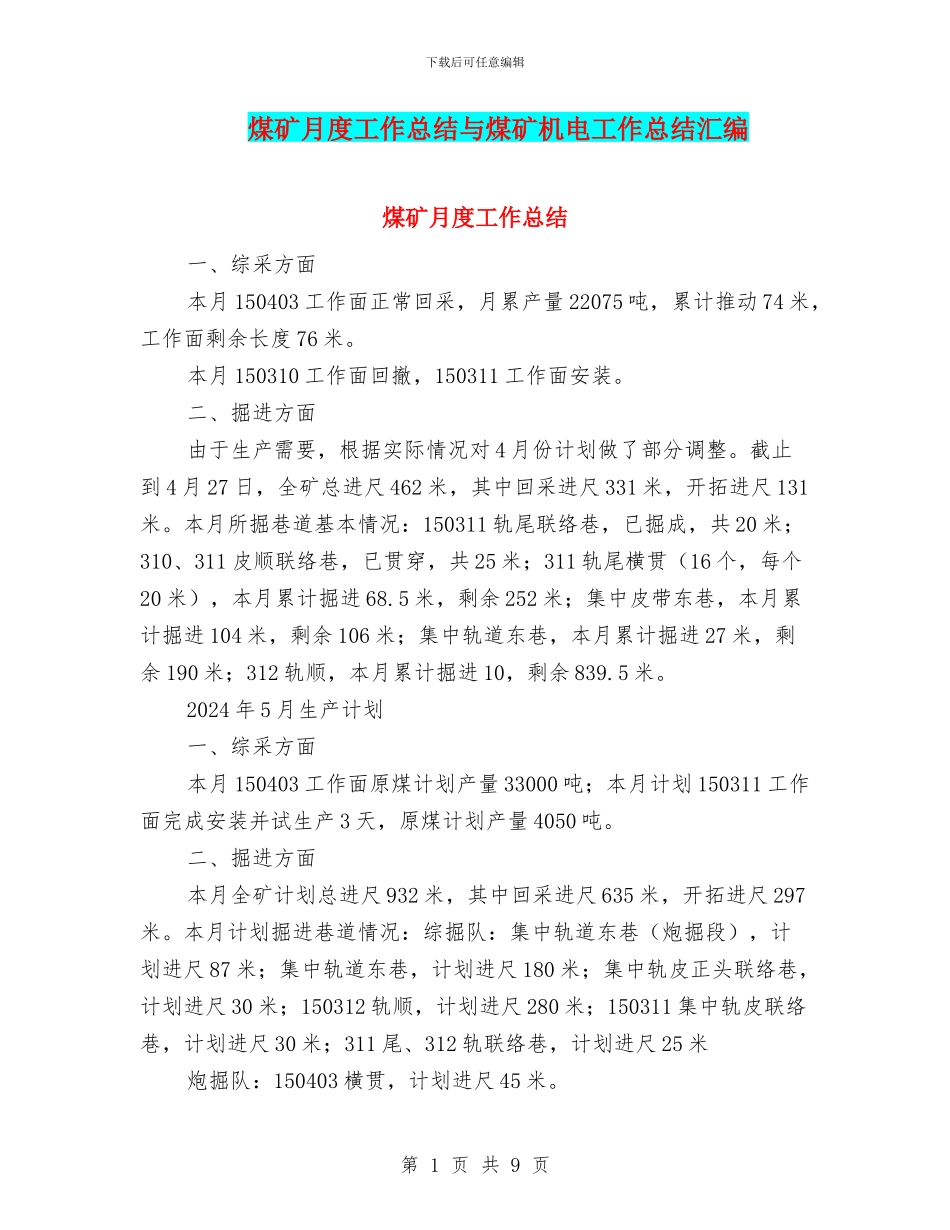

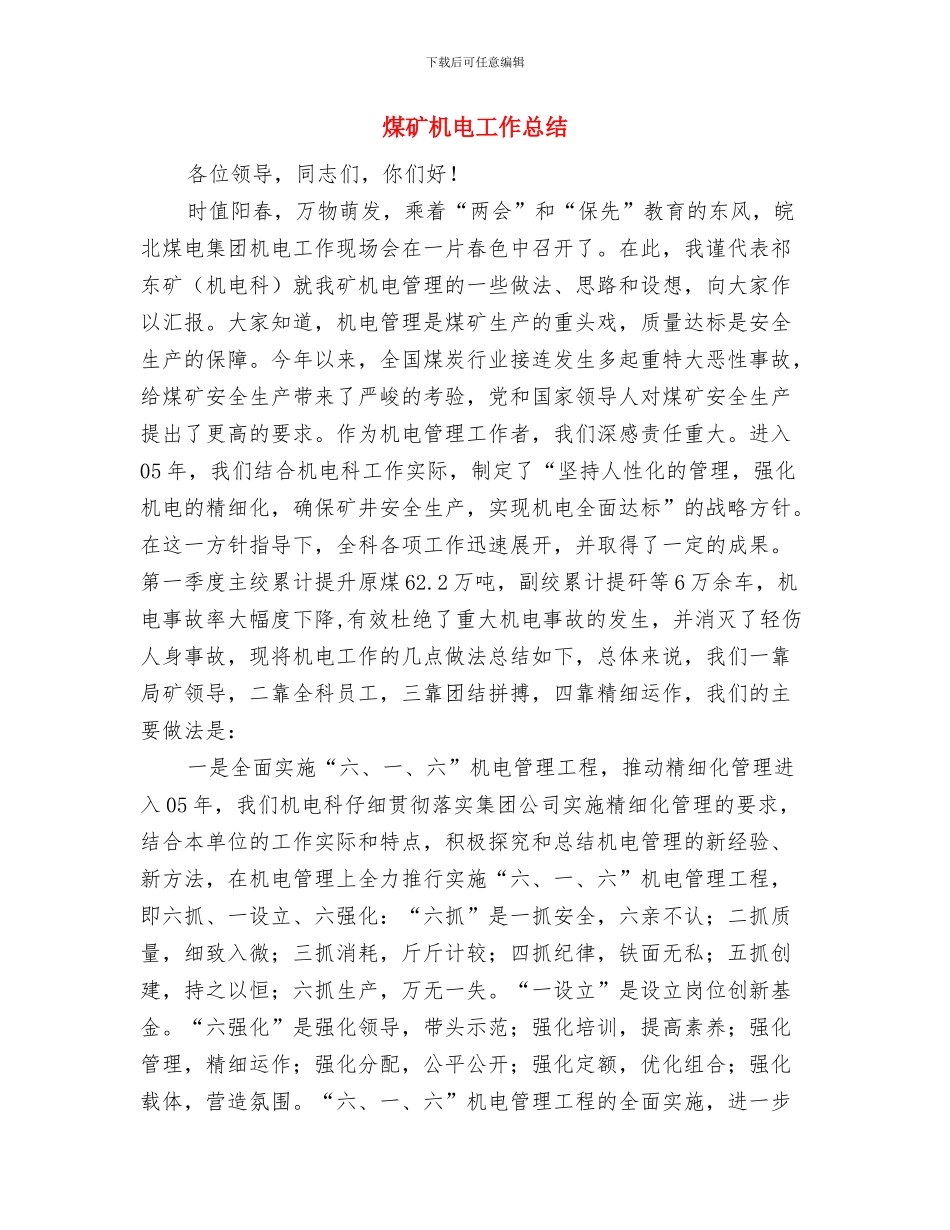

下载后可任意编辑煤矿月度工作总结与煤矿机电工作总结汇编煤矿月度工作总结一、综采方面本月 150403 工作面正常回采,月累产量 22075 吨,累计推动 74 米,工作面剩余长度 76 米。本月 150310 工作面回撤,150311 工作面安装。二、掘进方面由于生产需要,根据实际情况对 4 月份计划做了部分调整。截止到 4 月 27 日,全矿总进尺 462 米,其中回采进尺 331 米,开拓进尺 131米。本月所掘巷道基本情况:150311 轨尾联络巷,已掘成,共 20 米;310、311 皮顺联络巷,已贯穿,共 25 米;311 轨尾横贯(16 个,每个20 米),本月累计掘进 68.5 米,剩余 252 米;集中皮带东巷,本月累计掘进 104 米,剩余 106 米;集中轨道东巷,本月累计掘进 27 米,剩余 190 米;312 轨顺,本月累计掘进 10,剩余 839.5 米。2024 年 5 月生产计划一、综采方面本月 150403 工作面原煤计划产量 33000 吨;本月计划 150311 工作面完成安装并试生产 3 天,原煤计划产量 4050 吨。二、掘进方面本月全矿计划总进尺 932 米,其中回采进尺 635 米,开拓进尺 297米。本月计划掘进巷道情况:综掘队:集中轨道东巷(炮掘段),计划进尺 87 米;集中轨道东巷,计划进尺 180 米;集中轨皮正头联络巷,计划进尺 30 米;150312 轨顺,计划进尺 280 米;150311 集中轨皮联络巷,计划进尺 30 米;311 尾、312 轨联络巷,计划进尺 25 米炮掘队:150403 横贯,计划进尺 45 米。第 1 页 共 9 页下载后可任意编辑巷修队:150311 轨尾横贯,计划进尺 252 米第 2 页 共 9 页下载后可任意编辑煤矿机电工作总结各位领导,同志们,你们好!时值阳春,万物萌发,乘着“两会”和“保先”教育的东风,皖北煤电集团机电工作现场会在一片春色中召开了。在此,我谨代表祁东矿(机电科)就我矿机电管理的一些做法、思路和设想,向大家作以汇报。大家知道,机电管理是煤矿生产的重头戏,质量达标是安全生产的保障。今年以来,全国煤炭行业接连发生多起重特大恶性事故,给煤矿安全生产带来了严峻的考验,党和国家领导人对煤矿安全生产提出了更高的要求。作为机电管理工作者,我们深感责任重大。进入05 年,我们结合机电科工作实际,制定了“坚持人性化的管理,强化机电的精细化,确保矿井安全生产,实现机电全面达标”的战略方针。在这一方针指导下,全科各项工作迅速展开,并取得了一定的成果。第一...
