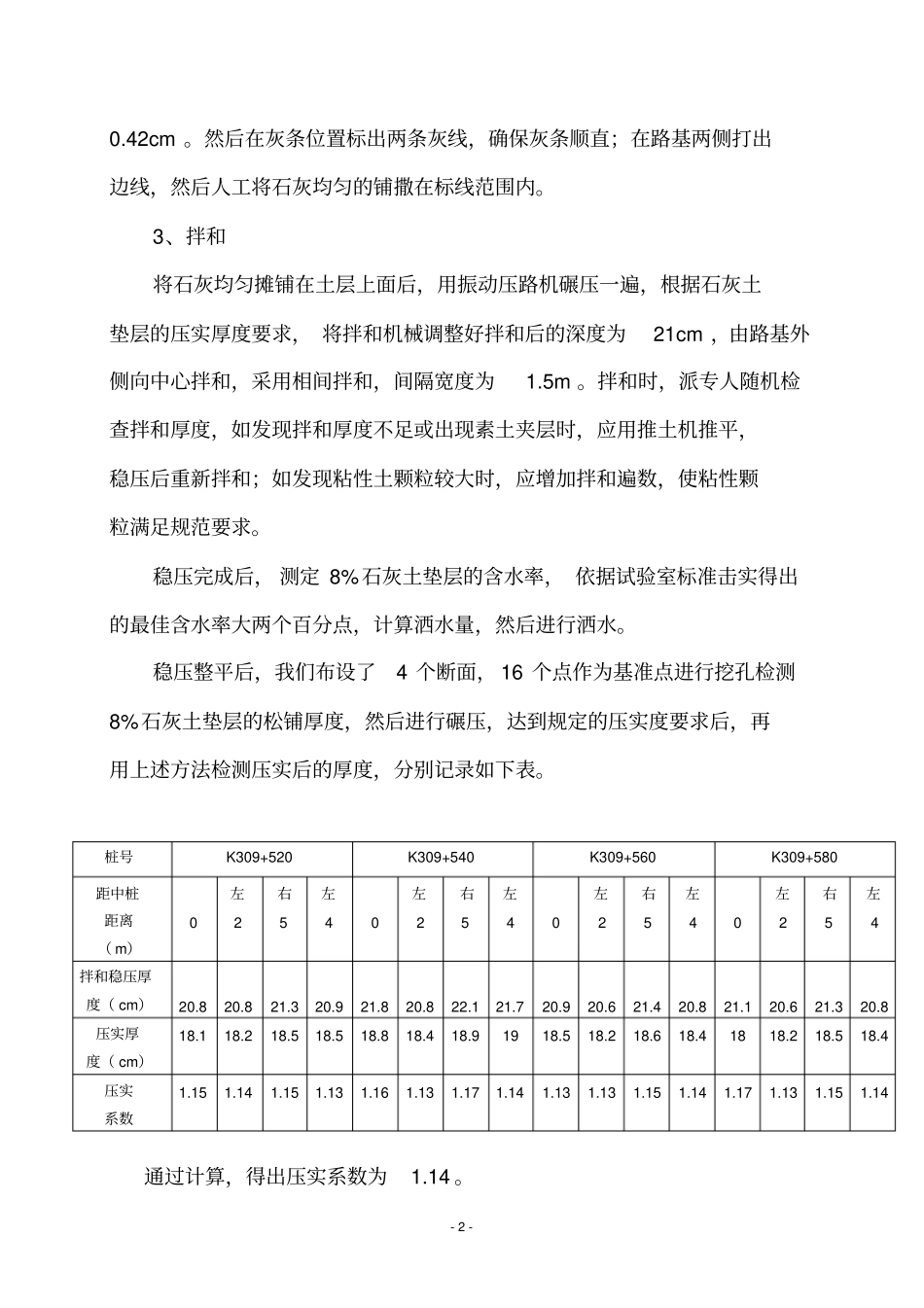

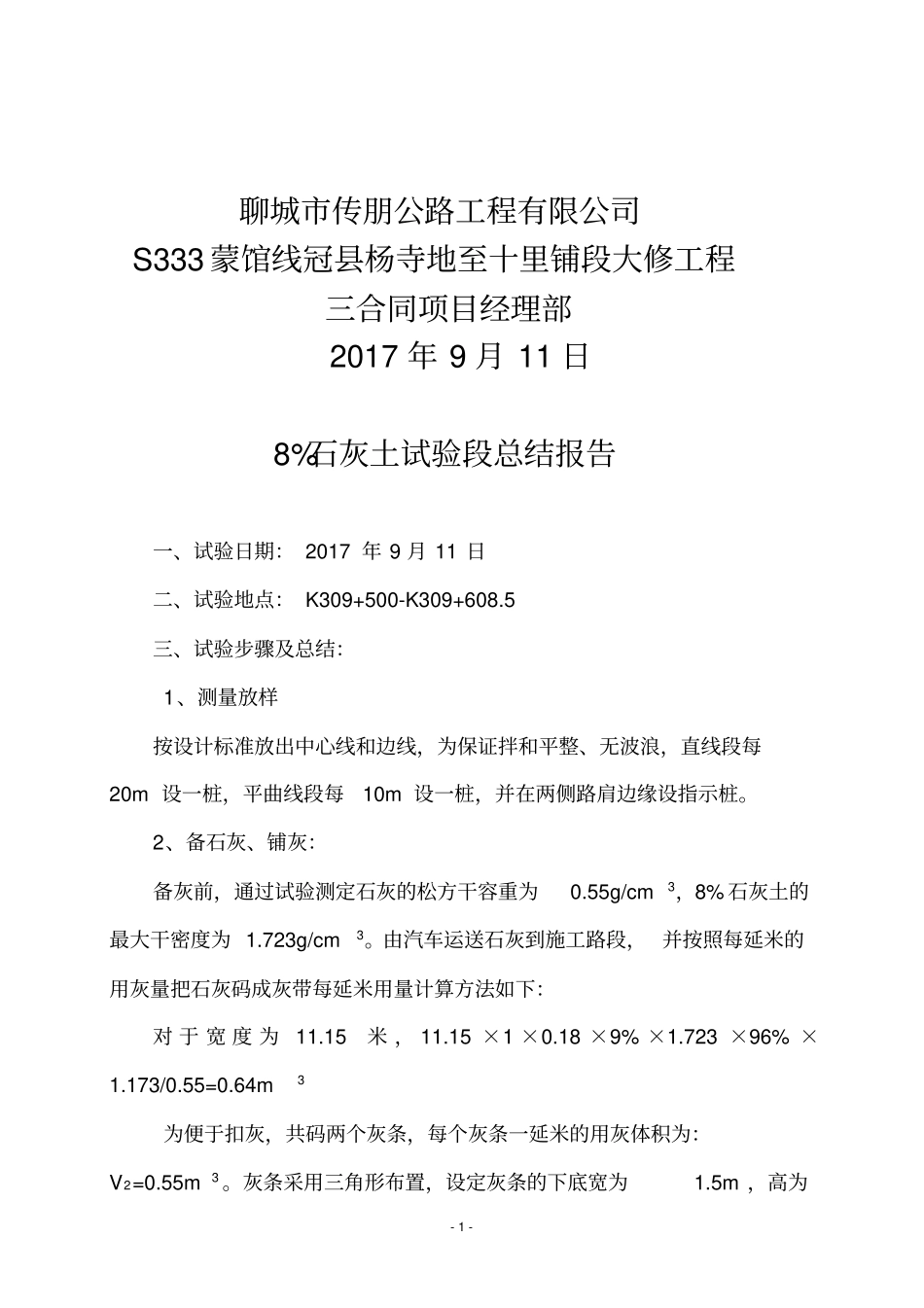

S333 蒙馆线冠县杨寺地至十里铺段大修工程第三合同段8%石灰土试验段施工总结- 1 - 聊城市传朋公路工程有限公司S333 蒙馆线冠县杨寺地至十里铺段大修工程三合同项目经理部2017 年 9 月 11 日8%石灰土试验段总结报告一、试验日期: 2017 年 9 月 11 日二、试验地点: K309+500-K309+608.5 三、试验步骤及总结:1、测量放样按设计标准放出中心线和边线,为保证拌和平整、无波浪,直线段每20m 设一桩,平曲线段每10m 设一桩,并在两侧路肩边缘设指示桩。2、备石灰、铺灰:备灰前,通过试验测定石灰的松方干容重为0.55g/cm3,8% 石灰土的最大干密度为 1.723g/cm3。由汽车运送石灰到施工路段, 并按照每延米的用灰量把石灰码成灰带每延米用量计算方法如下:对 于 宽 度 为11.15米 , 11.15 ×1 ×0.18 ×9% ×1.723 ×96% ×1.173/0.55=0.64m3 为便于扣灰,共码两个灰条,每个灰条一延米的用灰体积为:V2=0.55m3 。灰条采用三角形布置,设定灰条的下底宽为1.5m ,高为- 2 - 0.42cm 。然后在灰条位置标出两条灰线,确保灰条顺直;在路基两侧打出边线,然后人工将石灰均匀的铺撒在标线范围内。3、拌和将石灰均匀摊铺在土层上面后,用振动压路机碾压一遍,根据石灰土垫层的压实厚度要求, 将拌和机械调整好拌和后的深度为21cm ,由路基外侧向中心拌和,采用相间拌和,间隔宽度为1.5m 。拌和时,派专人随机检查拌和厚度,如发现拌和厚度不足或出现素土夹层时,应用推土机推平,稳压后重新拌和;如发现粘性土颗粒较大时,应增加拌和遍数,使粘性颗粒满足规范要求。稳压完成后, 测定 8%石灰土垫层的含水率, 依据试验室标准击实得出的最佳含水率大两个百分点,计算洒水量,然后进行洒水。稳压整平后,我们布设了4 个断面, 16 个点作为基准点进行挖孔检测8%石灰土垫层的松铺厚度,然后进行碾压,达到规定的压实度要求后,再用上述方法检测压实后的厚度,分别记录如下表。通过计算,得出压实系数为1.14 。桩号K309+520 K309+540 K309+560 K309+580 距中桩距离( m)0 左2 右5 左4 0 左2 右5 左4 0 左2 右5 左4 0 左2 右5 左4 拌和稳压厚度( cm)20.8 20.8 21.3 20.9 21.8 20.8 22.1 21.7 20.9 20.6 21.4 20.8 21.1 20.6 21.3 20.8 压实厚度( cm)18.1 18.2 18.5 18.5 18.8 18.4 18.9 19 18.5 18.2 18.6 18.4 18 18.2 18.5 18.4 压实系数1.15 1...
